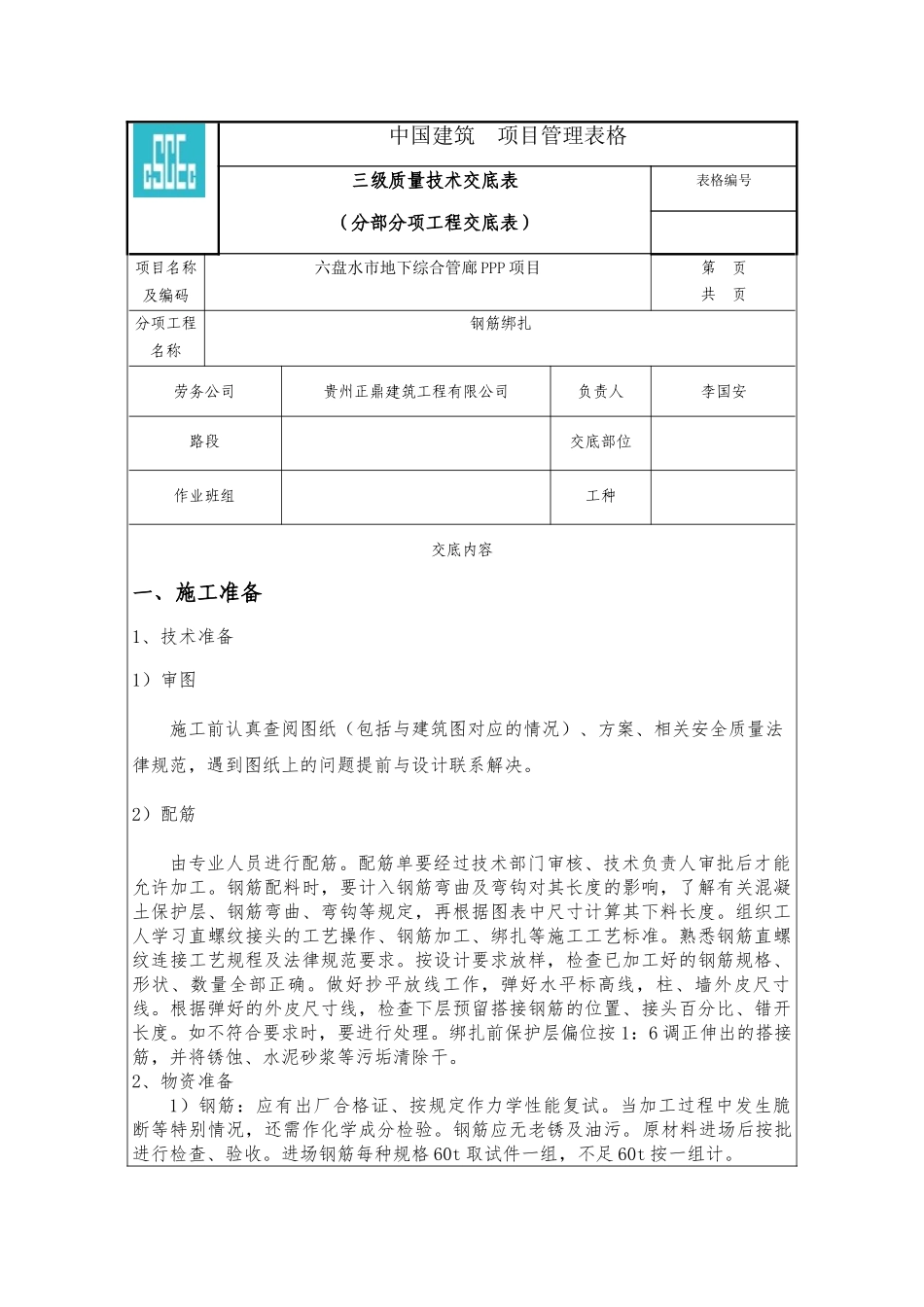

中国建筑 项目管理表格三级质量技术交底表(分部分项工程交底表)表格编号项目名称及编码六盘水市地下综合管廊 PPP 项目第 页共 页分项工程名称钢筋绑扎劳务公司贵州正鼎建筑工程有限公司负责人李国安路段交底部位作业班组工种交底内容一、施工准备1、技术准备1)审图 施工前认真查阅图纸(包括与建筑图对应的情况)、方案、相关安全质量法律规范,遇到图纸上的问题提前与设计联系解决
2)配筋由专业人员进行配筋
配筋单要经过技术部门审核、技术负责人审批后才能允许加工
钢筋配料时,要计入钢筋弯曲及弯钩对其长度的影响,了解有关混凝土保护层、钢筋弯曲、弯钩等规定,再根据图表中尺寸计算其下料长度
组织工人学习直螺纹接头的工艺操作、钢筋加工、绑扎等施工工艺标准
熟悉钢筋直螺纹连接工艺规程及法律规范要求
按设计要求放样,检查已加工好的钢筋规格、形状、数量全部正确
做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线
根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、接头百分比、错开长度
如不符合要求时,要进行处理
绑扎前保护层偏位按 1:6 调正伸出的搭接筋,并将锈蚀、水泥砂浆等污垢清除干

2、物资准备1)钢筋:应有出厂合格证、按规定作力学性能复试
当加工过程中发生脆断等特别情况,还需作化学成分检验
钢筋应无老锈及油污
原材料进场后按批进行检查、验收
进场钢筋每种规格 60t 取试件一组,不足 60t 按一组计
2)成型钢筋:必须符合施工图的规格、尺寸、形状、数量
3)铁丝:可采纳20~22号铁丝(火烧丝)或镀锌铁丝(铅丝), 火烧丝规格根据钢筋规格确定
铁丝切断长度要满足使用要求
4)垫块:用水泥砂浆制成,20mm~50mm见方,厚度同保护层,垫块内预埋20~22号火烧丝
或用塑料卡、大理石块、拉筋、支撑筋
5)钢筋进临时加工场均按规定位置放在指定的场区内,钢筋原材堆放区、半成品钢筋堆放区铺碎卵石和砂,
