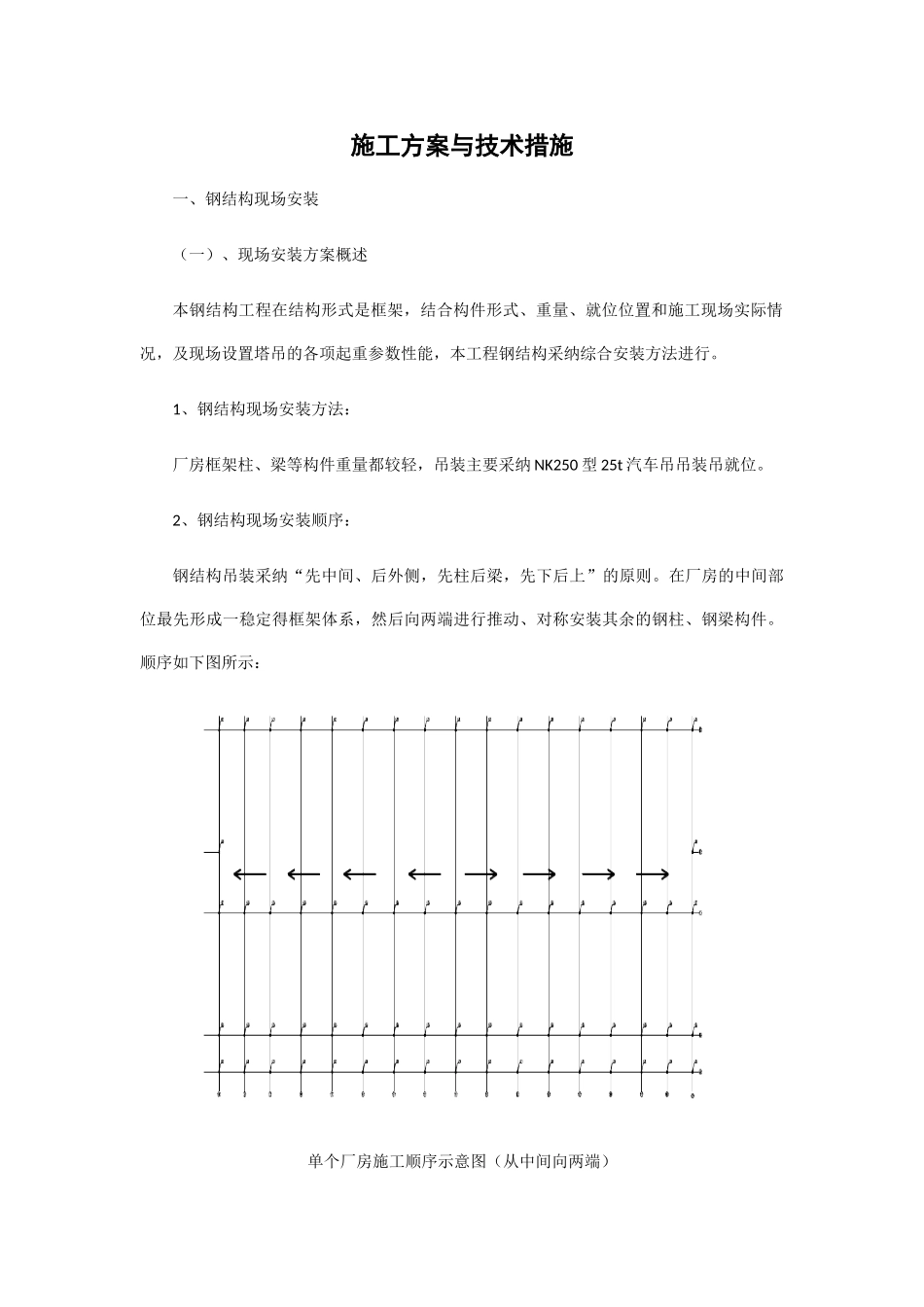

施工方案与技术措施一、钢结构现场安装(一)、现场安装方案概述本钢结构工程在结构形式是框架,结合构件形式、重量、就位位置和施工现场实际情况,及现场设置塔吊的各项起重参数性能,本工程钢结构采纳综合安装方法进行
1、钢结构现场安装方法:厂房框架柱、梁等构件重量都较轻,吊装主要采纳 NK250 型 25t 汽车吊吊装吊就位
2、钢结构现场安装顺序:钢结构吊装采纳“先中间、后外侧,先柱后梁,先下后上”的原则
在厂房的中间部位最先形成一稳定得框架体系,然后向两端进行推动、对称安装其余的钢柱、钢梁构件
顺序如下图所示:单个厂房施工顺序示意图(从中间向两端)(二)主要安装构件情况分析本工程的主要构件为钢柱、钢梁、檩条、斜撑等构件

钢材材质为 Q345 B
重量都不太重,具体如下:序号构件名称每根构件重量备注1钢 柱约 1t 左右2钢架梁约 4t 左右3檩 条约 0
05t 左右4斜 撑约 0
05t 左右(三)起重设备选择和布置1、起重机的选择按现场平面布置图,共 5 个钢结构厂房钢结构工程需要安装,结合其起重性能和工况分析,现场配置 NK250 型 25t 汽车吊 4 台
主要使用区域及用途如下:序号起重设备数量主要用途125t 汽车吊4钢构件安装2、汽车起重机的工况性能如下表NK250 型 25t 汽车吊额定总起重量表如下(单位:T):杆长/m半径/m17

0(四)钢结构安装工艺1、安装工艺整体流程(以冷冻库为例)地脚螺栓复测 → 钢构件卸车 → 构件进场检验 → 汽车吊直接吊装就位 → 地脚螺栓临时紧固 → 缆风绳临时拉结稳固 → 钢柱轴线位置、垂直度调整 → 钢柱螺栓和柱脚压板紧固、焊接 → 下一钢柱安装 → 钢柱间系杆安装 → 形成首个稳定的格构体系 → 钢屋
