北京华联五道口冷链基础改造工程施工方案 审核人: 审批人: 编制人: 深圳市中鑫建筑装饰集团有限公司 年 月 日目 录一、工程内容二、工程及质量管理目标三、施工管理组织 3
1 施工准备 3
2 人员准备 3
3 材料准备 3
4 现场准备四、工期五、施工方案与主要项目施工方法 5
1 各项施工流程 5
2 制作与安装要求六、加工安装质量管理 6
1 加工安装质量管理 6
2 材质控制 6
3 严格执行施工文件 6
4 成品保护七、安全施工保证措施八、重点防护核准如下铝合金格栅钢结构外墙工程施工方案一、工程内容:北京华联五道口冷链基础改造
二、工程及质量管理目标: 1
工程质量目标:按国家施工验收法律规范达到合格标准
国家颁布的现行施工及验收法律规范与操作规程
《钢结构工程施工质量验收法律规范》GB50205-2001b
《建筑结构焊接技术规程》J218-2025c
《门式钢架轻型房屋钢结构技术规程》CECS102-2025-2025d
《钢结构管道涂装技术规程》YB-T9256-19962
现场组织管理目标:严格遵守现场管理制度,积极配合总包及甲方现场管理,做到安全文明施工

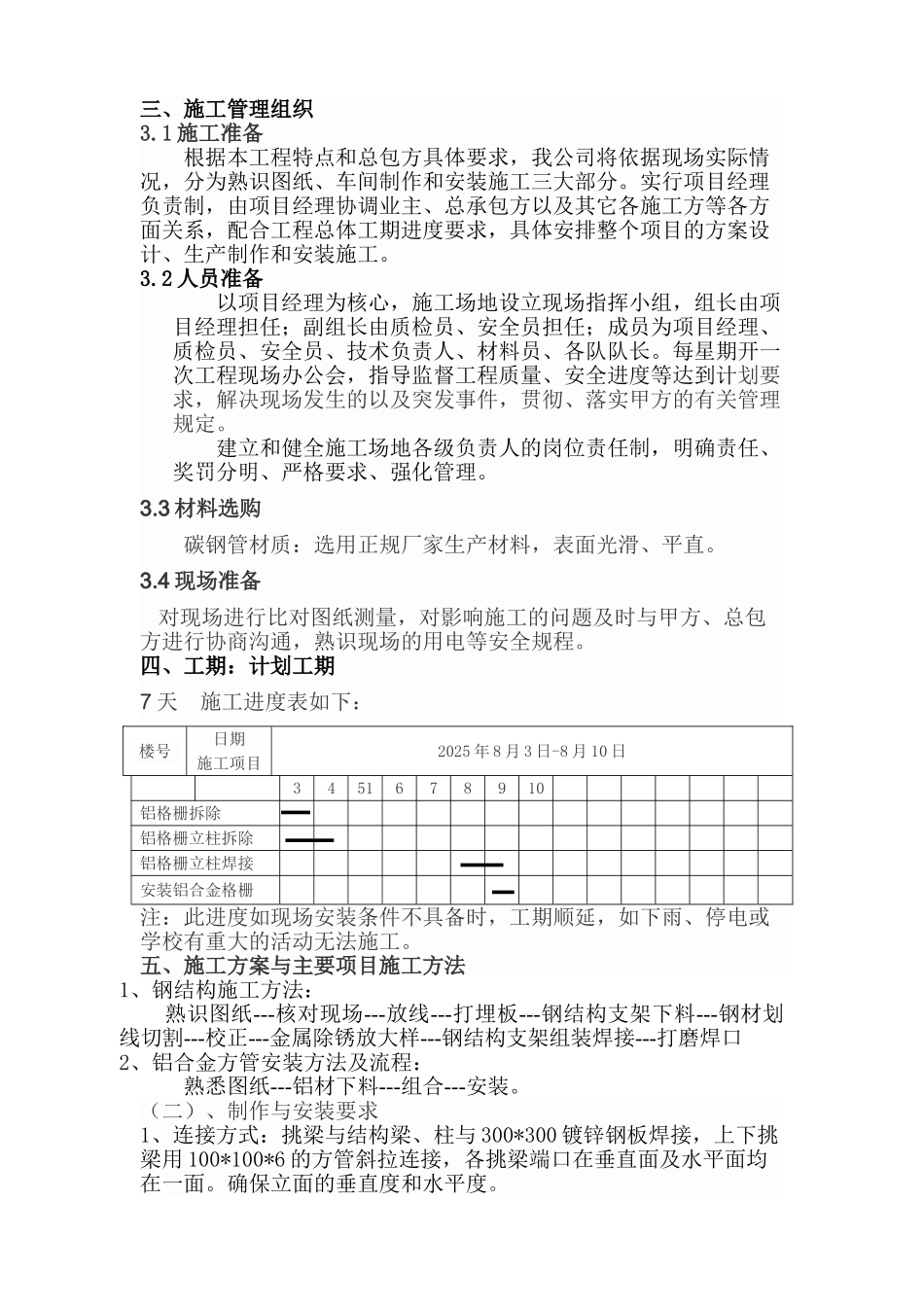

三、施工管理组织 3
1 施工准备 根据本工程特点和总包方具体要求,我公司将依据现场实际情况,分为熟识图纸、车间制作和安装施工三大部分
实行项目经理负责制,由项目经理协调业主、总承包方以及其它各施工方等各方面关系,配合工程总体工期进度要求,具体安排整个项目的方案设计、生产制作和安装施工
2 人员准备 以项目经理为核心,施工场地设立现场指挥小组,组长由项目经理担任;副组长由质检员、安全员担任;成员为项目经理、质检员、安全员、技术负责人、材料员、各队队长
每星期开一次工程现场办公会,指导监督工程质量、安全进度等达到计划要求,解决现场发生的以及突发事件,贯彻、落实甲方的有关管理规定
