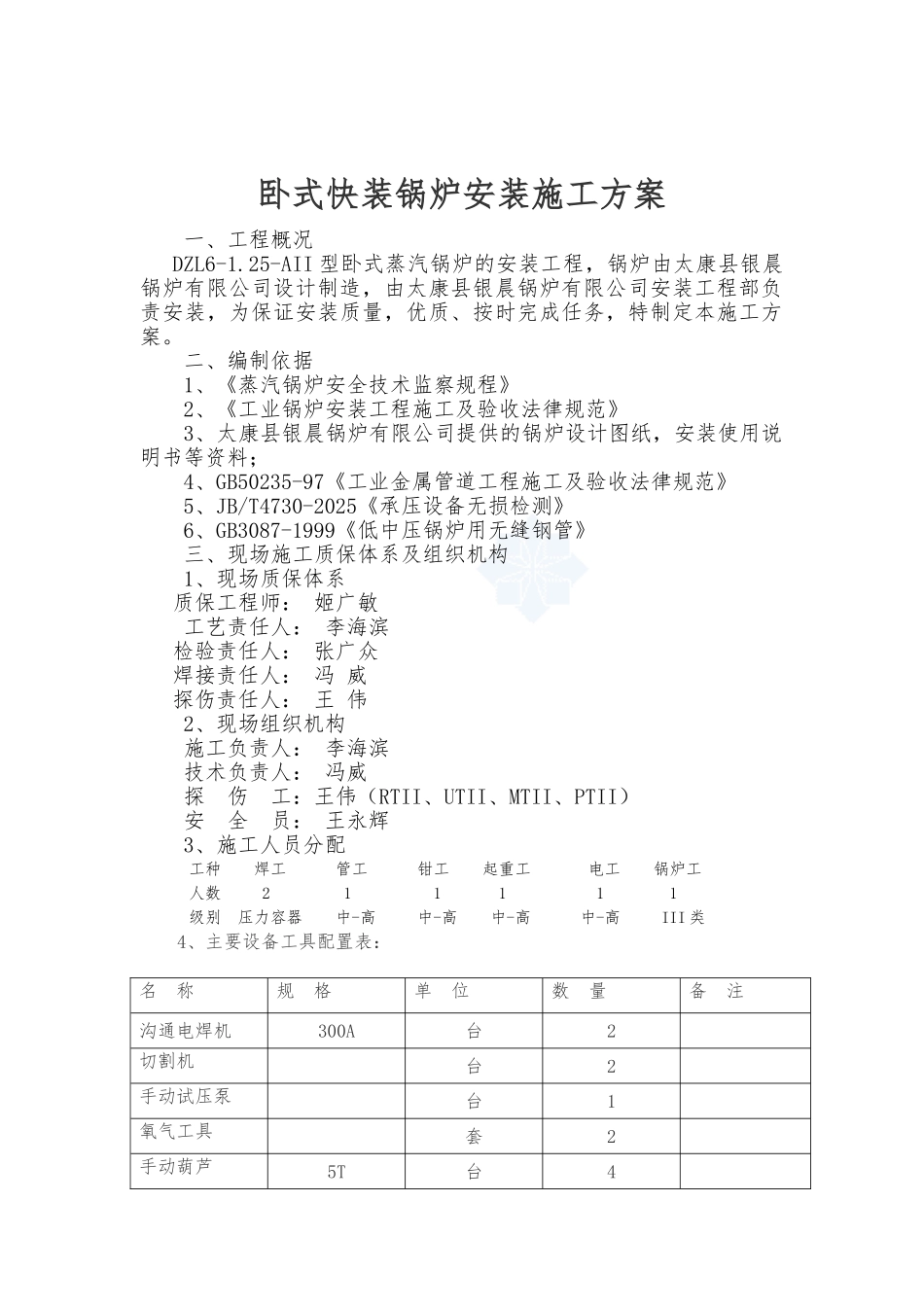

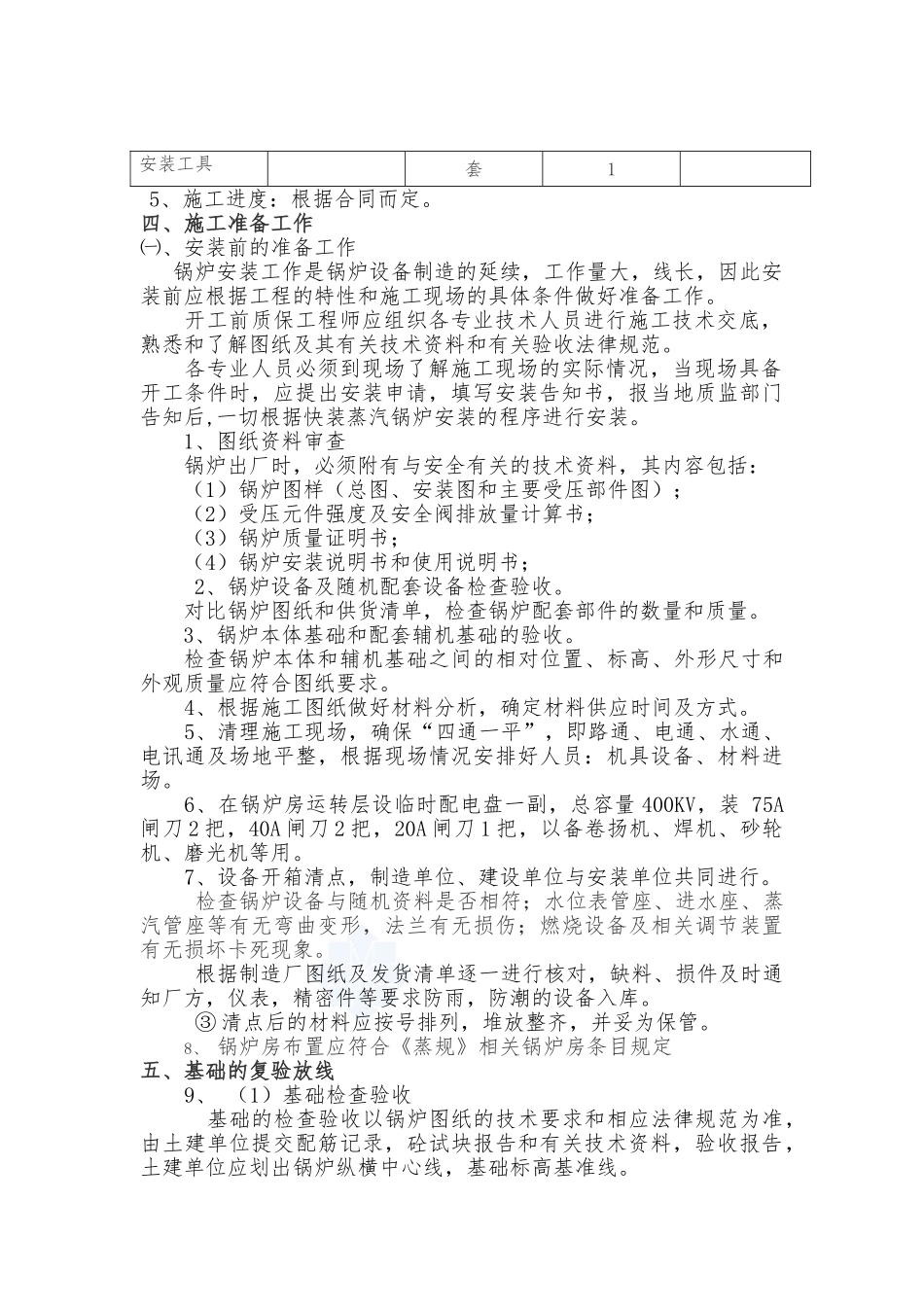

新建郑徐铁路客运专线 ZXZQ-8 标京福制梁场 锅炉安装施工方案编制 审核 批准 中铁七局集团郑徐铁路客运专线工程指挥部三分部二 0 一三年九月二日卧式快装锅炉安装施工方案一、工程概况DZL6-1.25-AII 型卧式蒸汽锅炉的安装工程,锅炉由太康县银晨锅炉有限公司设计制造,由太康县银晨锅炉有限公司安装工程部负责安装,为保证安装质量,优质、按时完成任务,特制定本施工方案。二、编制依据1、《蒸汽锅炉安全技术监察规程》2、《工业锅炉安装工程施工及验收法律规范》3、太康县银晨锅炉有限公司提供的锅炉设计图纸,安装使用说明书等资料;4、GB50235-97《工业金属管道工程施工及验收法律规范》5、JB/T4730-2025《承压设备无损检测》6、GB3087-1999《低中压锅炉用无缝钢管》三、现场施工质保体系及组织机构1、现场质保体系质保工程师: 姬广敏工艺责任人: 李海滨检验责任人: 张广众焊接责任人: 冯 威探伤责任人: 王 伟2、现场组织机构施工负责人: 李海滨技术负责人: 冯威探 伤 工:王伟(RTII、UTII、MTII、PTII)安 全 员: 王永辉3、施工人员分配工种 焊工 管工 钳工 起重工 电工 锅炉工人数 2 1 1 1 1 1级别 压力容器 中-高 中-高 中-高 中-高 III 类4、主要设备工具配置表:名 称规 格单 位数 量备 注沟通电焊机300A台2切割机 台2手动试压泵 台1氧气工具 套2手动葫芦5T台4安装工具 套1 5、施工进度:根据合同而定。四、施工准备工作㈠、安装前的准备工作锅炉安装工作是锅炉设备制造的延续,工作量大,线长,因此安装前应根据工程的特性和施工现场的具体条件做好准备工作。开工前质保工程师应组织各专业技术人员进行施工技术交底,熟悉和了解图纸及其有关技术资料和有关验收法律规范。各专业人员必须到现场了解施工现场的实际情况,当现场具备开工条件时,应提出安装申请,填写安装告知书,报当地质监部门告知后,一切根据快装蒸汽锅炉安装的程序进行安装。1、图纸资料审查锅炉出厂时,必须附有与安全有关的技术资料,其内容包括:(1)锅炉图样(总图、安装图和主要受压部件图);(2)受压元件强度及安全阀排放量计算书;(3)锅炉质量证明书;(4)锅炉安装说明书和使用说明书; 2、锅炉设备及随机配套设备检查验收。对比锅炉图纸和供货清单,检查锅炉配套部件的数量和质量。3、锅炉本体基础和配套辅机基础的验收。检查锅炉本体和辅机基础之间的相对位置、标高、外形尺寸和外观质量...
