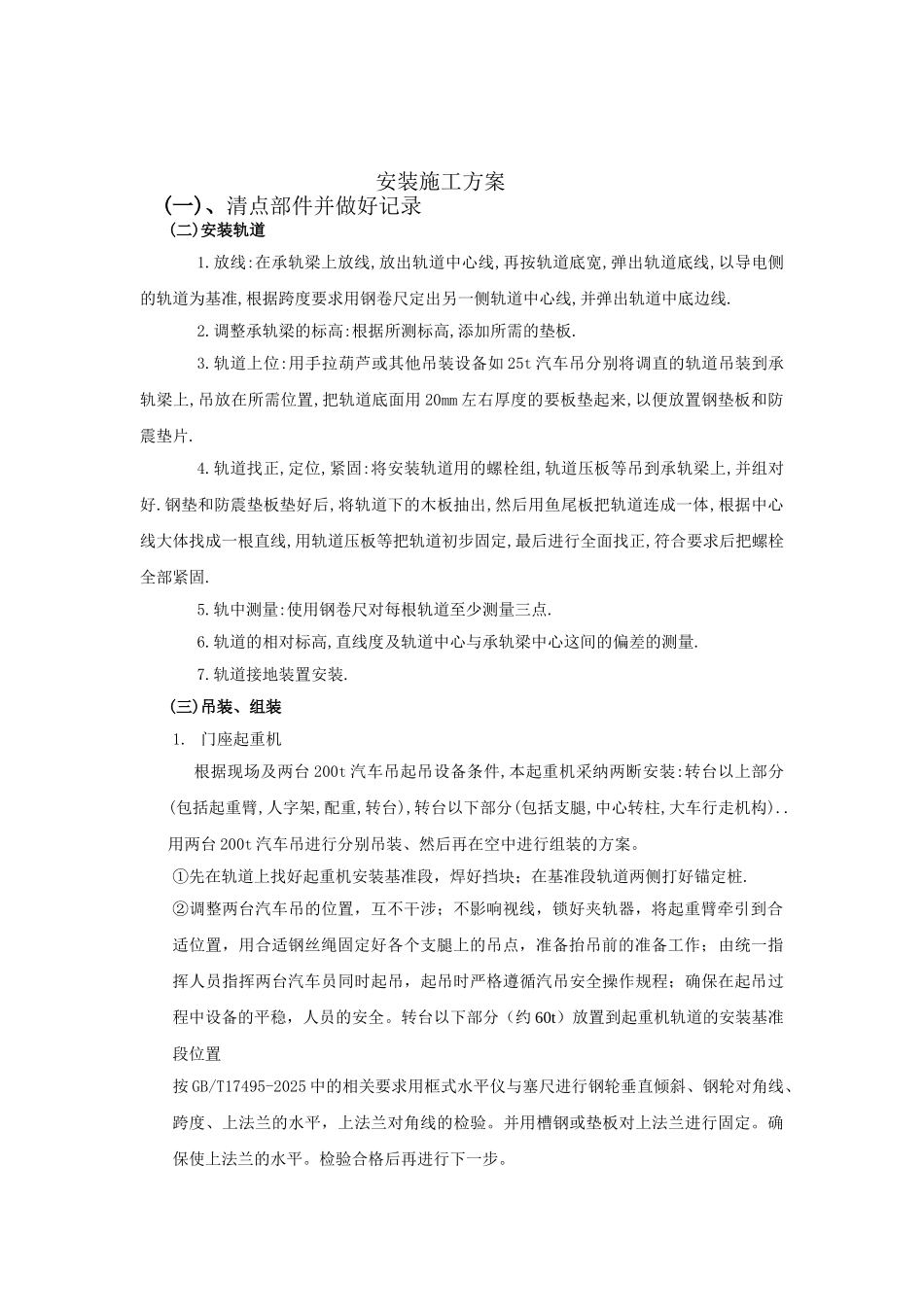

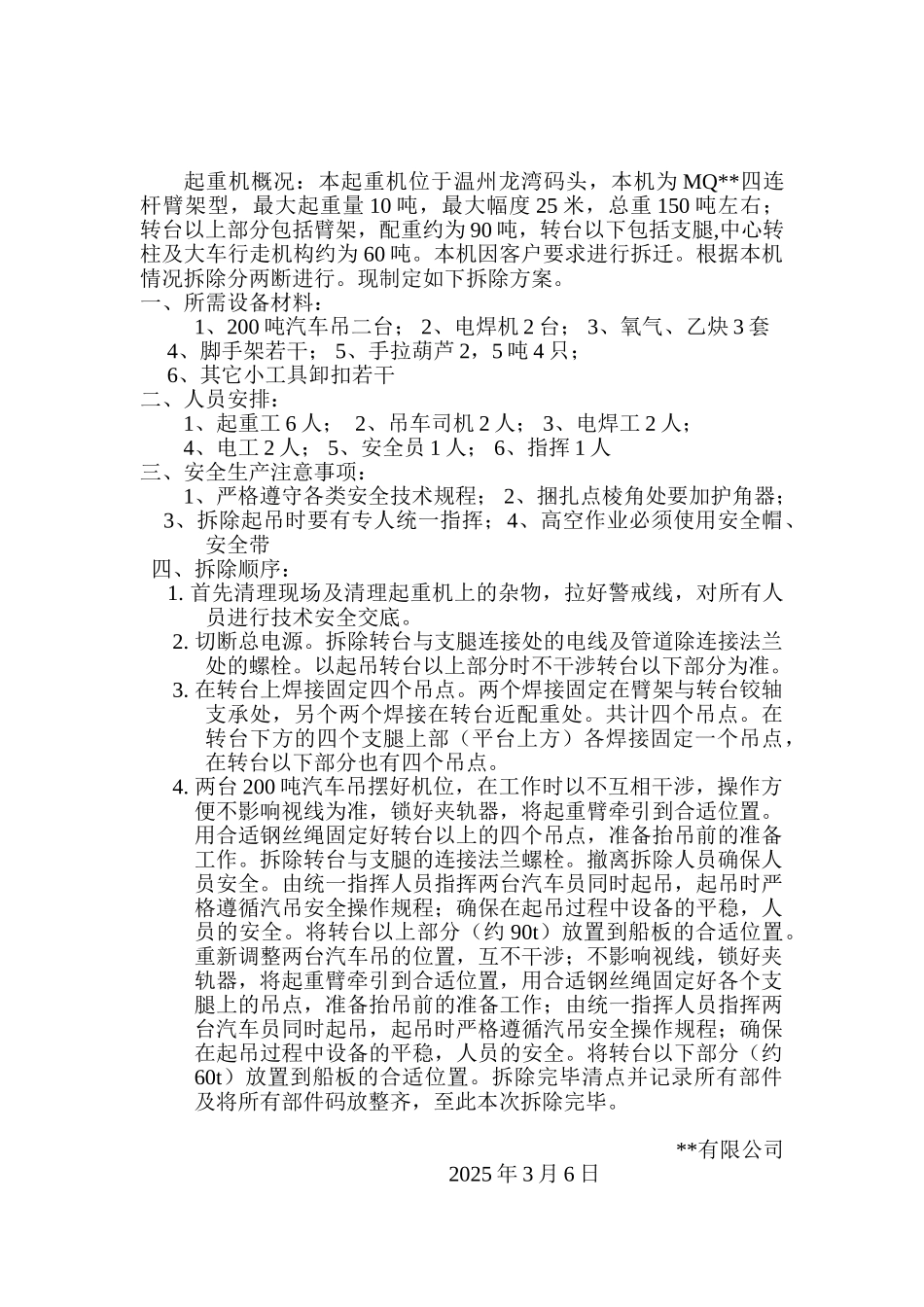

门座起重机拆卸、安装施工方案项目名称: MQ*** 起重机拆卸、安装 拆卸、安装单位: ** 有限公司 方案编号: 2025-0005 编制: 日期: 审核: 日期: 批准: 日期: **有限公司门座式起重机拆卸方案起重机概况:本起重机位于温州龙湾码头,本机为 MQ**四连杆臂架型,最大起重量 10 吨,最大幅度 25 米,总重 150 吨左右;转台以上部分包括臂架,配重约为 90 吨,转台以下包括支腿,中心转柱及大车行走机构约为 60 吨。本机因客户要求进行拆迁。根据本机情况拆除分两断进行。现制定如下拆除方案。一、所需设备材料:1、200 吨汽车吊二台; 2、电焊机 2 台; 3、氧气、乙炔 3 套 4、脚手架若干; 5、手拉葫芦 2,5 吨 4 只; 6、其它小工具卸扣若干二、人员安排: 1、起重工 6 人; 2、吊车司机 2 人; 3、电焊工 2 人;4、电工 2 人; 5、安全员 1 人; 6、指挥 1 人三、安全生产注意事项:1、严格遵守各类安全技术规程; 2、捆扎点棱角处要加护角器; 3、拆除起吊时要有专人统一指挥;4、高空作业必须使用安全帽、安全带四、拆除顺序: 1. 首先清理现场及清理起重机上的杂物,拉好警戒线,对所有人员进行技术安全交底。2. 切断总电源。拆除转台与支腿连接处的电线及管道除连接法兰处的螺栓。以起吊转台以上部分时不干涉转台以下部分为准。3. 在转台上焊接固定四个吊点。两个焊接固定在臂架与转台铰轴支承处,另个两个焊接在转台近配重处。共计四个吊点。在转台下方的四个支腿上部(平台上方)各焊接固定一个吊点,在转台以下部分也有四个吊点。4. 两台 200 吨汽车吊摆好机位,在工作时以不互相干涉,操作方便不影响视线为准,锁好夹轨器,将起重臂牵引到合适位置。用合适钢丝绳固定好转台以上的四个吊点,准备抬吊前的准备工作。拆除转台与支腿的连接法兰螺栓。撤离拆除人员确保人员安全。由统一指挥人员指挥两台汽车员同时起吊,起吊时严格遵循汽吊安全操作规程;确保在起吊过程中设备的平稳,人员的安全。将转台以上部分(约 90t)放置到船板的合适位置。重新调整两台汽车吊的位置,互不干涉;不影响视线,锁好夹轨器,将起重臂牵引到合适位置,用合适钢丝绳固定好各个支腿上的吊点,准备抬吊前的准备工作;由统一指挥人员指挥两台汽车员同时起吊,起吊时严格遵循汽吊安全操作规程;确保在起吊过程中设备的平稳,人员的安全。将转台以下部分(约60t)放置到船板的合适位置。拆除完毕清...
