一、编制说明根据施工设计说明及相关阀门试验规程/ 法律规范,编制此阀门试验方案以确保圆满完成相关工艺管道阀门试验的施工任务
二、编制依据 1
《阀门检验与管理规程》SH3518—2000 2
《石油化工钢制通用阀门选用、检验及验收》SH/T3064—2025 3
《工业金属管道施工及验收法律规范》GB50235—19974
中国成达工程公司设计文件5
中石油安全相关标准及法律规范三、阀门类别由于设计图纸没有出全,阀门类别及数量无法统计
待设计图纸出全后再补充完整
四、阀门检验1

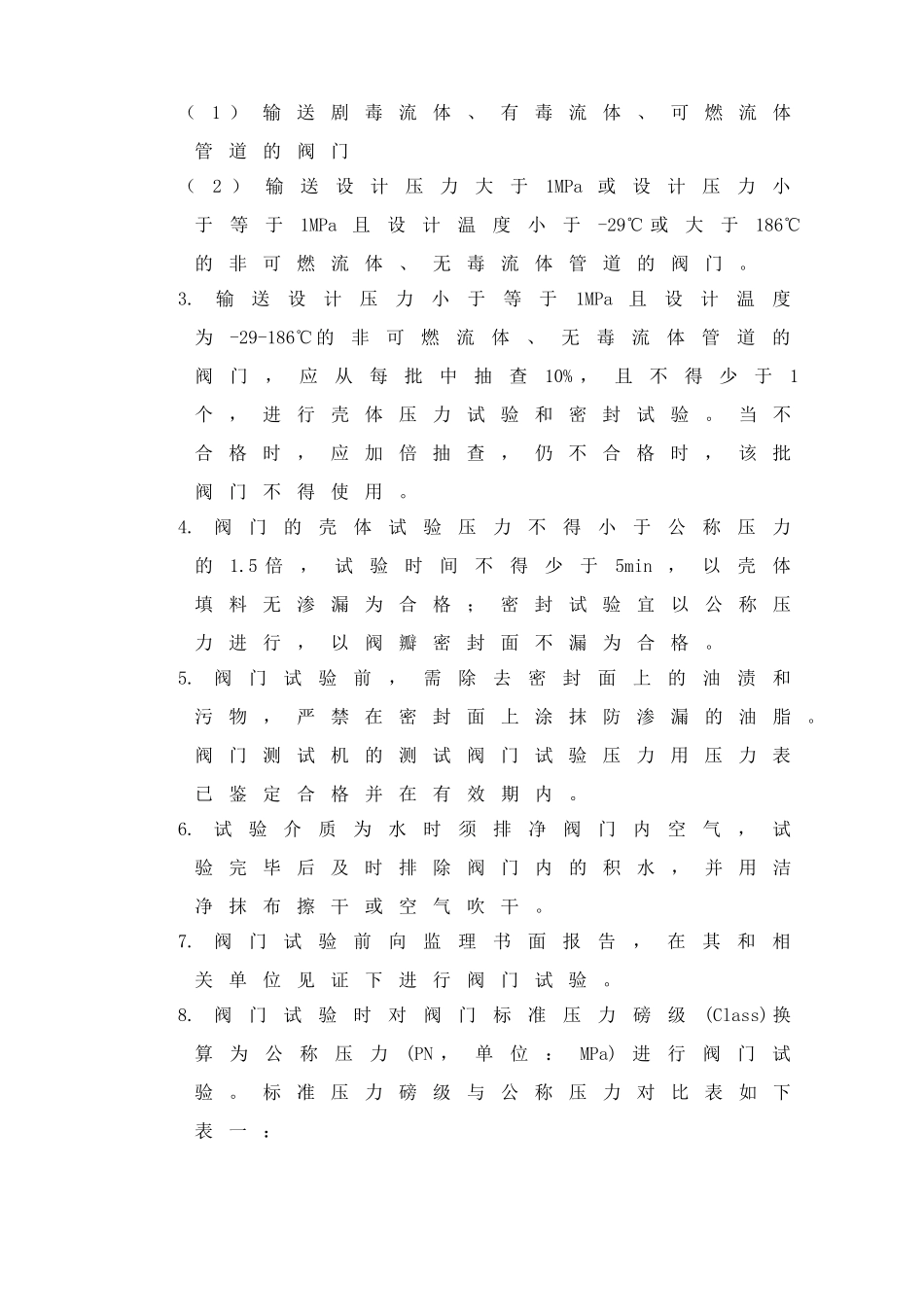

到货阀门必须有符合“阀门规格书”要求的质量证明文件,无质量证明文件的阀门不得使用;同时对质量证明文件进行审查并与实物核对
若到货的阀门标识不清或与质量证明文件不符或对质量证明文件的特性数据、检验结果有异议,供货方应按相应标准作验证性检验或追溯到阀门制造单位
异议未解决前,该批阀门不得使用
阀门的外观质量必须符合相应的产品标准的要求,不得有裂纹、氧化皮、粘砂、疏松等影响强度的缺陷;传动装置检查合格
阀门检验前向监理书面报告,在其和相关单位见证下进行阀门检验
根据“阀门规格书”,对阀门的阀体、密封面及有特别要求的垫片和填料的材质进行抽检,每批至少抽查一件,若有不合格,必须加倍抽检,若仍有不合格,则该批阀门不得使用,并作好标识和隔离合金钢阀门的阀体逐件进行光谱分析,不合格者不得使用,并作好标识和隔离,及时以“工作联系单”向监理和项目经理部报告
阀门检验合格后方可进行阀门试验
五、阀门试验准备1
阀门试验前,阀门试验方案须经逐级审批完毕,并向有关人员进行技术交底
做好阀门试验机具、设备的准备工作,压力表测量精度不低于1
5 级,满刻度值为试验压力的1
5 ~2 倍,经过校验合格并在有效期内
阀门试验人员已配备并满足实际需要,质保体系健全
拟试验阀门已检验合格
