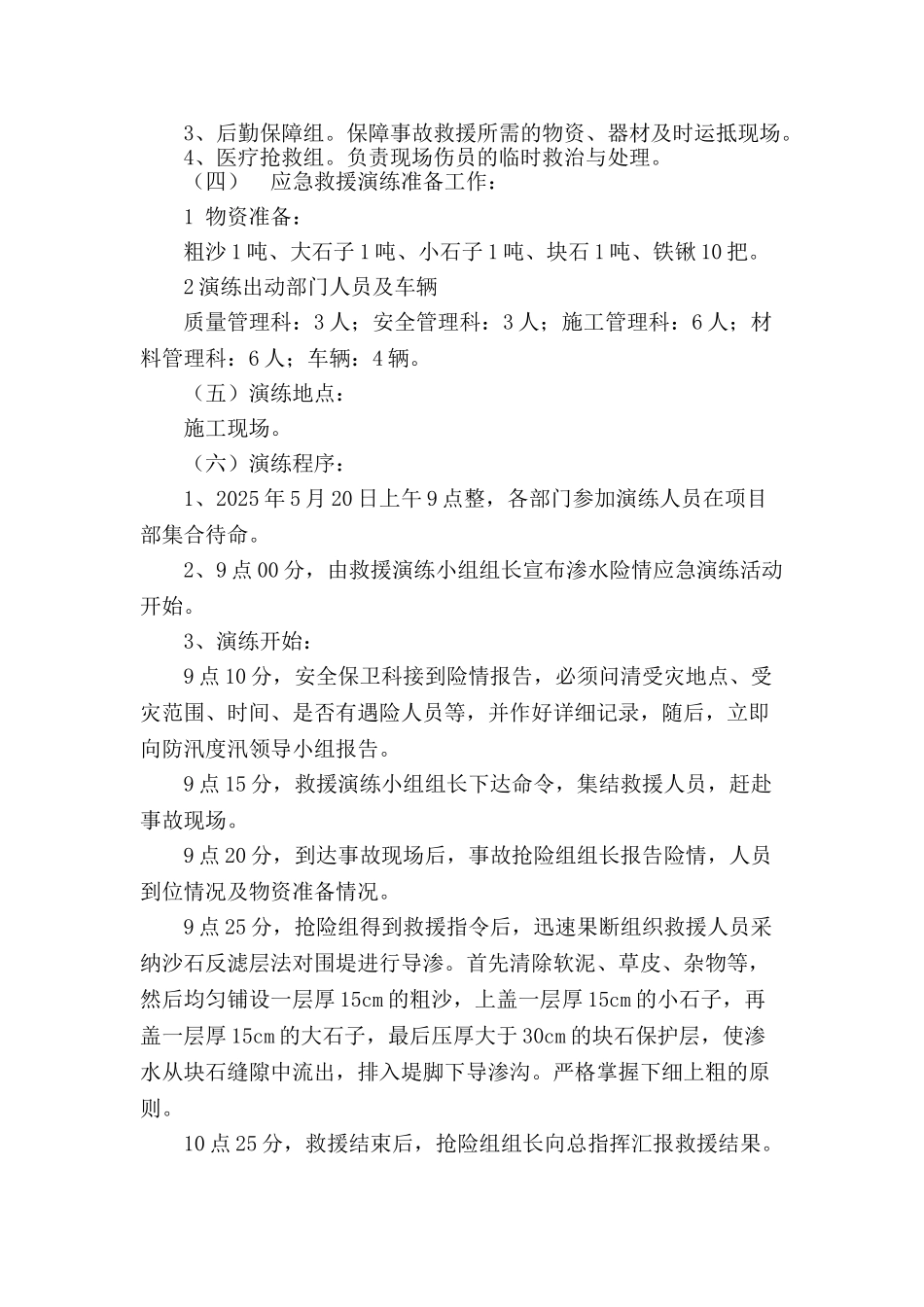

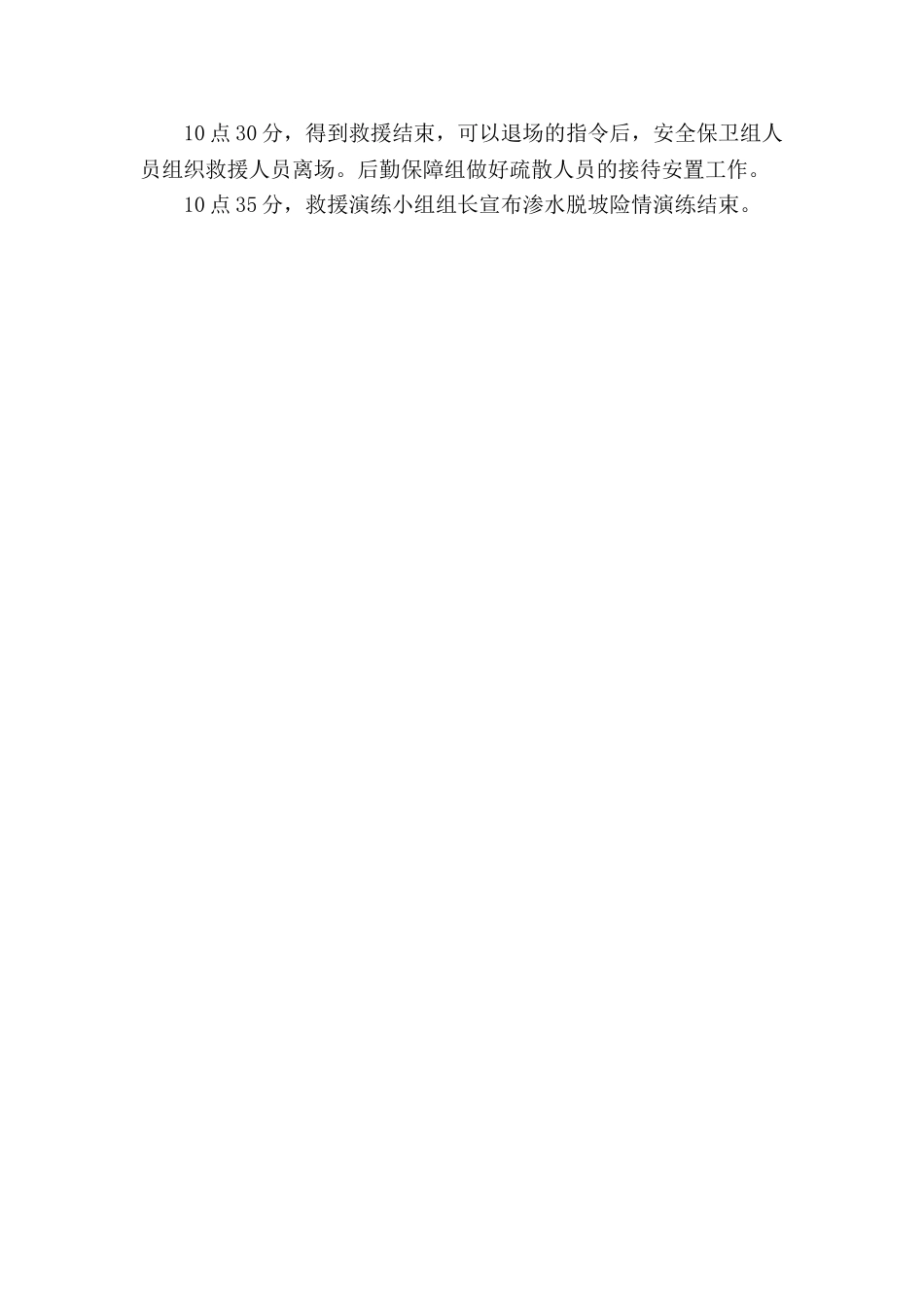

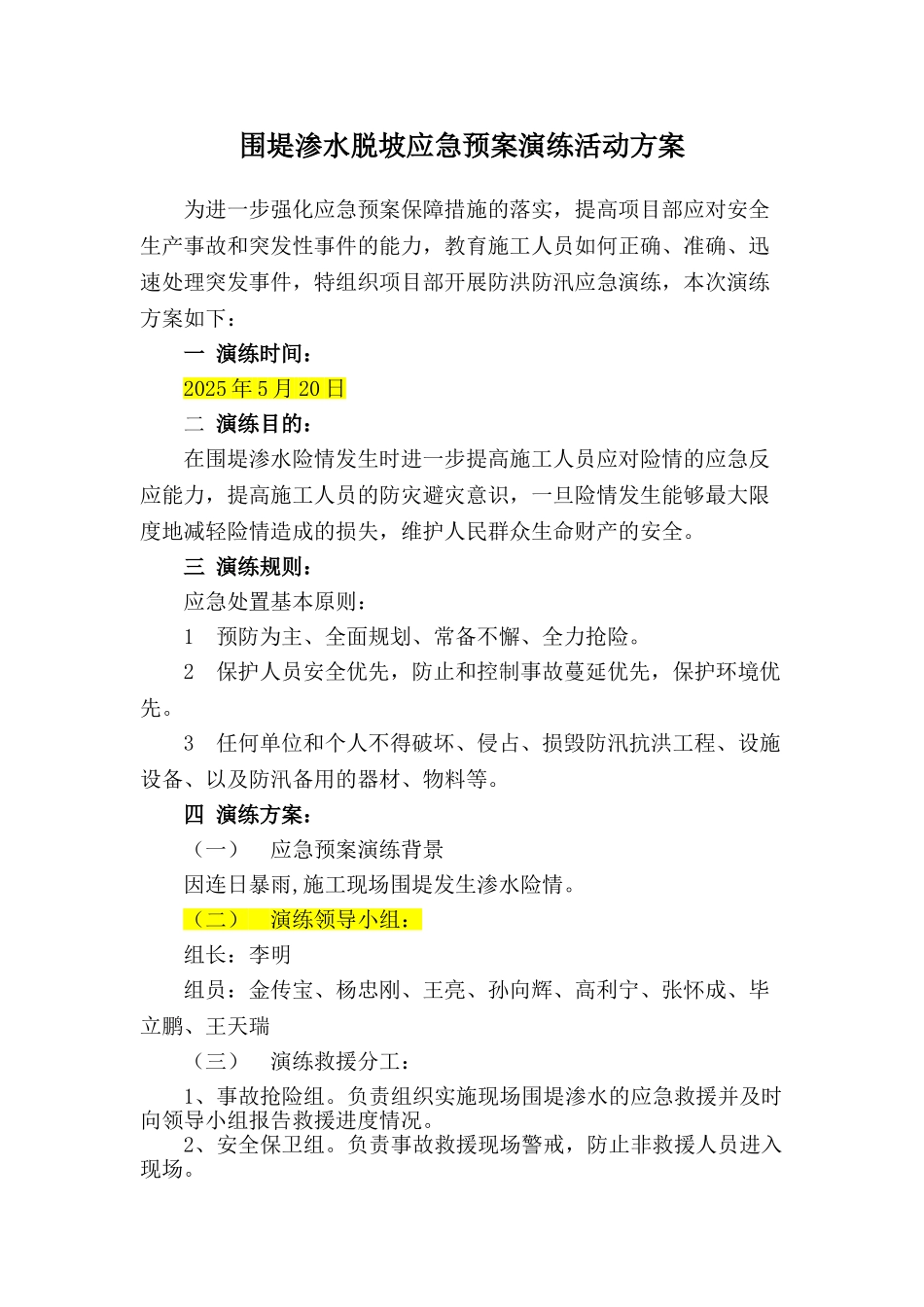

围堤渗水脱坡应急预案演练活动方案为进一步强化应急预案保障措施的落实,提高项目部应对安全生产事故和突发性事件的能力,教育施工人员如何正确、准确、迅速处理突发事件,特组织项目部开展防洪防汛应急演练,本次演练方案如下:一 演练时间:2025 年 5 月 20 日二 演练目的:在围堤渗水险情发生时进一步提高施工人员应对险情的应急反应能力,提高施工人员的防灾避灾意识,一旦险情发生能够最大限度地减轻险情造成的损失,维护人民群众生命财产的安全。三 演练规则:应急处置基本原则:1 预防为主、全面规划、常备不懈、全力抢险。2 保护人员安全优先,防止和控制事故蔓延优先,保护环境优先。3 任何单位和个人不得破坏、侵占、损毁防汛抗洪工程、设施设备、以及防汛备用的器材、物料等。四 演练方案:(一)应急预案演练背景因连日暴雨,施工现场围堤发生渗水险情。(二)演练领导小组:组长:李明组员:金传宝、杨忠刚、王亮、孙向辉、高利宁、张怀成、毕立鹏、王天瑞(三)演练救援分工:1、事故抢险组。负责组织实施现场围堤渗水的应急救援并及时向领导小组报告救援进度情况。2、安全保卫组。负责事故救援现场警戒,防止非救援人员进入现场。3、后勤保障组。保障事故救援所需的物资、器材及时运抵现场。4、医疗抢救组。负责现场伤员的临时救治与处理。(四)应急救援演练准备工作:1 物资准备:粗沙 1 吨、大石子 1 吨、小石子 1 吨、块石 1 吨、铁锹 10 把。2 演练出动部门人员及车辆质量管理科:3 人;安全管理科:3 人;施工管理科:6 人;材料管理科:6 人;车辆:4 辆。(五)演练地点:施工现场。(六)演练程序:1、2025 年 5 月 20 日上午 9 点整,各部门参加演练人员在项目部集合待命。2、9 点 00 分,由救援演练小组组长宣布渗水险情应急演练活动开始。3、演练开始:9 点 10 分,安全保卫科接到险情报告,必须问清受灾地点、受灾范围、时间、是否有遇险人员等,并作好详细记录,随后,立即向防汛度汛领导小组报告。9 点 15 分,救援演练小组组长下达命令,集结救援人员,赶赴事故现场。9 点 20 分,到达事故现场后,事故抢险组组长报告险情,人员到位情况及物资准备情况。9 点 25 分,抢险组得到救援指令后,迅速果断组织救援人员采纳沙石反滤层法对围堤进行导渗。首先清除软泥、草皮、杂物等,然后均匀铺设一层厚 15cm 的粗沙,上盖一层厚 15cm 的小石子,再盖一层厚 15cm...
