三汇隧道边坡防护、截水沟等施工方案、方法以及工艺隧道进口位于合川区三汇镇老龙村六组,有简易公路直达,交通方便
出洞口位于三汇镇八字村十一组距离 357 县道月 250m,交通方便
隧道进出口段地形起伏不大,地形坡脚 15-30 度,植被发育
隧道进口位于三叠系嘉陵江组第四段灰岩、雷口坡组泥灰岩地层中,进口段坡脚兼有岩溶洼地、地下暗河等
岩溶发育极不均一,最大可达 50m,小至数毫米的溶隙和溶孔
地下暗河主要集中在坡脚岩溶槽谷内,对隧道的施工有一定的影响,应根据岩溶处理专项方案的有关措施进行预防和处理
一、截水沟参数详见截水沟剖面图:(图中尺寸以 mm 计)二、截水沟施工工艺流程及技术要求1、施工工艺流程测量放线 → 清理工作面 →沟槽开挖 → 验槽 → 块石砌筑 → 砂浆抹面、勾缝 → 洒水养护 → 交工验收 (1)施工放样 测量工程师根据图纸设计,采纳拉尺法进行截水沟线型测设,并结合实际地形和排水需要,标定沟槽开挖线,并对截水沟线型进行适当调整,以保证水沟线型的直顺
(2)清理工作面在开挖沟槽之前,应沿截水沟走向清理周围浮石,以防止手风钻施工及浮石滑落,造成不必要的安全事故
(3)沟槽开挖根据现场施工测量放线位置开挖沟槽,进行开挖土(石)方,控制好平面开挖尺寸及深度,避开沟槽超挖及欠挖
① 截水沟的开挖由上而下进行
② 截水沟开挖土(石)方沿倒渣沟弃下,弃渣时派专人警戒
③ 截水沟出水口与倒渣沟、奔牛沟相连,以便于排水
④ 当采纳手风钻开挖沟槽时,每侧的工作边不应小于 10cm,严格控制截水沟沟底高程,以保证水流通畅及防破坏基底和两邦
⑤ 截水沟的平纵转角处需设置半径不小于 5m 的圆曲线
⑥ 经监理检查工序后方可进行片石的砌筑
(4)片石砌筑① 浆砌片石必须使用经自检和监理抽检合格的片石
片石要求外观各向尺寸不小于 15cm,且最少有一个平整面的石块

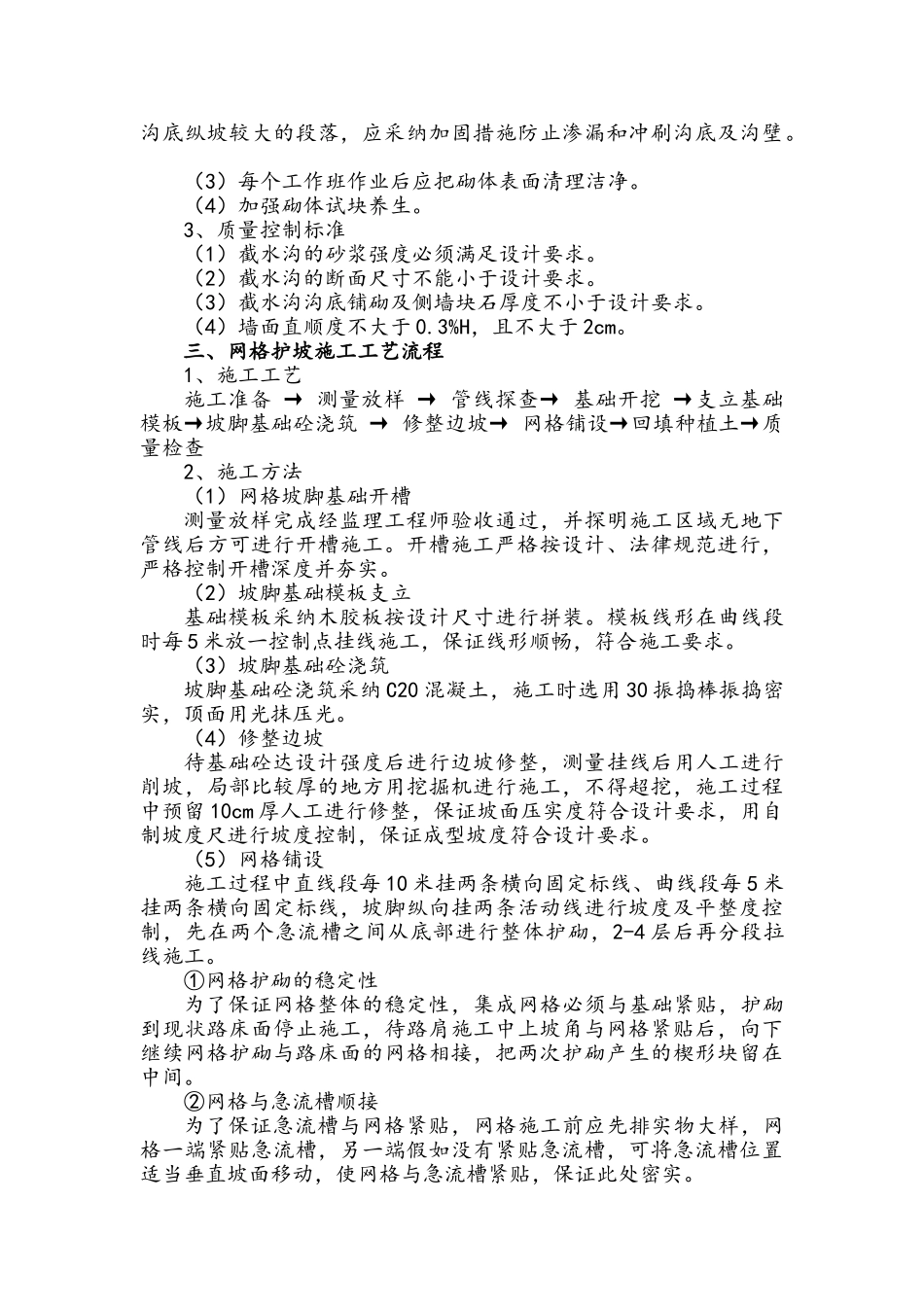

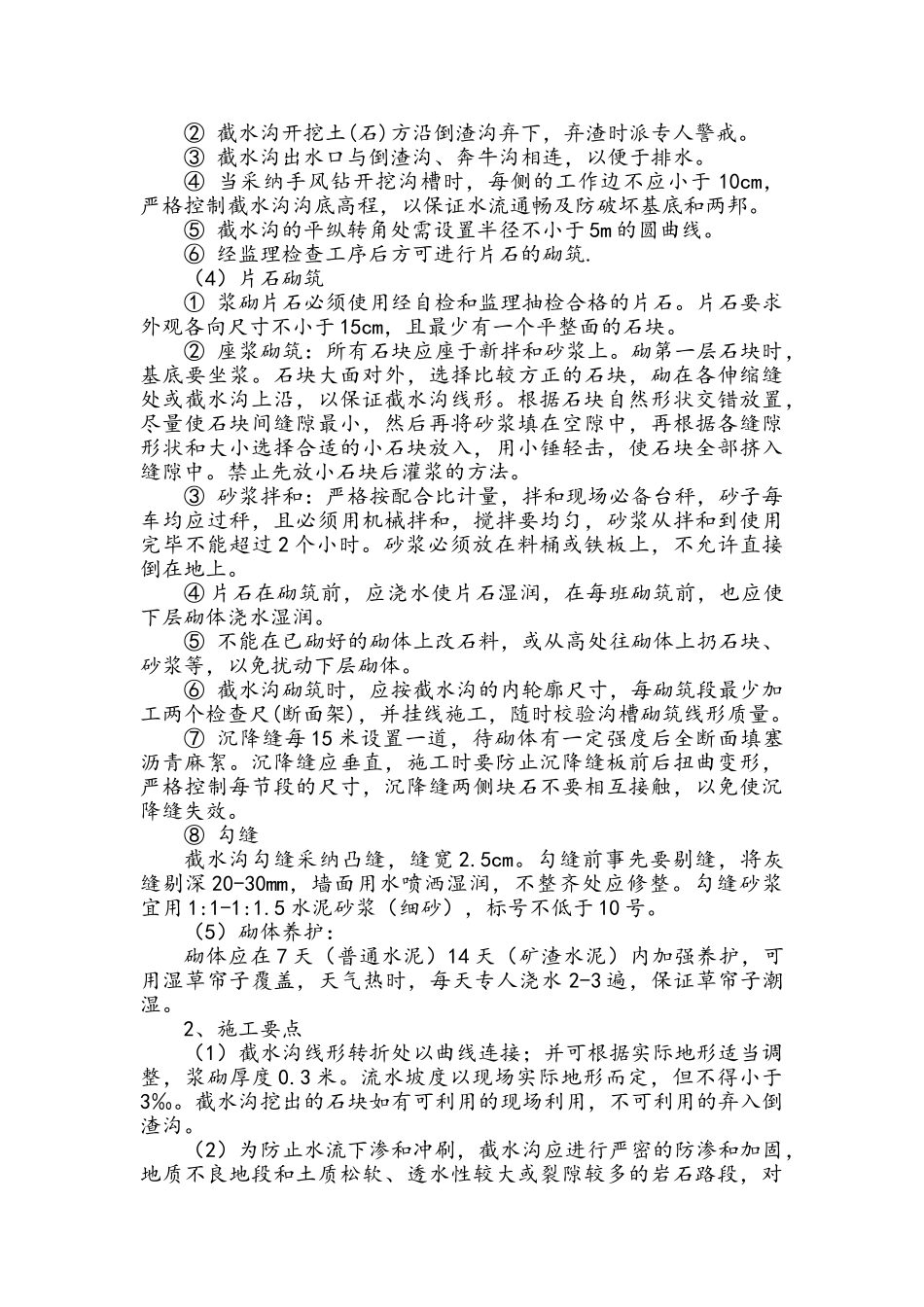

② 座浆砌筑:所有
