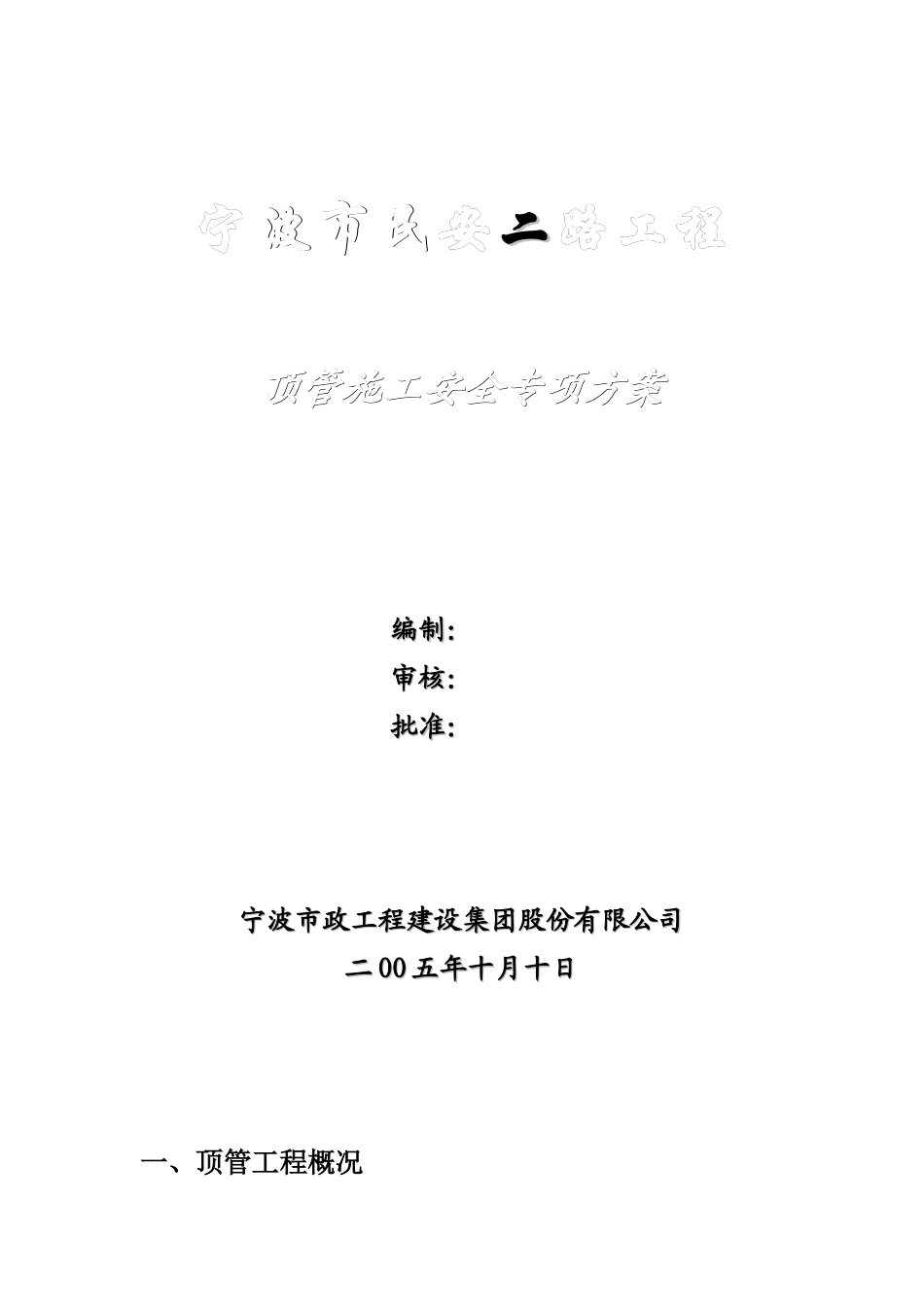

宁波市民安宁波市民安二二路工程路工程顶管施工安全专项方案顶管施工安全专项方案编制: 编制: 审核:审核:批准:批准:宁波市政工程建设集团股份有限公司宁波市政工程建设集团股份有限公司二二 OOOO 五年十月十日五年十月十日一、顶管工程概况1 本工程污水管道顶管施工范围为 W19—W22,顶管总长度为 351

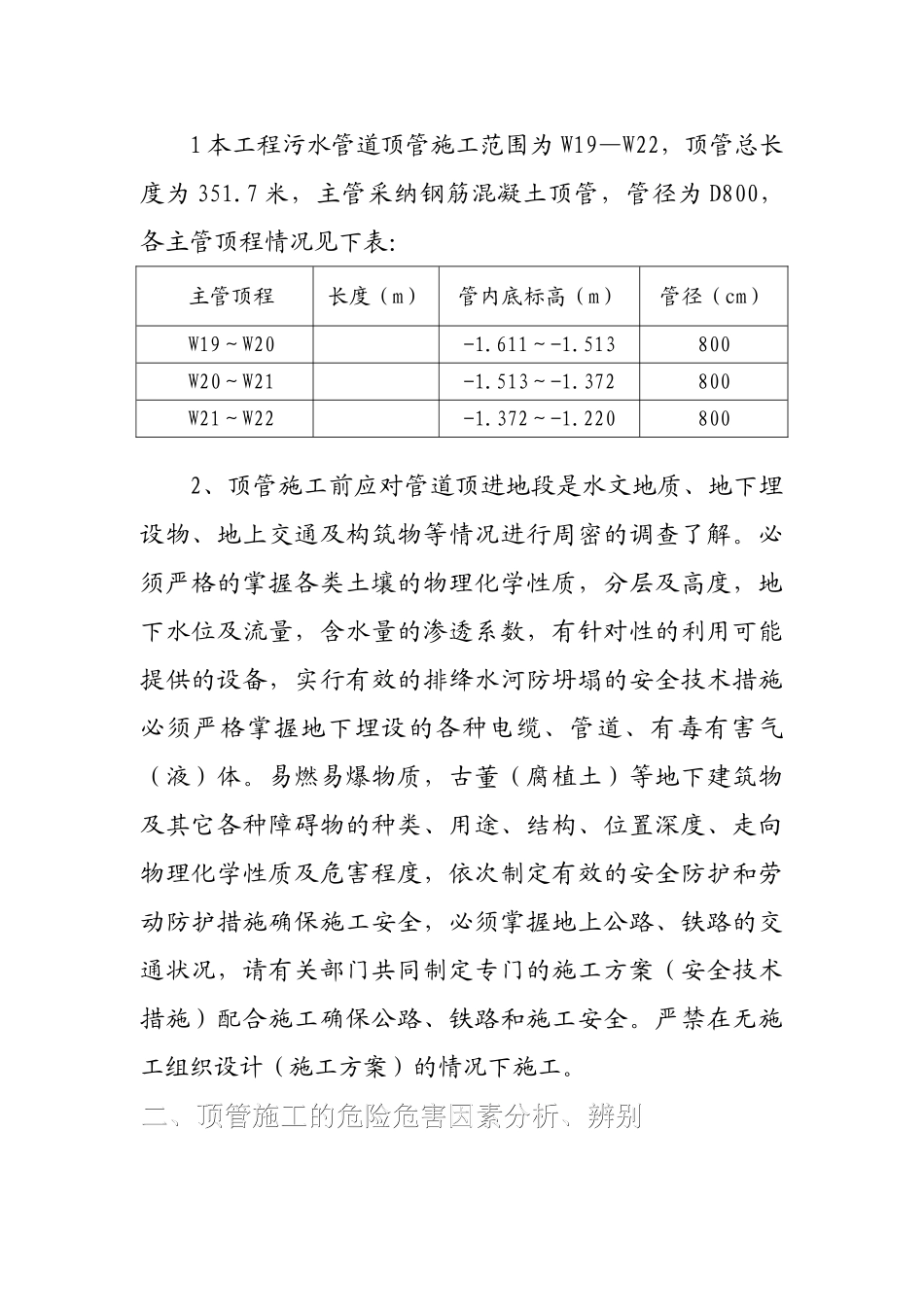

7 米,主管采纳钢筋混凝土顶管,管径为 D800,各主管顶程情况见下表:主管顶程长度(m)管内底标高(m)管径(cm)W19~W20-1
611~-1
513800W20~W21-1
513~-1
372800W21~W22-1
372~-1
2208002、顶管施工前应对管道顶进地段是水文地质、地下埋设物、地上交通及构筑物等情况进行周密的调查了解
必须严格的掌握各类土壤的物理化学性质,分层及高度,地下水位及流量,含水量的渗透系数,有针对性的利用可能提供的设备,实行有效的排绛水河防坍塌的安全技术措施必须严格掌握地下埋设的各种电缆、管道、有毒有害气(液)体
易燃易爆物质,古董(腐植土)等地下建筑物及其它各种障碍物的种类、用途、结构、位置深度、走向物理化学性质及危害程度,依次制定有效的安全防护和劳动防护措施确保施工安全,必须掌握地上公路、铁路的交通状况,请有关部门共同制定专门的施工方案(安全技术措施)配合施工确保公路、铁路和施工安全
严禁在无施工组织设计(施工方案)的情况下施工

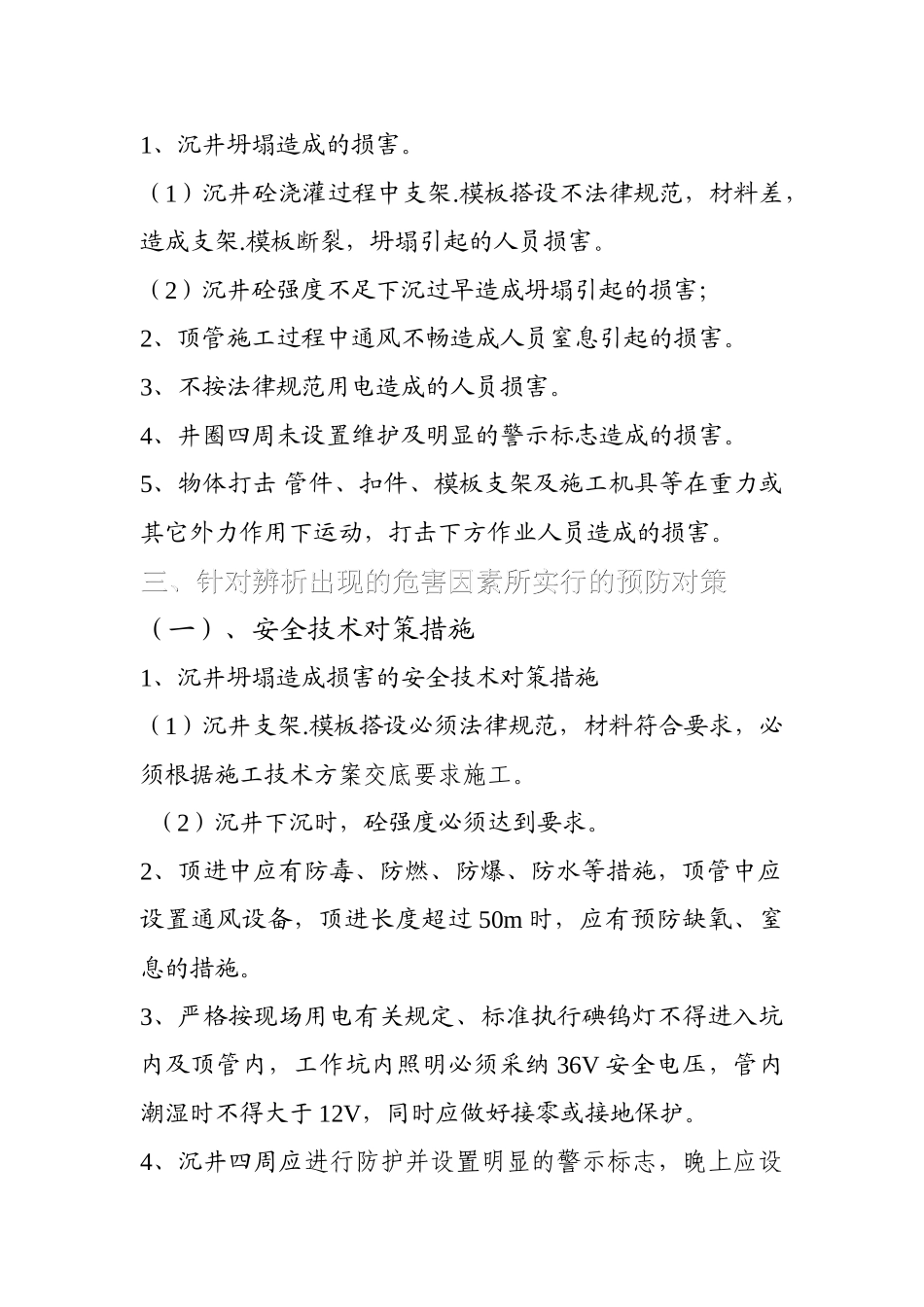

二、顶管施工的危险危害因素分析、辨别二、顶管施工的危险危害因素分析、辨别1、沉井坍塌造成的损害
(1)沉井砼浇灌过程中支架
模板搭设不法律规范,材料差,造成支架
模板断裂,坍塌引起的人员损害
(2)沉井砼强度不足下沉过早造成坍塌引起的损害;2、顶管施工过程中通风不畅造成人员窒息引起的损害
3、不按法律规范用电造成的人员损害
4、井圈四周未设置维护及明显的警示标志造成的损害
5、物体打击 管件、扣件、模
