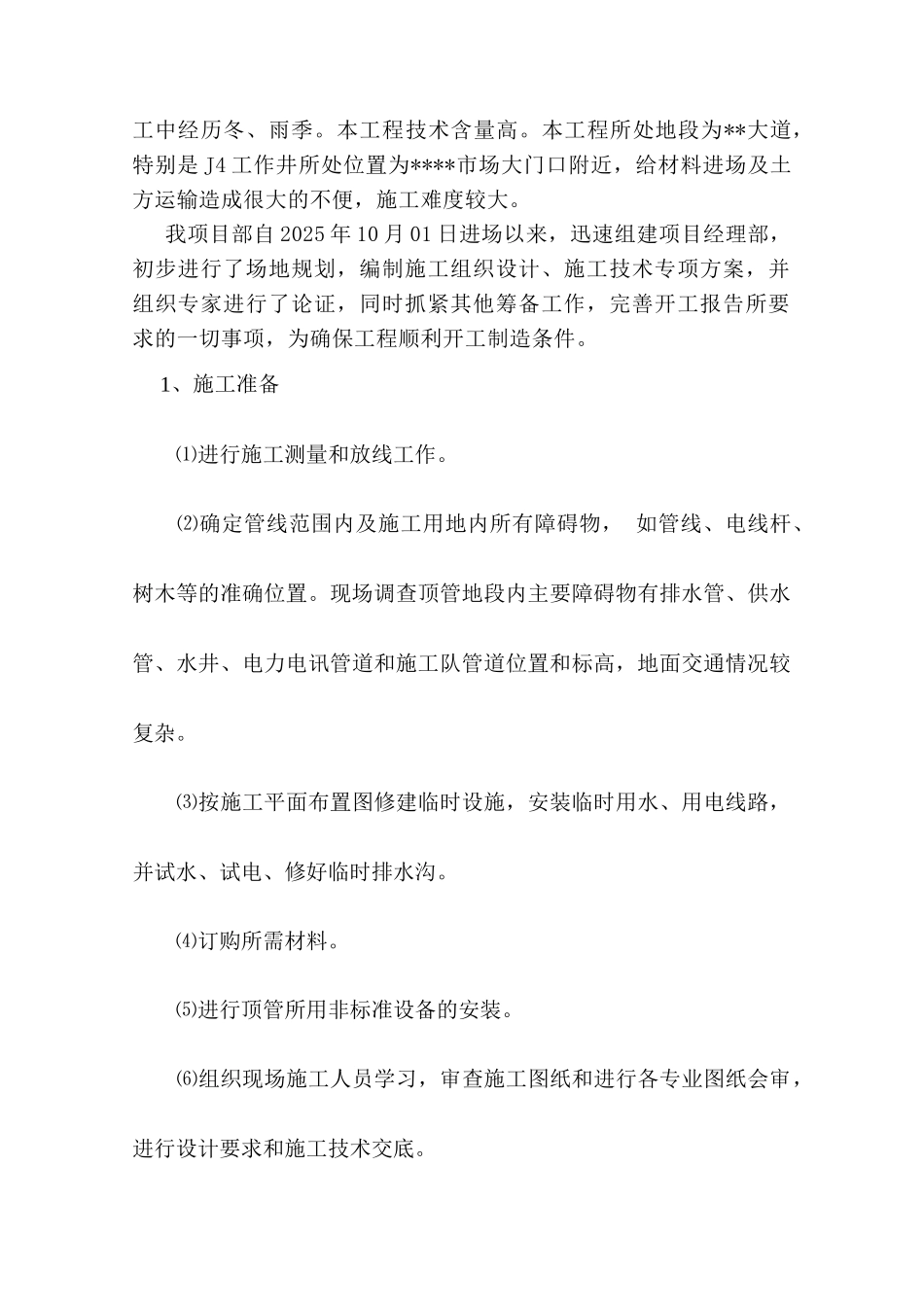

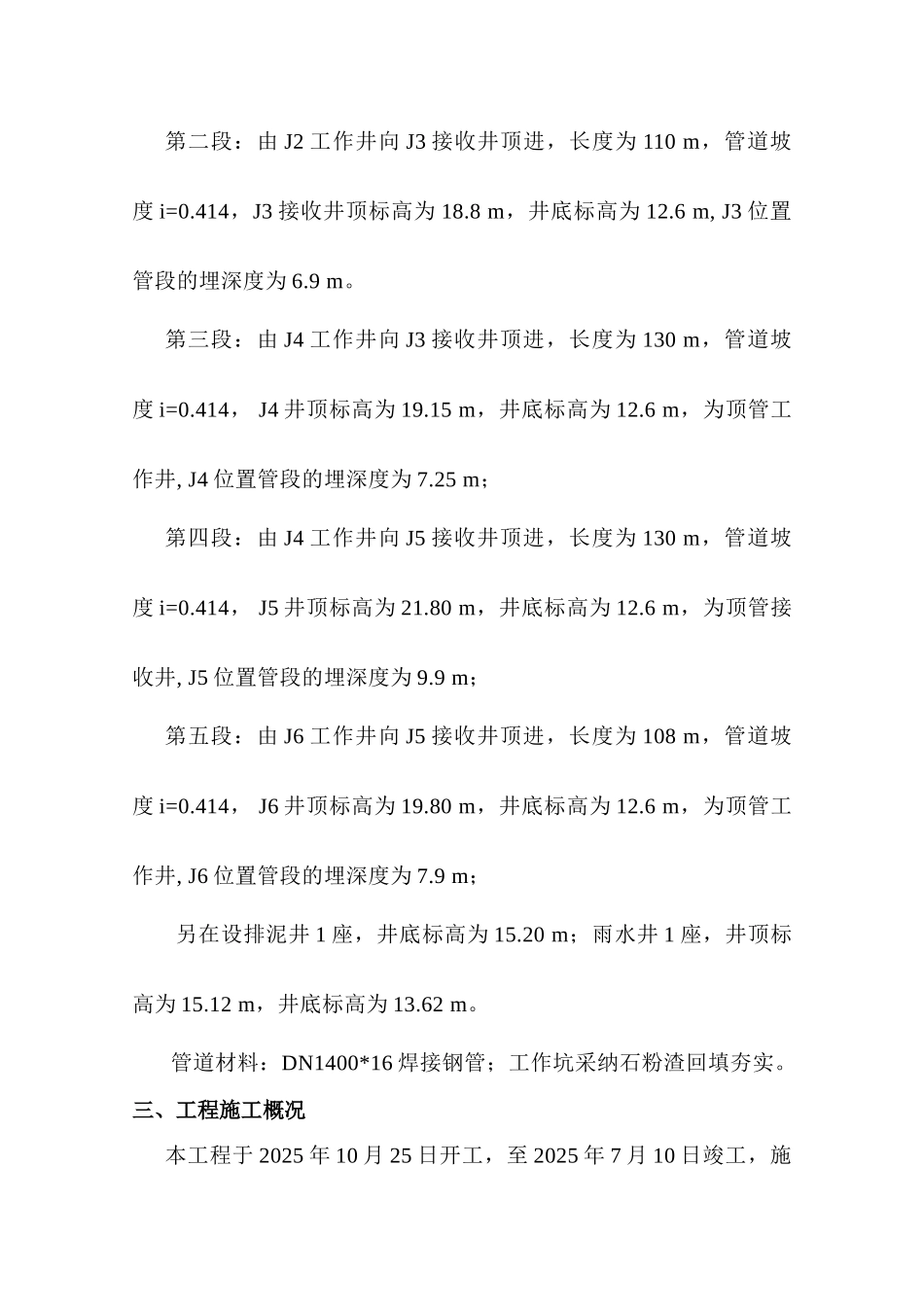

施工总结本工程在设计单位、建设单位、监理单位及经济开发区政府等部门的大力支持下,并经我项目部全体人员的共同努力,现已圆满完成,工程质量较好。在施工过程中,我项目部得到各级领导的关怀、指导,在此表示衷心的感谢,现将本工程施工情况总结如下。一、工程概况本工程是*****市政管连通工程,工程位于**市**区**大道与**大道交叉口,**水厂出厂管与**大道市政管连通工程为新建管道工程,全线北起于****厂前的***路,南止于**大道南侧,与**大道市政管连通。本工程工作量大,施工中经历冬、雨季,并且工期要求较紧。二、工程设计状况本工程由**市****设计咨询有限公司设计。本工程设计为顶管工程,设计 J2、J4、J6 为工作井,J1、J3、J5为接收井。顶管共分 5 段进行:第一段:由 J2 工作井向 J1 接收井顶进,长度为 100 m,管道坡度 i=0.414, J1 接收井顶标高为 16.70 m,井底标高为 12.60 m;J2工作井顶标高为 19.00 m,井底标高为 12.6 m;管段在 J1 及 J2 位置的埋深度为 4.8 m~7.1m。第二段:由 J2 工作井向 J3 接收井顶进,长度为 110 m,管道坡度 i=0.414,J3 接收井顶标高为 18.8 m,井底标高为 12.6 m, J3 位置管段的埋深度为 6.9 m。第三段:由 J4 工作井向 J3 接收井顶进,长度为 130 m,管道坡度 i=0.414, J4 井顶标高为 19.15 m,井底标高为 12.6 m,为顶管工作井, J4 位置管段的埋深度为 7.25 m;第四段:由 J4 工作井向 J5 接收井顶进,长度为 130 m,管道坡度 i=0.414, J5 井顶标高为 21.80 m,井底标高为 12.6 m,为顶管接收井, J5 位置管段的埋深度为 9.9 m;第五段:由 J6 工作井向 J5 接收井顶进,长度为 108 m,管道坡度 i=0.414, J6 井顶标高为 19.80 m,井底标高为 12.6 m,为顶管工作井, J6 位置管段的埋深度为 7.9 m;另在设排泥井 1 座,井底标高为 15.20 m;雨水井 1 座,井顶标高为 15.12 m,井底标高为 13.62 m。 管道材料:DN1400*16 焊接钢管;工作坑采纳石粉渣回填夯实。三、工程施工概况本工程于 2025 年 10 月 25 日开工,至 2025 年 7 月 10 日竣工,施工中经历冬、雨季。本工程技术含量高。本工程所处地段为**大道,特别是 J4 工作井所处位置为****市场大门口附近,给材料进场及土方运输造成很大的不便,施工难度较大。我项目部自 2025 年 10 月 01 日进场以来,迅...
