包固一级公路顶管施工专项方案2025 年 3 月 18 日一、工程概况本工程为包固一级公路顶管工程,穿越包固一级公路,接通 2#泵站

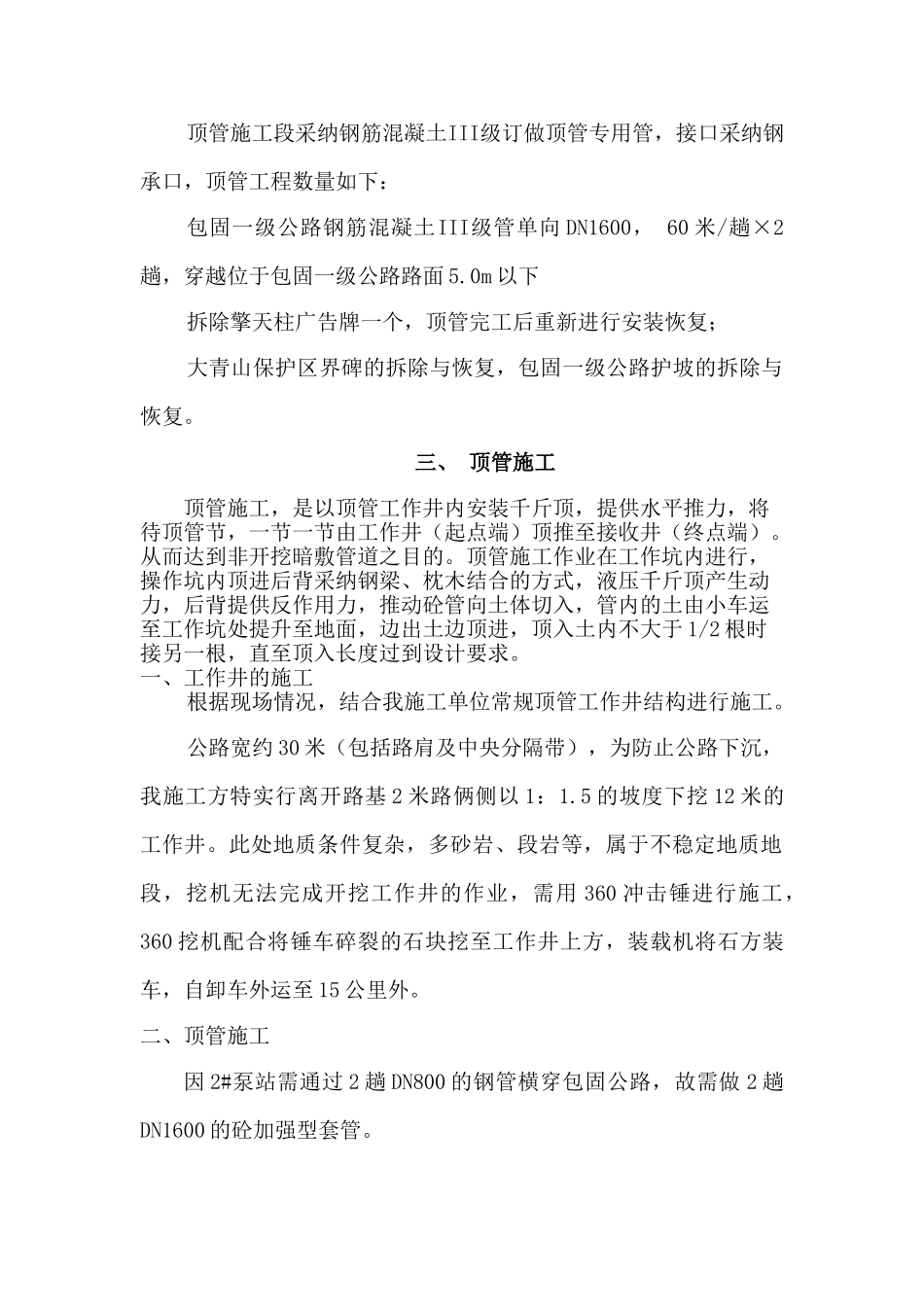

二、主要工程数量顶管施工段采纳钢筋混凝土III级订做顶管专用管,接口采纳钢承口,顶管工程数量如下:包固一级公路钢筋混凝土III级管单向 DN1600, 60 米/趟×2趟,穿越位于包固一级公路路面 5
0m 以下拆除擎天柱广告牌一个,顶管完工后重新进行安装恢复;大青山保护区界碑的拆除与恢复,包固一级公路护坡的拆除与恢复
三、 顶管施工顶管施工,是以顶管工作井内安装千斤顶,提供水平推力,将待顶管节,一节一节由工作井(起点端)顶推至接收井(终点端)
从而达到非开挖暗敷管道之目的
顶管施工作业在工作坑内进行,操作坑内顶进后背采纳钢梁、枕木结合的方式,液压千斤顶产生动力,后背提供反作用力,推动砼管向土体切入,管内的土由小车运至工作坑处提升至地面,边出土边顶进,顶入土内不大于 1/2 根时接另一根,直至顶入长度过到设计要求
一、工作井的施工根据现场情况,结合我施工单位常规顶管工作井结构进行施工
公路宽约 30 米(包括路肩及中央分隔带),为防止公路下沉,我施工方特实行离开路基 2 米路俩侧以 1:1
5 的坡度下挖 12 米的工作井
此处地质条件复杂,多砂岩、段岩等,属于不稳定地质地段,挖机无法完成开挖工作井的作业,需用 360 冲击锤进行施工,360 挖机配合将锤车碎裂的石块挖至工作井上方,装载机将石方装车,自卸车外运至 15 公里外

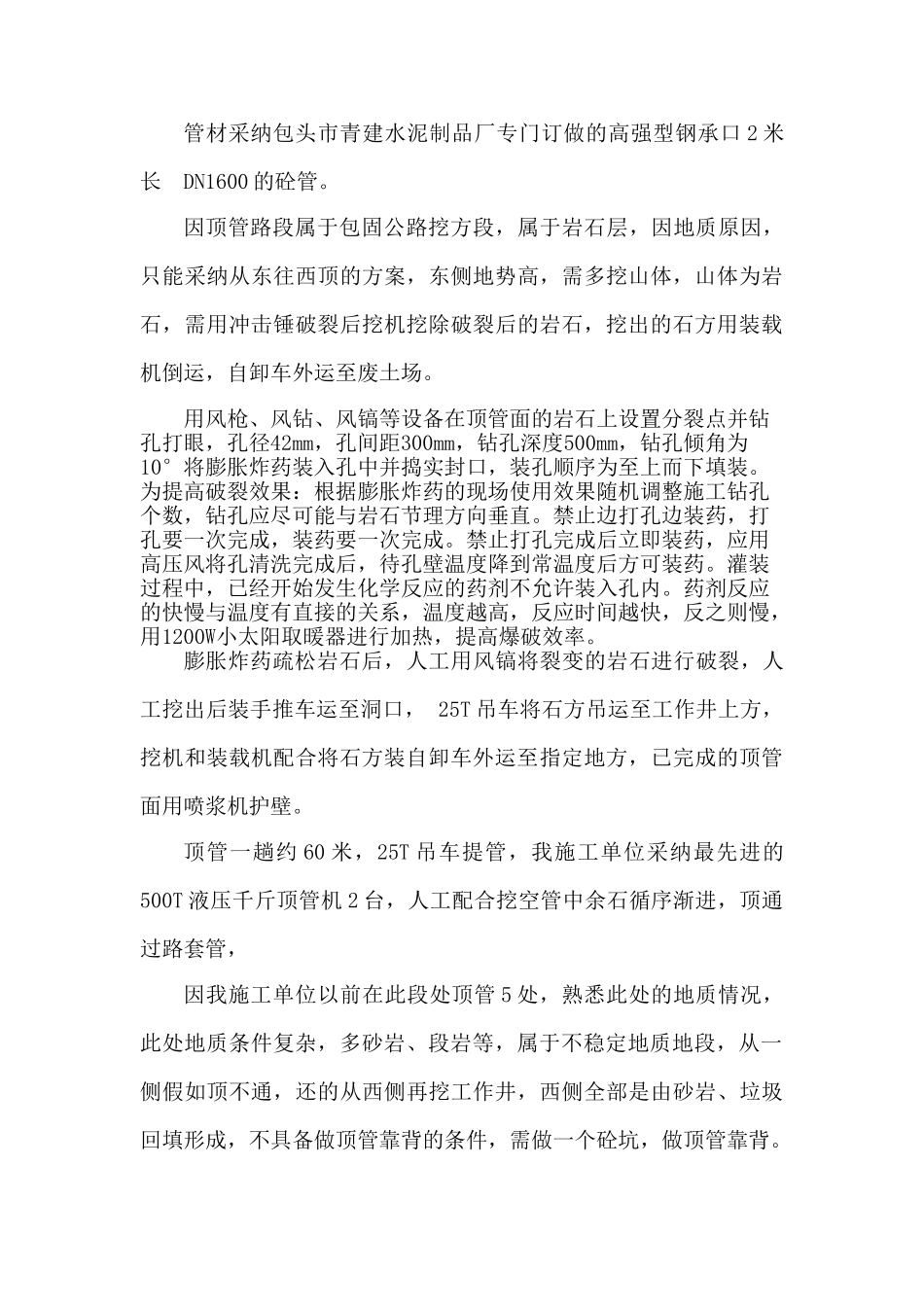

二、顶管施工因 2#泵站需通过 2 趟 DN800 的钢管横穿包固公路,故需做 2 趟DN1600 的砼加强型套管
管材采纳包头市青建水泥制品厂专门订做的高强型钢承口 2 米长 DN1600 的砼管
因顶管路段属于包固公路挖方段,属于岩石层,因地质原因,只能采纳从东往西顶的方案,东侧地势高,需多挖山体,山体为岩石,需
