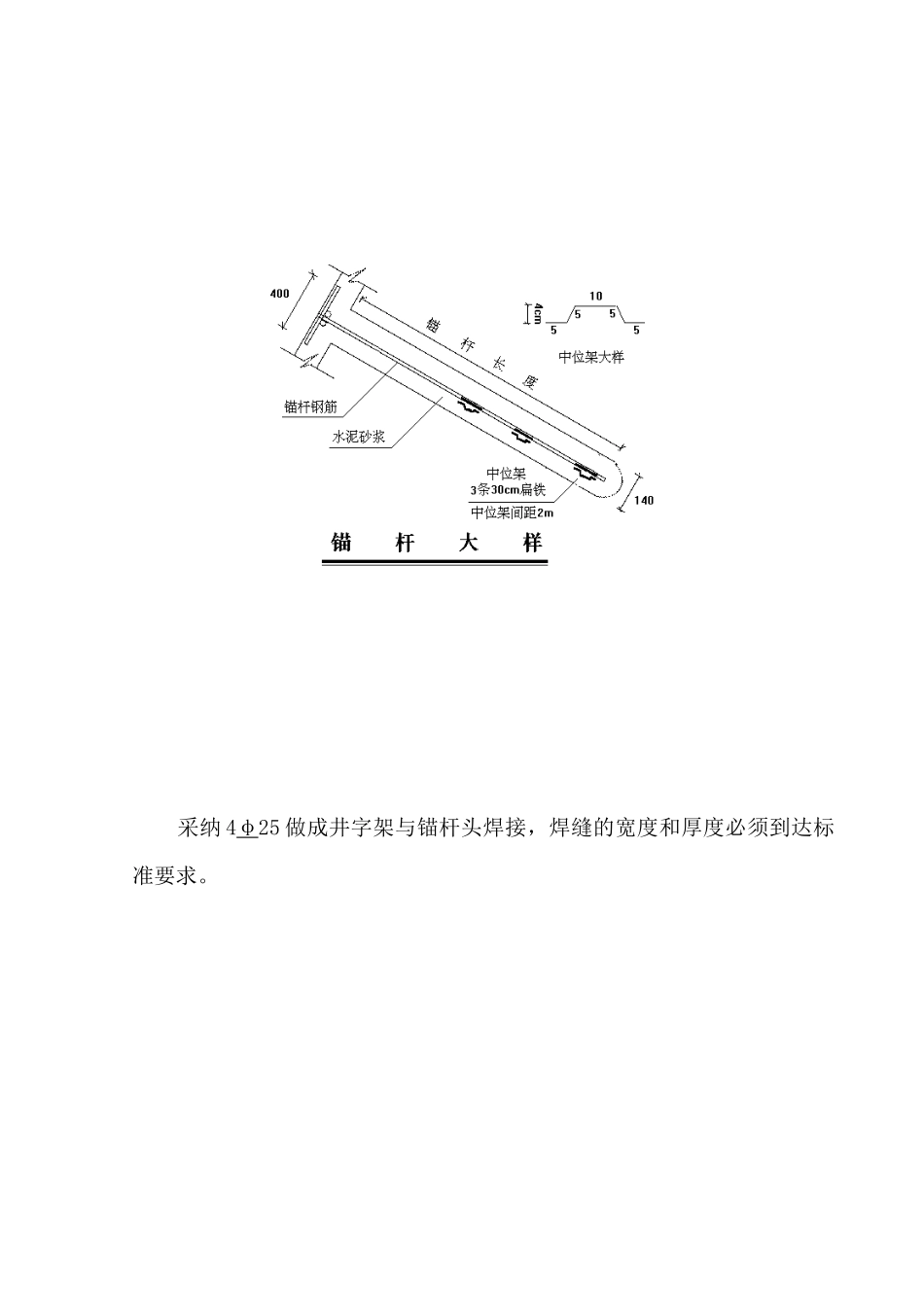

基坑支护锚杆工程施工方案计算书和结算一、工程概况 大厦位于*****区,基坑南北边长约 300 米,东西边长约 70 米,基坑已开挖至米。 基坑东侧和南侧采纳三层 φ140 锚杆支护。 锚杆间距米,排距东侧米,南侧米。 锚杆分锚 1 和锚 2 两种,要求抗拔力分别为 10T 和 20T。 锚杆总计 733 条,8964 延米。二、场地地质条件 根据工程勘察报告揭示,场地自上而下共划分为 6 个层,9 个亚层。地质条件如下:时代成因层 号名 称厚度(m)顶板埋深(m)Qml①-1素填土~0Qpd①-2耕植土~0~Qal②-1中密、密实粉土~~②-2可塑粉质粘土~~②-3松散稍密粉细砂~~②-4稍密中、粗砂~~Qdl-el③-1可塑粉质粘土~~③-2中密、密实粉土~~③-3硬塑坚硬粉质粘土~~K④强风化粉砂岩砾岩~~⑤中风化粉砂岩砾岩~~⑥微风化粉砂岩砾岩~三、锚杆施工方案 1.锚杆大样 采纳 4φ25 做成井字架与锚杆头焊接,焊缝的宽度和厚度必须到达标准要求。 2.锚杆一览表锚杆位置条 数类 型长度(m)角度(°)20MnSi 钢筋南侧上层198锚 112301φ25 中层197锚 112301φ25 下层196锚 110301φ25东侧上层49锚 112301φ25 中层47锚 220201φ40 下层46锚 216201φ40总 计 7338964四、施工工艺及参数 施工前根据设计要求准备好钢筋、水泥和砂。 1.成孔 钻孔直径为 φ140。 南侧上、中两排用人工成孔。 东侧三排及南侧下排用 300 型地质钻机成孔。 2.插入锚杆 锚杆采纳 20MnSi 钢筋。 插入钻孔的锚杆要求顺直,并应除锈。 插入锚杆时应将灌浆管与锚杆钢筋同时放至钻孔底部,锚杆插入孔内长度不得小于设计规定的 95%。 3.灌浆 灌浆采纳 425#普通硅酸盐水泥配制的水泥砂浆,采纳中砂,要过筛,配比为: 水:灰:砂=0.4:1:0.2 〔重量比〕 砂浆强度不低于 20MPa。 灌浆前应先洗孔。 砂浆自孔底向外灌注,随着砂浆的灌入,应逐步地灌浆管向外拔出直至孔口,拔管过程中应保证管口始终埋在砂浆内。 五、施工设备 地质钻机 6 台,钢筋切断机 1 台,电焊机 3 台,砂浆搅拌机 5 台〔2 台备用〕,压浆泵 6 台〔3 台备用〕。 施工场地布置如下列图:六、施工人员安排 施工场地负责 1 人: 工程师 技术负责 3 人: 高级工程师 工程师 工程师 施工员 5 人: 工程师 工程师 工程师 助理工程师 助理工程师 质安员 1 人: 助理工程师 试验员 1 人: 助理工程师 材料员 2 人: 电工 2 人。 ...
