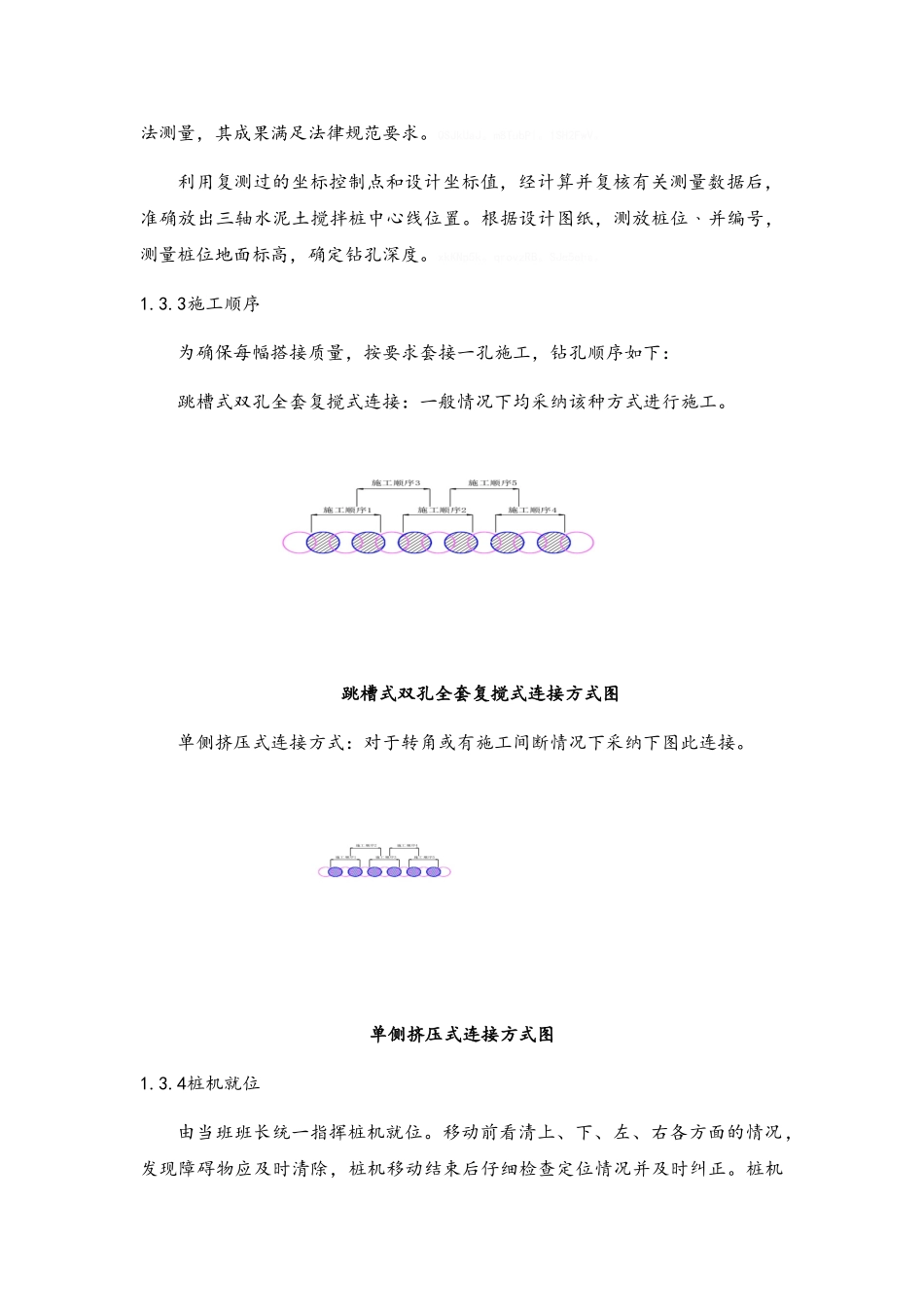

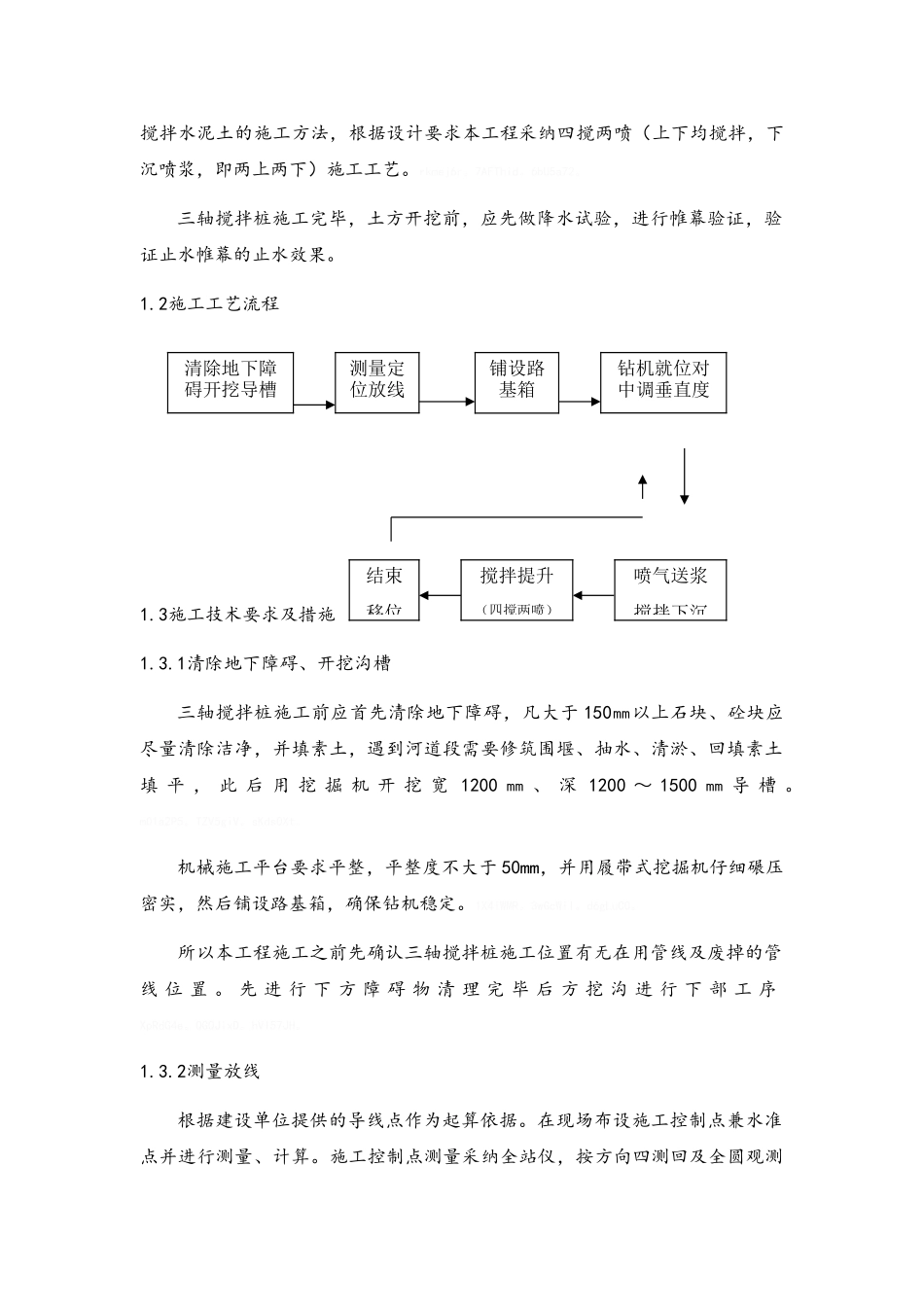

三轴搅拌桩及SWM工法桩施工方案(三标三工区)1、三轴水泥土搅拌桩施工方法及主要技术措施1.1设备选用及施工方法本 工 程 三 轴 水 泥 土 搅 拌 桩 采 纳 JB-160 型 三 轴 式 钻 孔 机 进 行 施 工 。Ф850@600 三轴搅拌桩共计约 350000,桩长约为:K7+726--K7+755(22 米),K7+755--K7+815(22 米),K7+815--K7+965(21 米),K7+965--K8+020(10 米)。具体详见本工程围护图纸。d0txEFq。HqwliZm。A9dk4y6。本单位计划安排 1 台三轴搅拌桩机在 K7+726 南侧向东施工,具体施工顺序详 见 桩 机 运 行 路 线 图 。 桩 机 开 始 施 工 前 测 量 复 核 桩 位 后 开 始 施 工 。Gt9plZk。SvP9KI9。Ept8s6a。JB-160Φ850 三轴水泥土搅拌桩施工机械图(采纳步履式)Ф850@600 三轴水泥土搅拌桩,即边轴正旋转注浆搅拌、中轴反旋转喷气搅拌水泥土的施工方法,根据设计要求本工程采纳四搅两喷(上下均搅拌,下沉喷浆,即两上两下)施工工艺。rkmej6r。7AFThid。6bU5a72。三轴搅拌桩施工完毕,土方开挖前,应先做降水试验,进行帷幕验证,验证止水帷幕的止水效果。1.2施工工艺流程1.3施工技术要求及措施1.3.1清除地下障碍、开挖沟槽三轴搅拌桩施工前应首先清除地下障碍,凡大于 150㎜以上石块、砼块应尽量清除洁净,并填素土,遇到河道段需要修筑围堰、抽水、清淤、回填素土填 平 , 此 后 用 挖 掘 机 开 挖 宽 1200 ㎜ 、 深 1200 ~ 1500 ㎜ 导 槽 。m01a2P5。TZV5giV。sKds0Xt。机械施工平台要求平整,平整度不大于 50mm,并用履带式挖掘机仔细碾压密实,然后铺设路基箱,确保钻机稳定。1X4iWMR。3wGcWil。d6gLuC0。所以本工程施工之前先确认三轴搅拌桩施工位置有无在用管线及废掉的管线 位 置 。 先 进 行 下 方 障 碍 物 清 理 完 毕 后 方 挖 沟 进 行 下 部 工 序XpRdG4e。QGQJixD。hVl57JH。1.3.2测量放线根据建设单位提供的导线点作为起算依据。在现场布设施工控制点兼水准点并进行测量、计算。施工控制点测量采纳全站仪,按方向四测回及全圆观测清除地下障碍开挖导槽测量定位放线铺设路基箱钻机就位对中调垂直度喷气送浆搅拌下沉结束移位搅拌提升(四搅两喷)法测量,其成果满足法律规范要求。QSJkUaJ。m8TubPl。1SH2FwV。利用复测过的坐标控制点和设计坐标值,经计算并复核有关测量数据后,准确放出三轴水泥土搅拌桩中心线位...
