二次结构、主体结构样板标识牌

二次结构、主体结构样板标识牌_第1页
1/10
二次结构、主体结构样板标识牌_第2页
2/10
二次结构、主体结构样板标识牌_第3页
3/10

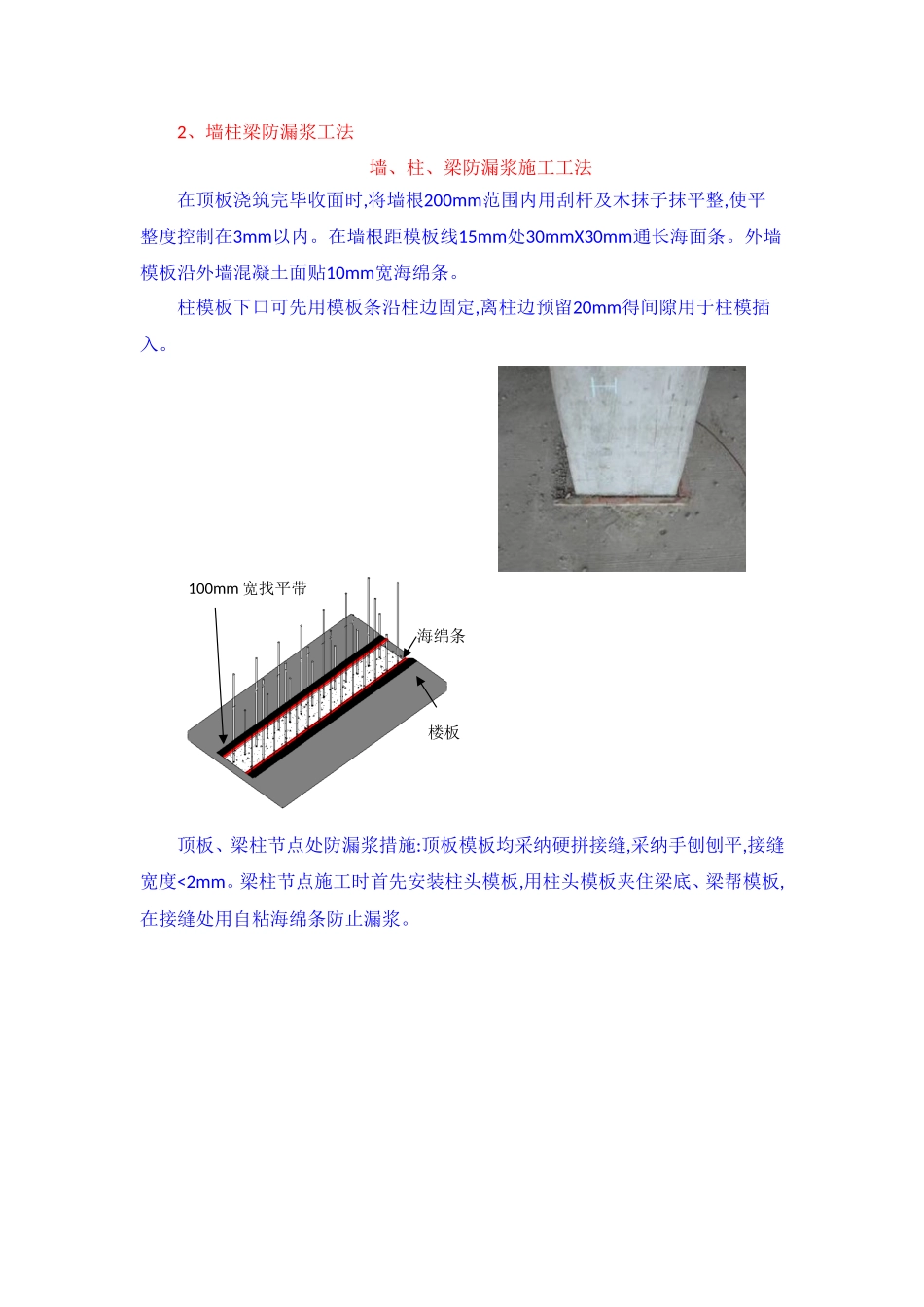

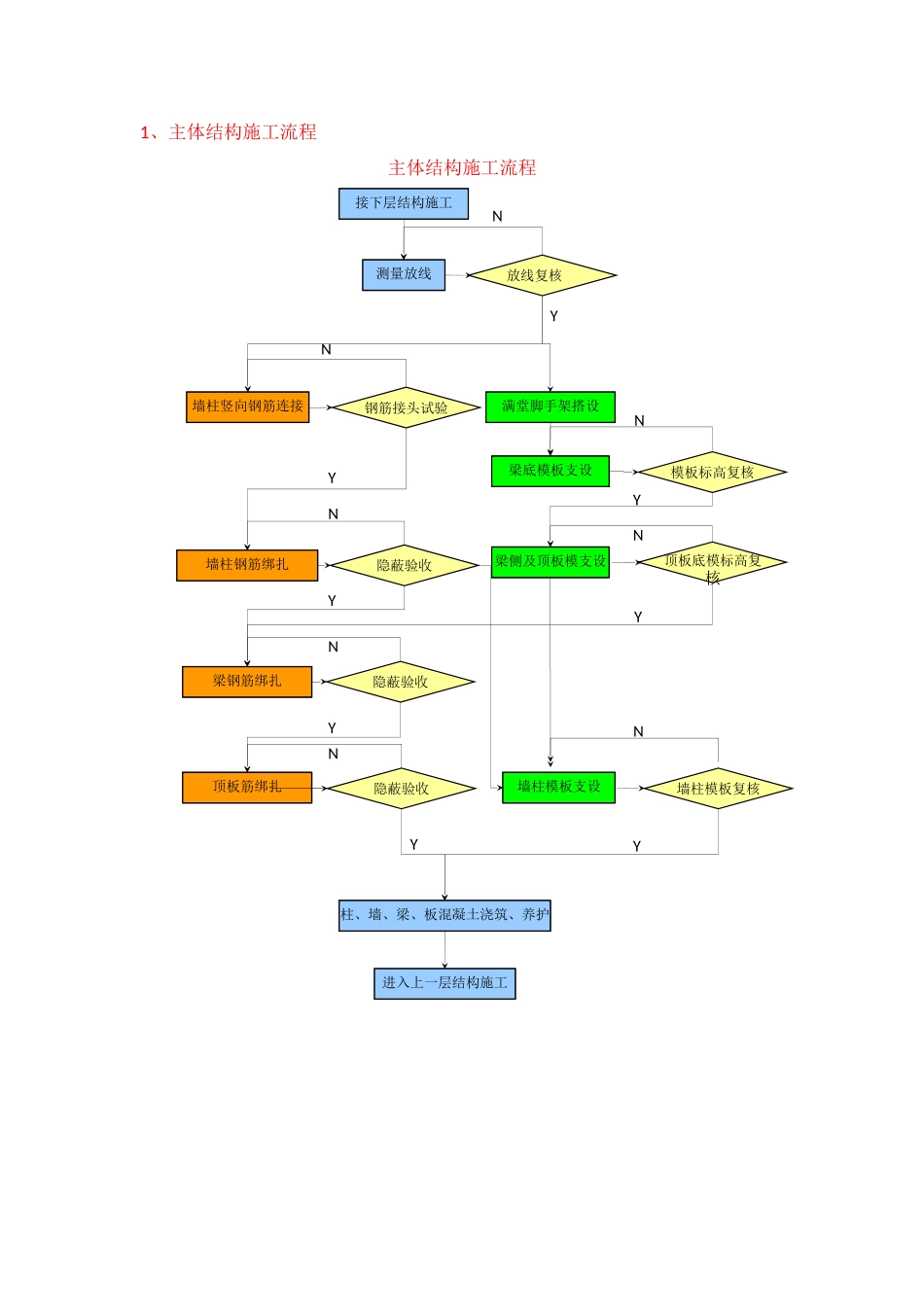

1、主体结构施工流程主体结构施工流程接下层结构施工放线复核测量放线墙柱竖向钢筋连接钢筋接头试验墙柱钢筋绑扎隐蔽验收墙柱模板复核墙柱模板支设梁底模板支设模板标高复核隐蔽验收梁钢筋绑扎梁侧及顶板模支设顶板底模标高复核顶板筋绑扎柱、墙、梁、板混凝土浇筑、养护隐蔽验收进入上一层结构施工满堂脚手架搭设NYNYNYNYNYYNNYNY2、墙柱梁防漏浆工法墙、柱、梁防漏浆施工工法在顶板浇筑完毕收面时,将墙根200mm范围内用刮杆及木抹子抹平整,使平整度控制在3mm以内。在墙根距模板线15mm处30mmX30mm通长海面条。外墙模板沿外墙混凝土面贴10mm宽海绵条。柱模板下口可先用模板条沿柱边固定,离柱边预留20mm得间隙用于柱模插入。顶板、梁柱节点处防漏浆措施:顶板模板均采纳硬拼接缝,采纳手刨刨平,接缝宽度<2mm。梁柱节点施工时首先安装柱头模板,用柱头模板夹住梁底、梁帮模板,在接缝处用自粘海绵条防止漏浆。楼板100mm 宽找平带海绵条3、剪力墙防错台施工工法剪力墙防错台施工工法下层混凝土浇筑前,在楼面对下200MM处预埋装卸式螺栓,螺栓间距不大于600MM。下层模板拆除后,在楼面对下50~100MM处用墨斗弹上水平线,沿线粘贴好双面胶带或海棉条(20宽)。上层墙体模板下挂,落在预埋螺栓上。 加固模板时,采纳钢管、木方、山形卡等将模板下口锁紧。4、楼梯施工缝可抽板条式支模工法楼梯施工缝可抽板条式支模工法为防止楼梯施工缝夹渣,确保施工缝接茬顺直、密实。本工程中采纳楼梯可抽板条式支模工艺:楼梯施工缝留设位置在剪力最小得1/3跨中部位,支设梯段板底模时在施工缝位置留设100mm宽得活动式可抽板条清扫口;施工缝固定挡板应在有钢筋位置开槽以便钢筋通过,施工缝二次浇筑前用水将模板内得垃圾由上而下冲入清扫口,再将可抽板条插入清扫口进行封闭。5、墙、柱钢筋防偏位施工工法墙、柱钢筋防偏位施工工法剪力墙钢筋采纳特制凹槽水泥撑块保证剪力墙竖向钢筋位置,竖向及顶部采纳梯子筋确保竖向及水平钢筋得位置,在封模前挂塑料垫块确保保护层厚度。为防止柱筋偏位,在柱顶部模板内及柱上口设置柱限位箍筋。6、2、2 砌体结构、装饰装修样板标牌1、砌体工程施工流程砌体工程施工流程抄平弹线、立皮数杆预检排块搁底 ( 厨卫与导墙 )填充墙砌筑墙体拉结筋、圈梁与构造柱钢筋植筋砌筑砂浆圈梁浇筑填充墙砌筑过梁安装、构造柱浇筑压顶“ 三检”评定隐检2、构造柱做法说明构造柱做法说明钢筋混凝土构造柱得设置、截面尺寸、配筋应符合设计要求,并与楼层圈梁或基础...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

二次结构、主体结构样板标识牌

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
