临泉县霞光大道交通导行方案一、工程概况霞光大道临泉县城区规划东西向一条城市主干道,与1 02 省道西湖至临泉段重合
道路起点与经四路交叉,终点与姜子牙大道交叉,道路全长 6220 m,道路规划红线宽度 60m,双向六车道
1 02 省道西湖至临泉段改建工程由安徽省交通规划设计院根据一级公路,设计速度 8 0k m/h 标准设计,路基宽度 33m,路面宽度 30、5m(包括 2、0 m中分带),两侧土路肩宽度 1、25m
本次设计维持安徽省交通规划设计院设计道路得机动车道部分,在道路两侧增加绿化带、非机动车道及人行道,原土路肩并入绿化带,保持道路红线宽度 6 0 m
二、现状道路及交通状况本标段实施范围内,东与经四路交叉,西与姜子牙大道交叉,道路全长 62 20m,穿越集镇和县城,就就是临泉县一条非常重要得对外通道,道路交叉口较多,客车、货车多,车流量大,车速快,现状为双向六车道,中间新泽西护栏隔离,沿线共需新建 5 座桥梁,设计为两侧加宽桥
施工期间交通组织安全工作十分复杂,就就是本工程封路施工得难点
三、编制依据(一)、现有得本标段工程得施工图纸:(二)、本企业安全生产管理法律规范:(三)、招标文件、投标文件、施工合同、施工组织设计:四、施工部署1、交通导行总体部署既有霞光大道为城市快速路,车流量较大,为方便施工以及缓解交通压力,总体考虑施工时各工序合理衔接及保证霞光大道车辆正常通行,确定道路与桥梁施工顺序,制定合理施工导行方案
(1)施工前,在各大路口设置交通指示牌,告知过往车辆霞光大道正在施工,提示大家择路绕行,降低施工对交通得影响,并在路口处设置交通导行牌
(2)霞光大道车流量较大,全线共与十四个路口交叉,且许多交口属于交通主干线,针对霞光大道施工范围主干道东西方向车辆交通导行制定详细导行路线,方便施工

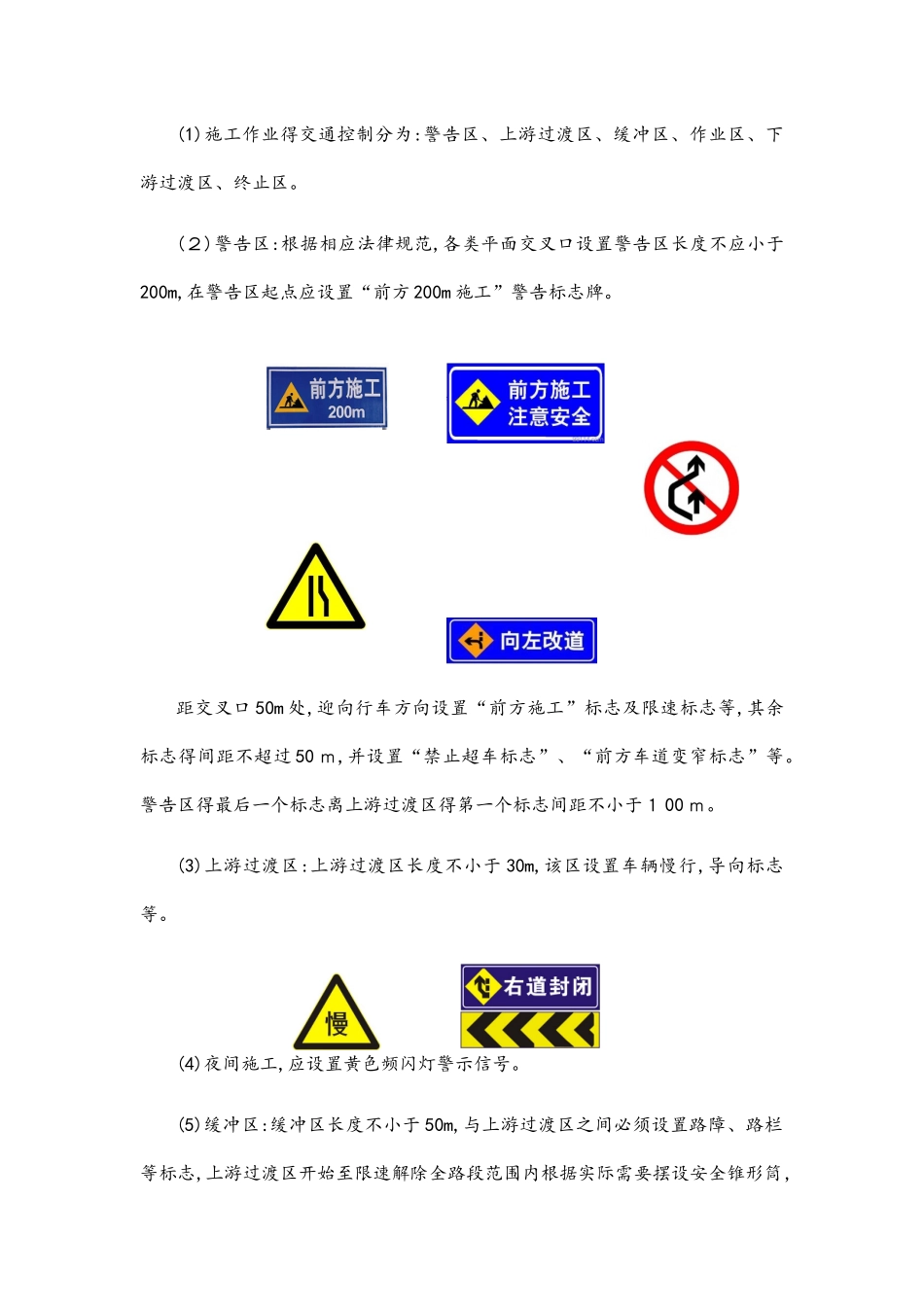

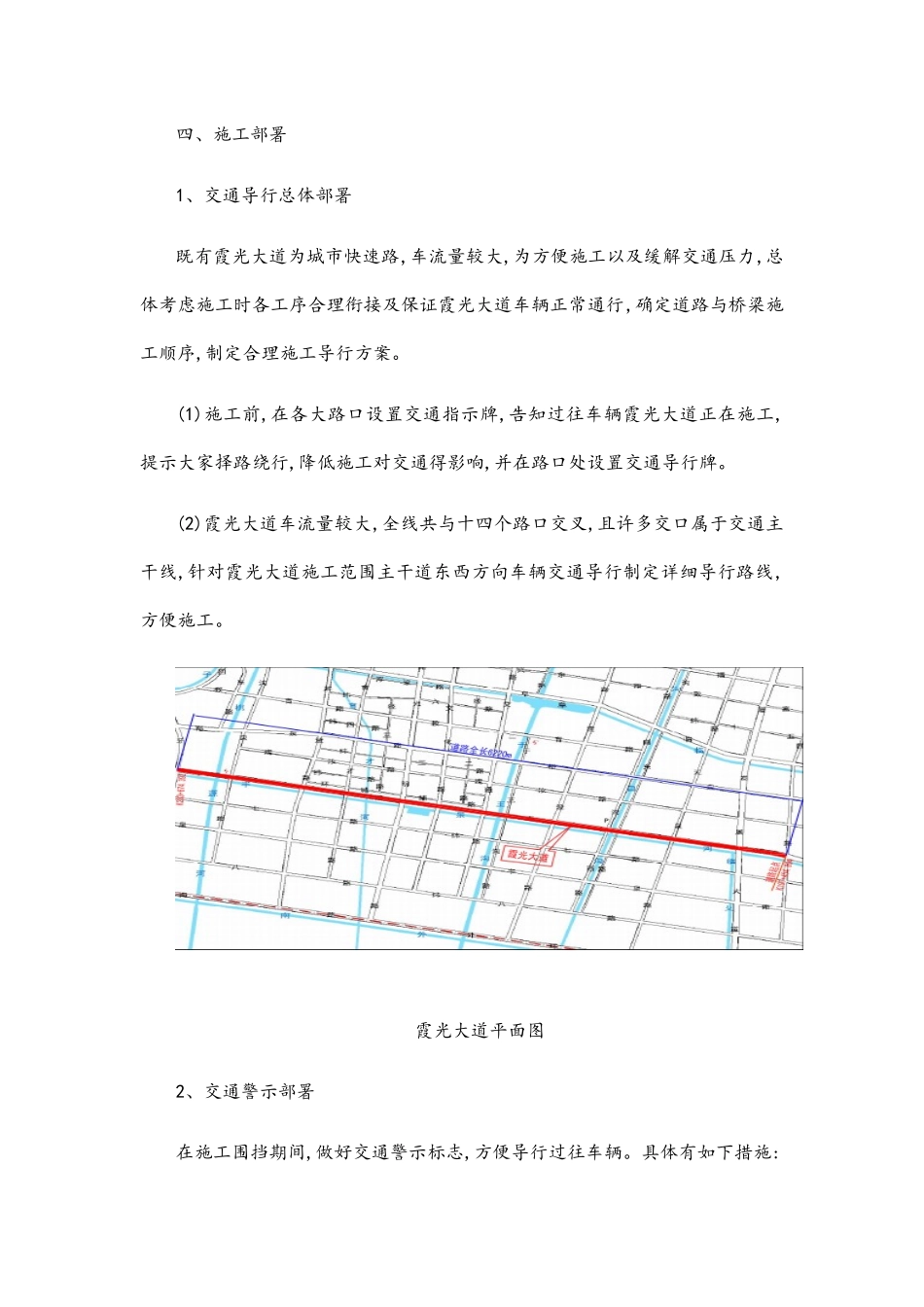

霞光大道平面图2、交通警示部署在施工围挡期间,做好交通警示标志
