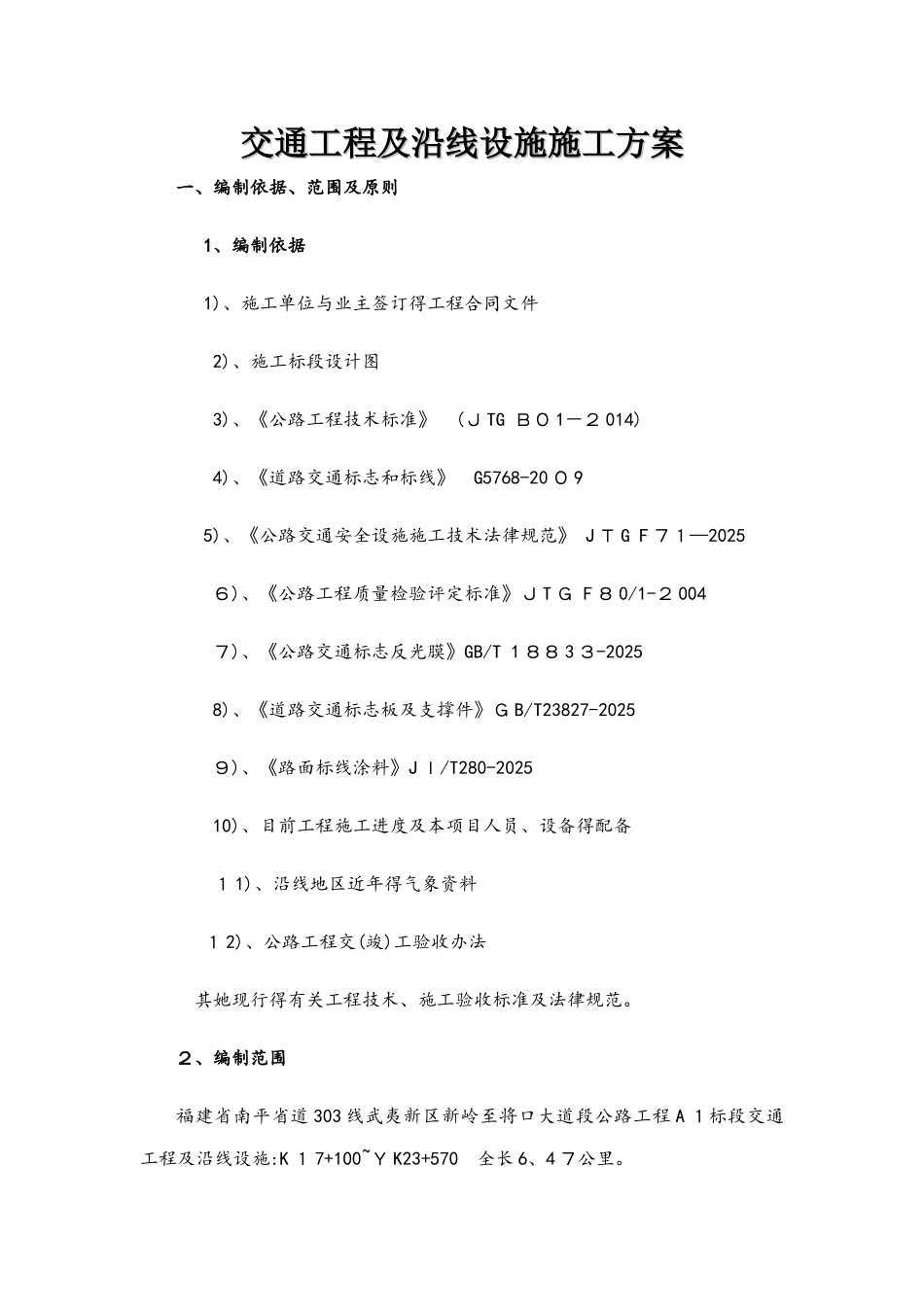

交通工程及沿线设施施工方案交通工程及沿线设施施工方案一、编制依据、范围及原则 1、编制依据 1)、施工单位与业主签订得工程合同文件 2)、施工标段设计图 3)、《公路工程技术标准》 (J TG B0 1-2 014) 4)、《道路交通标志和标线》 G5768-20 0 9 5)、《公路交通安全设施施工技术法律规范》 J T G F 71—2025 6)、《公路工程质量检验评定标准》J T G F 8 0/1-2 004 7)、《公路交通标志反光膜》GB/T 1 88 3 3-2025 8)、《道路交通标志板及支撑件》G B/T23827-2025 9)、《路面标线涂料》J I/T280-2025 10)、目前工程施工进度及本项目人员、设备得配备 1 1)、沿线地区近年得气象资料 1 2)、公路工程交(竣)工验收办法 其她现行得有关工程技术、施工验收标准及法律规范
2、编制范围福建省南平省道 303 线武夷新区新岭至将口大道段公路工程 A 1标段交通工程及沿线设施:K 1 7+100~Y K23+570 全长 6、4 7公里
3、编制原则 1)、满足业主对质量、安全、文明施工等方面得规定和要求 2)、综合考虑交通工程及沿线设施得规模、特点、难度和设计标准,充分发挥本企业得优势,做到科学、合理、经济、快捷
3)、投入得机械设备、劳动力等资源考虑适度得富余
4)、保护周边环境不被破坏,环水保服合法律规范要求
