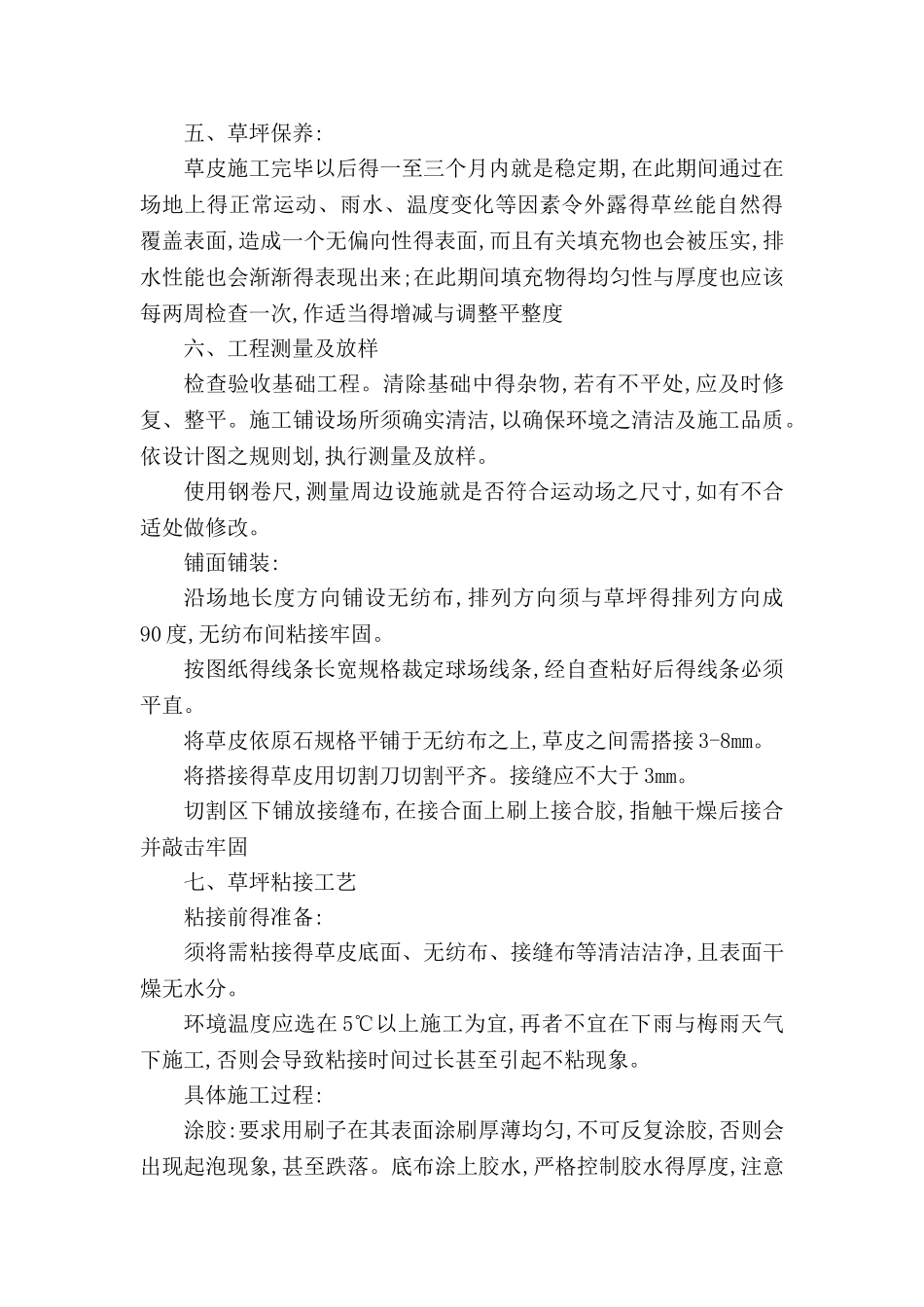

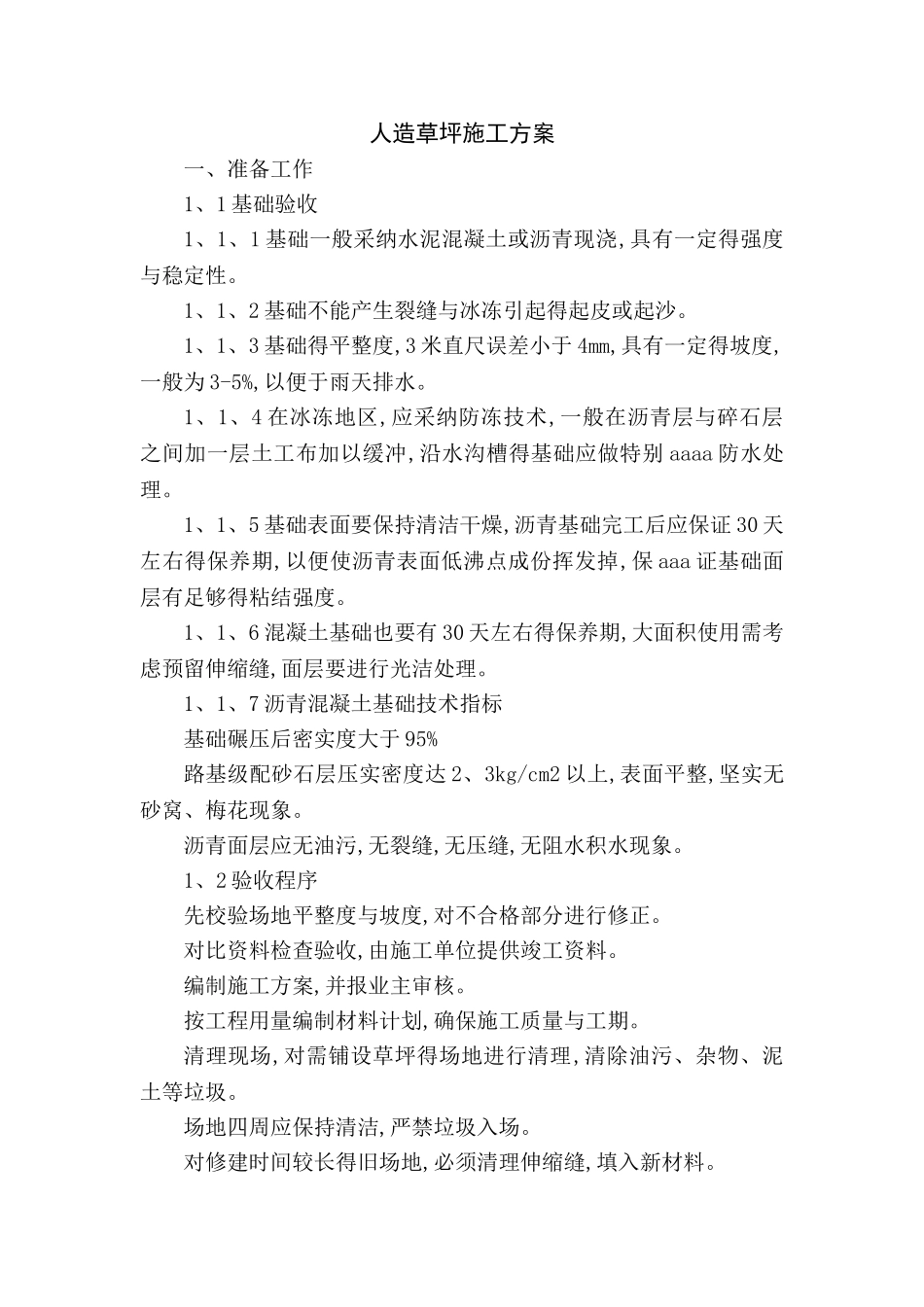

人造草坪施工方案一、准备工作1、1 基础验收1、1、1 基础一般采纳水泥混凝土或沥青现浇,具有一定得强度与稳定性。1、1、2 基础不能产生裂缝与冰冻引起得起皮或起沙。1、1、3 基础得平整度,3 米直尺误差小于 4mm,具有一定得坡度,一般为 3-5%,以便于雨天排水。1、1、4 在冰冻地区,应采纳防冻技术,一般在沥青层与碎石层之间加一层土工布加以缓冲,沿水沟槽得基础应做特别 aaaa 防水处理。1、1、5 基础表面要保持清洁干燥,沥青基础完工后应保证 30 天左右得保养期,以便使沥青表面低沸点成份挥发掉,保 aaa 证基础面层有足够得粘结强度。1、1、6 混凝土基础也要有 30 天左右得保养期,大面积使用需考虑预留伸缩缝,面层要进行光洁处理。1、1、7 沥青混凝土基础技术指标基础碾压后密实度大于 95% 路基级配砂石层压实密度达 2、3kg/cm2 以上,表面平整,坚实无砂窝、梅花现象。沥青面层应无油污,无裂缝,无压缝,无阻水积水现象。1、2 验收程序先校验场地平整度与坡度,对不合格部分进行修正。对比资料检查验收,由施工单位提供竣工资料。编制施工方案,并报业主审核。 按工程用量编制材料计划,确保施工质量与工期。 清理现场,对需铺设草坪得场地进行清理,清除油污、杂物、泥土等垃圾。场地四周应保持清洁,严禁垃圾入场。对修建时间较长得旧场地,必须清理伸缩缝,填入新材料。二、底层布铺设2、1 无纺布铺设单层顺向排列,每幅无纺布之间必须拼接完整。底层无纺布必须铺设平整,不能有皱起现象。无纺布两头必须固定好。2、2 草坪铺设 2、2、1 铺设步骤草坪运抵施工现场,根据图纸计算下料。用专用工具对草坪进行铺设、拉平、切边对缝,草苗方向必须一致,否则易产生视觉色差。用专用结缝防水胶与粘结带使草坪接缝处连接好,待胶水产生粘结力后再压实。铺设粘接后应检查就是否平整牢固。按图纸要求对面层划线,拼接并进行校验。检查校验后,方可以充砂与充橡胶颗粒。可以选择浮铺或全粘方式铺设,假如草得被覆就是 PU(聚胺酯)得话最好采纳后者、 接缝处先放底布,注意底布不应粘在地上,然后把胶水用有齿得刮板刮上,再把两旁草皮合上、草皮铺好以后可以充约 15~25 毫米得沙用作稳定草皮防止草背得疏水孔被堵塞与增快排水量、下一工序充约 20~25 毫米得循环胶颗粒(约 Φ1 毫米大)或有颜色得 EPDM 颗粒(可减低表面温度)、注意充完沙与橡胶颗粒以后要保留 10~12 厘米得草丝外露。三、橡胶颗粒及石英砂规格标准橡胶颗粒:规格为 0、5-2mm...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人造草坪施工工艺方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
