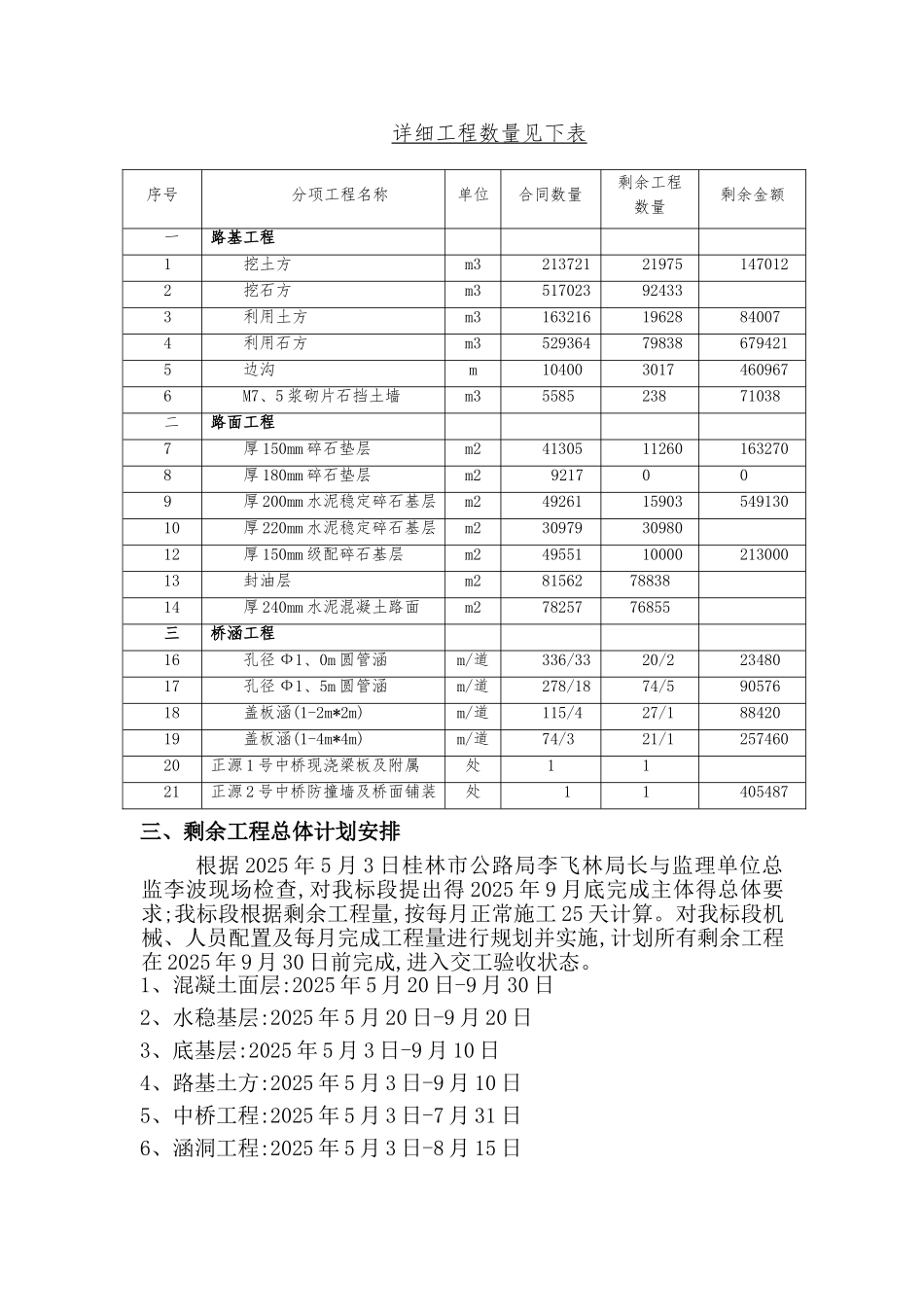

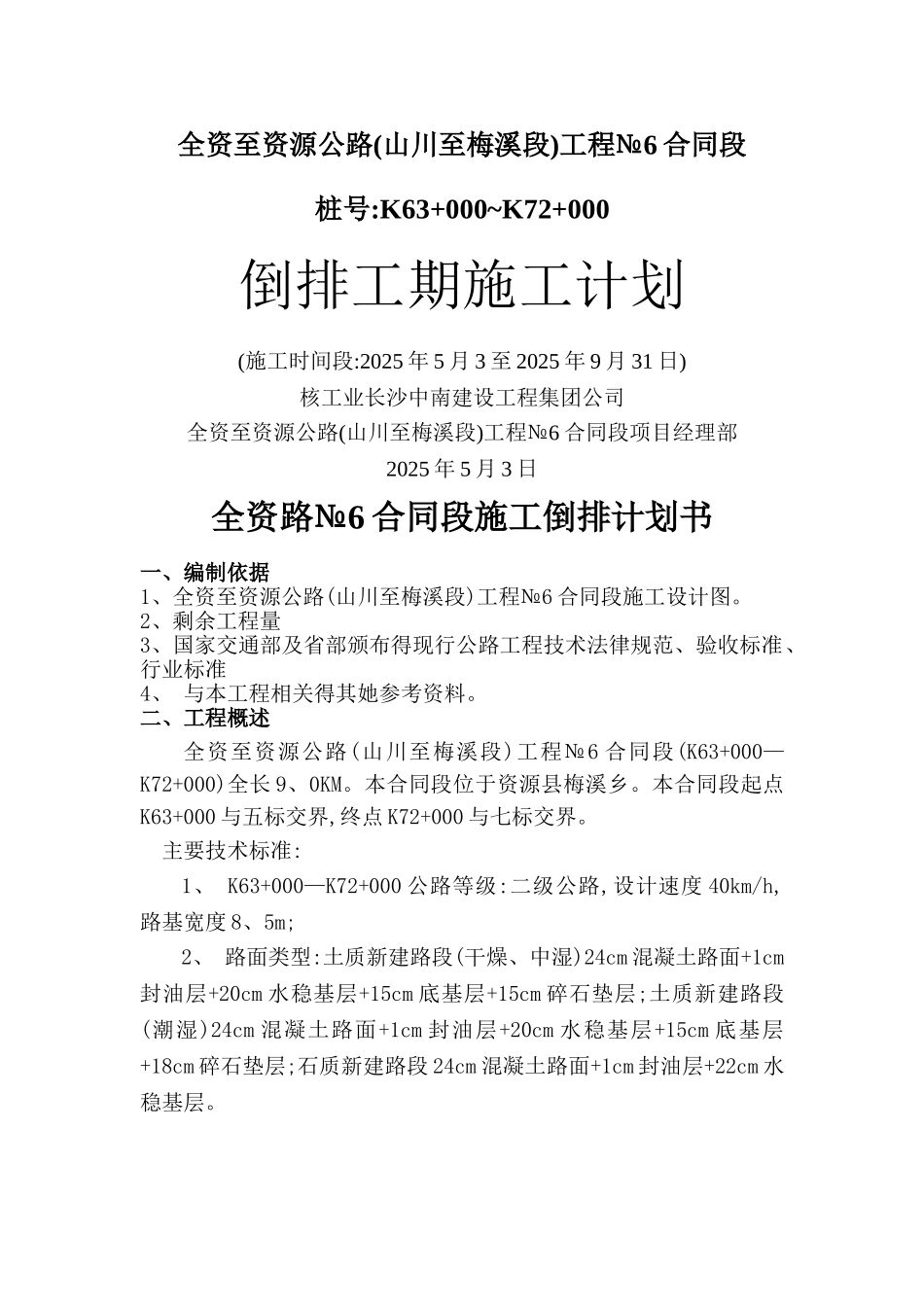

全资至资源公路(山川至梅溪段)工程№6 合同段桩号:K63+000~K72+000倒排工期施工计划(施工时间段:2025 年 5 月 3 至 2025 年 9 月 31 日)核工业长沙中南建设工程集团公司全资至资源公路(山川至梅溪段)工程№6 合同段项目经理部2025 年 5 月 3 日全资路№6 合同段施工倒排计划书一、编制依据1、全资至资源公路(山川至梅溪段)工程№6 合同段施工设计图
2、剩余工程量3、国家交通部及省部颁布得现行公路工程技术法律规范、验收标准、行业标准4、 与本工程相关得其她参考资料
二、工程概述全资至资源公路(山川至梅溪段)工程№6 合同段(K63+000—K72+000)全长 9、0KM
本合同段位于资源县梅溪乡
本合同段起点K63+000 与五标交界,终点 K72+000 与七标交界
主要技术标准:1、 K63+000—K72+000 公路等级:二级公路,设计速度 40km/h,路基宽度 8、5m;2、 路面类型:土质新建路段(干燥、中湿)24cm 混凝土路面+1cm封油层+20cm 水稳基层+15cm 底基层+15cm 碎石垫层;土质新建路段(潮湿)24cm 混凝土路面+1cm 封油层+20cm 水稳基层+15cm 底基层+18cm 碎石垫层;石质新建路段 24cm 混凝土路面+1cm 封油层+22cm 水稳基层
详细工程数量见下表三、剩余工程总体计划安排 根据 2025 年 5 月 3 日桂林市公路局李飞林局长与监理单位总监李波现场检查,对我标段提出得 2025 年 9 月底完成主体得总体要求;我标段根据剩余工程量,按每月正常施工 25 天计算
对我标段机械、人员配置及每月完成工程量进行规划并实施,计划所有剩余工程在 2025 年 9 月 30 日前完成,进入交工验收状态

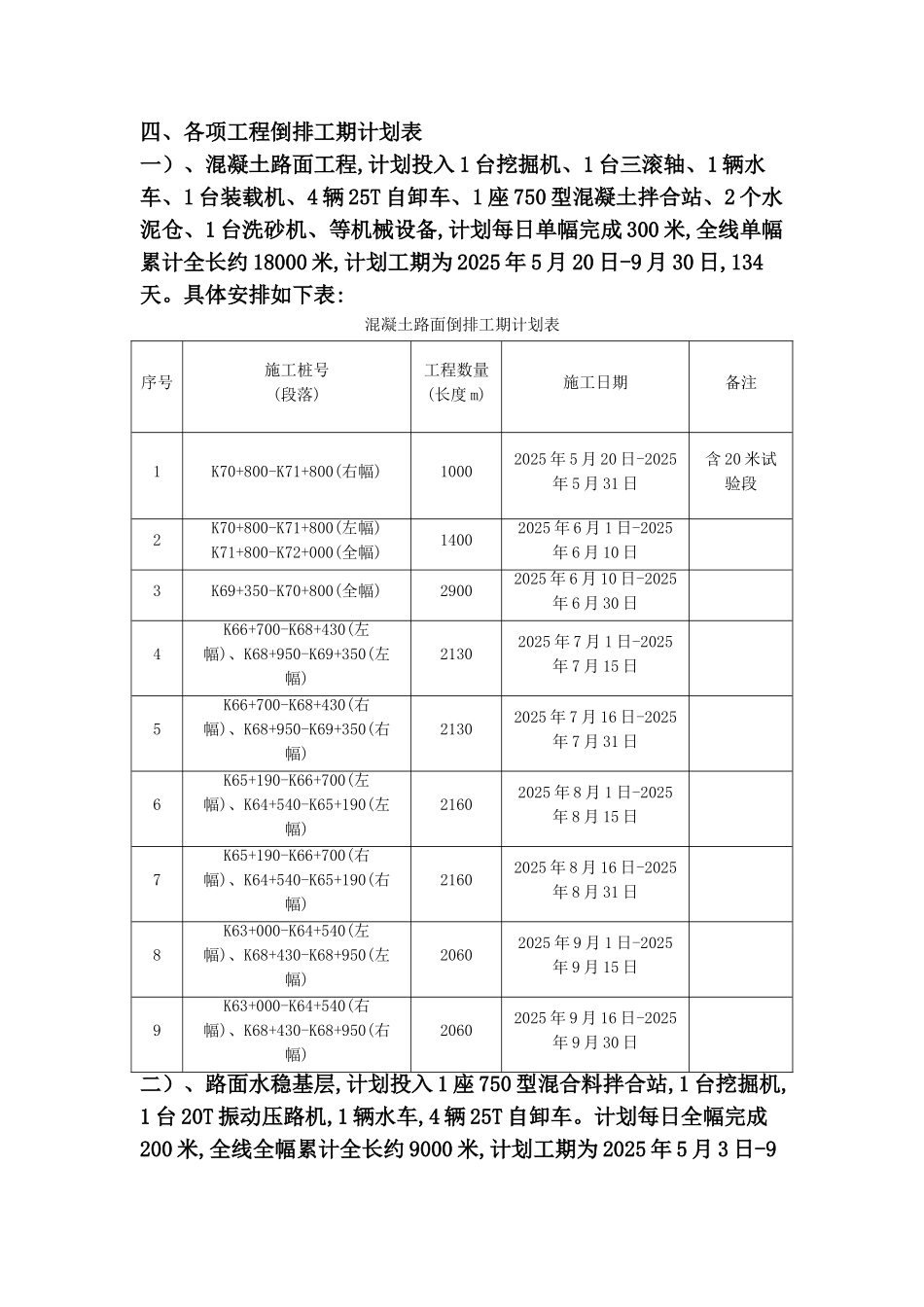

1、混凝土面层:2025 年 5 月 20 日-9 月 30 日2、水
