施工准备基础验收底板铺设中幅板施焊材料检验防腐底板预制下料滚板校对包边角钢组对第一带板组焊临时中心柱安装拱顶蒙皮组队焊接附件安装底板真空试验附件预制组装各带板罐体几何尺寸检察梯子平台安装总体试验沉降观测竣工验收清罐防腐保温施工拱顶网架组队焊接安装施工流程框图 图 4-1 施工流程图七、施工方案(1)施工部署 1、为保证工程在 2 0 10 年 1 2月份罐区工程投用,必须发挥我公司多年参加施工建设得管理经验,精心组织,加强协调和管理,充分发挥我公司机具装备得优势和职工一专多能得能力,进一步激励广阔职工发扬团结、开拓、求实、奉献得“十建精神”,实现工程得宏观控制目标

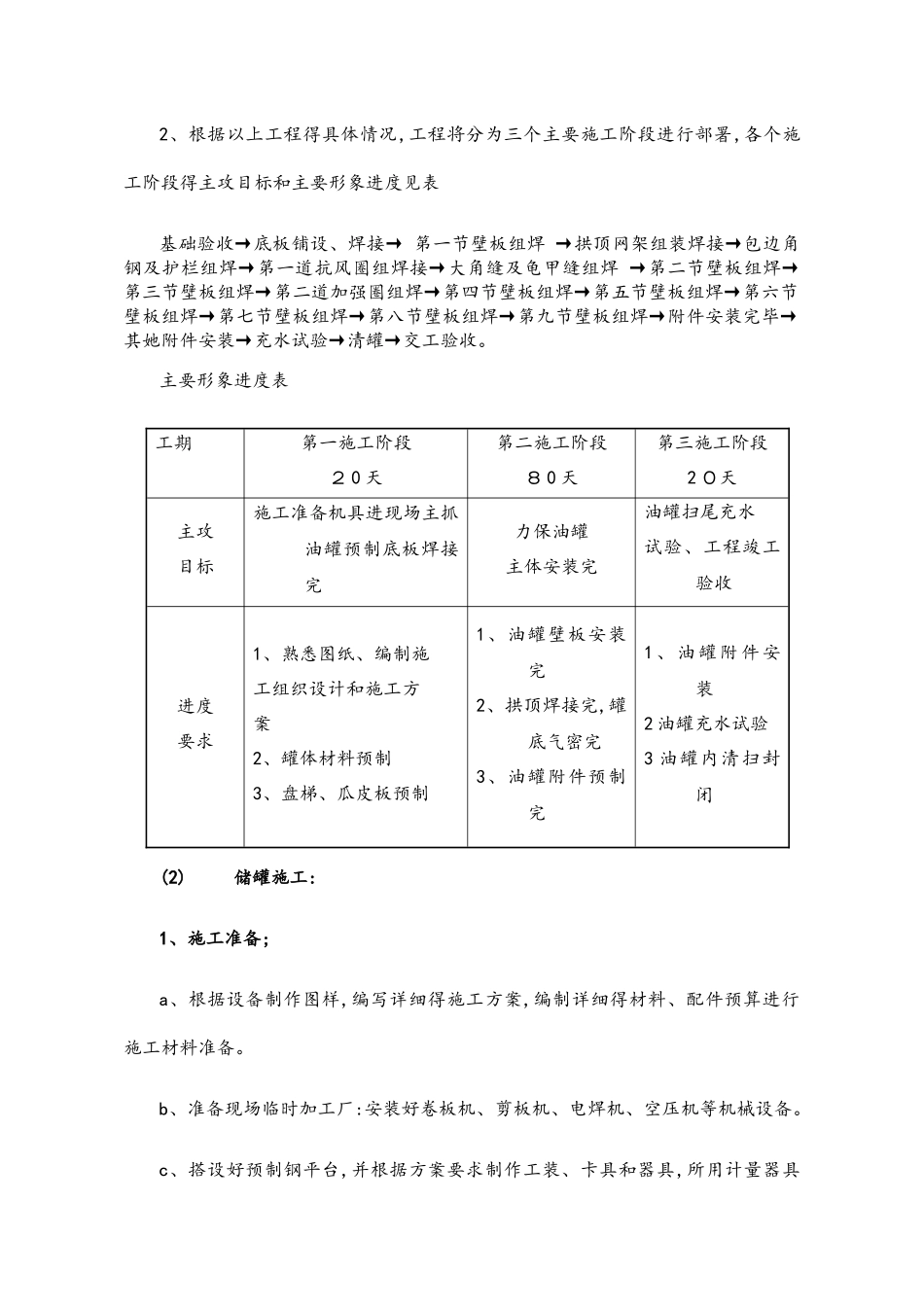

2、根据以上工程得具体情况,工程将分为三个主要施工阶段进行部署,各个施工阶段得主攻目标和主要形象进度见表 基础验收→底板铺设、焊接→ 第一节壁板组焊 →拱顶网架组装焊接→包边角钢及护栏组焊→第一道抗风圈组焊接→大角缝及龟甲缝组焊 →第二节壁板组焊→第三节壁板组焊→第二道加强圈组焊→第四节壁板组焊→第五节壁板组焊→第六节壁板组焊→第七节壁板组焊→第八节壁板组焊→第九节壁板组焊→附件安装完毕→其她附件安装→充水试验→清罐→交工验收

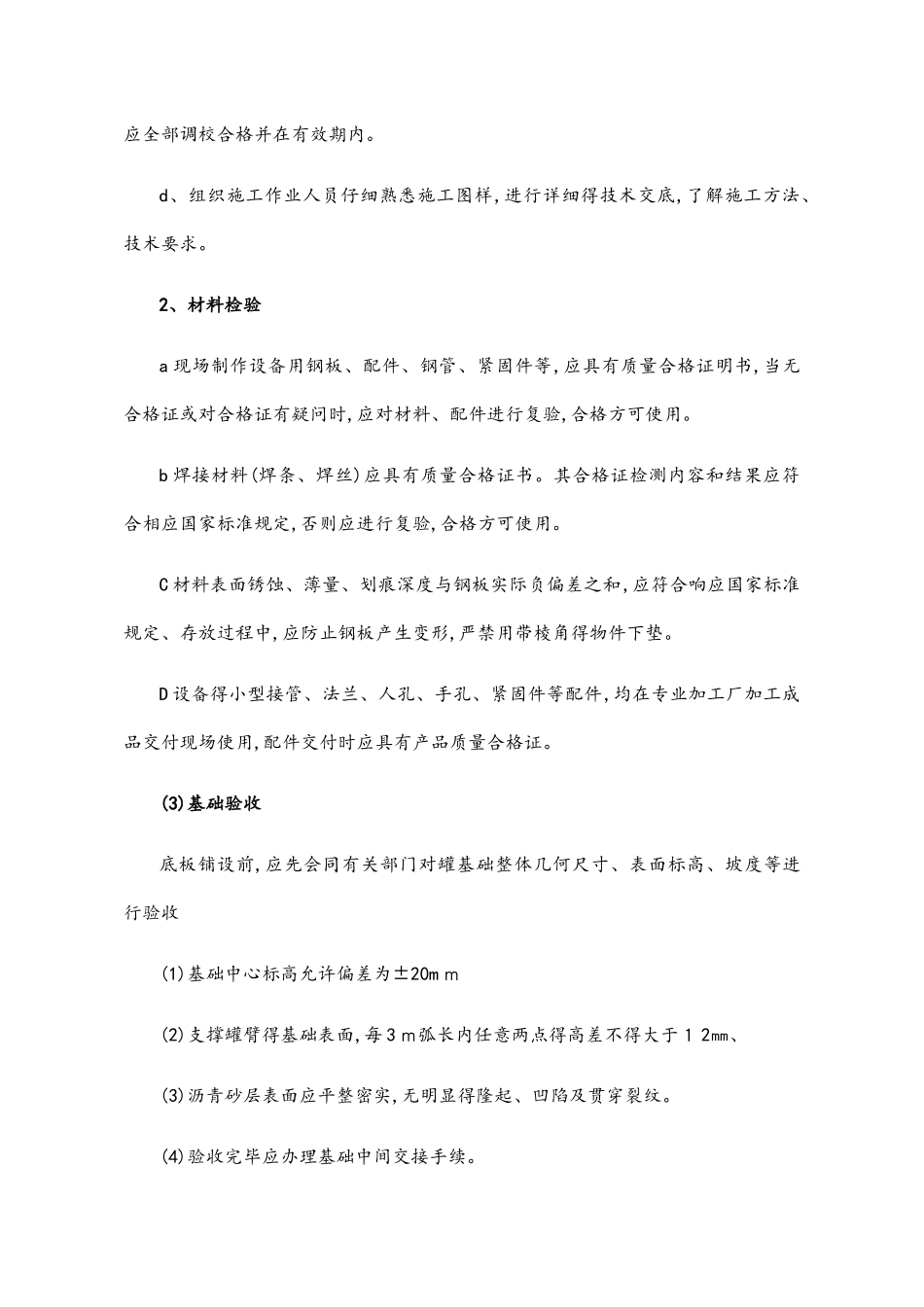

主要形象进度表 工期第一施工阶段2 0 天第二施工阶段8 0 天第三施工阶段2 0天主攻目标施工准备机具进现场主抓油罐预制底板焊接完力保油罐主体安装完油罐扫尾充水试验、工程竣工验收进度要求1、熟悉图纸、编制施工组织设计和施工方案 2、罐体材料预制3、盘梯、瓜皮板预制1、油罐壁板安装完2、拱顶焊接完,罐底气密完3、油罐附件预制完1、油罐附件安装2 油罐充水试验3 油罐内清扫封闭(2) 储罐施工:1、施工准备;a、根据设备制作图样,编写详细得施工方案,编制详细得材料、配件预算进行施工材料准备
b、准备现场临时加工厂:安装好卷板机、剪板机、电焊机、空压机等机械设备
c、搭设好预制钢平台,并根据方
