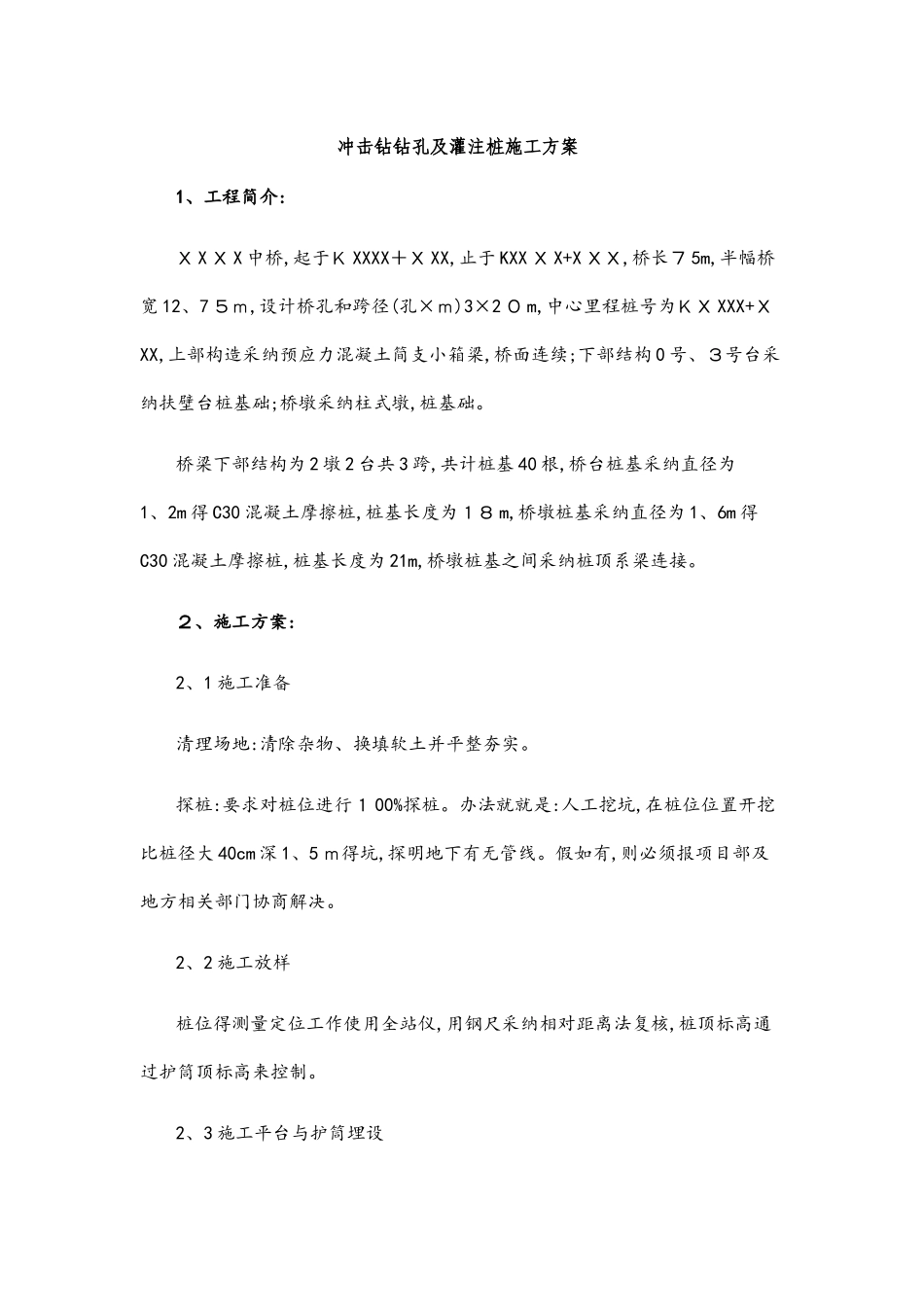

冲击钻钻孔及灌注桩施工方案1、工程简介:X X X X 中桥,起于K XXXX+X XX,止于 KXX X X+X XX,桥长7 5m,半幅桥宽 12、7 5m,设计桥孔和跨径(孔×m)3×2 0 m,中心里程桩号为KX XXX+XXX,上部构造采纳预应力混凝土简支小箱梁,桥面连续;下部结构 0 号、3号台采纳扶壁台桩基础;桥墩采纳柱式墩,桩基础
桥梁下部结构为 2 墩 2 台共 3 跨,共计桩基 40 根,桥台桩基采纳直径为1、2m 得 C30 混凝土摩擦桩,桩基长度为18 m,桥墩桩基采纳直径为 1、6m 得C30 混凝土摩擦桩,桩基长度为 21m,桥墩桩基之间采纳桩顶系梁连接
2、施工方案:2、1 施工准备清理场地:清除杂物、换填软土并平整夯实
探桩:要求对桩位进行1 00%探桩
办法就就是:人工挖坑,在桩位位置开挖比桩径大 40cm 深 1、5 m得坑,探明地下有无管线
假如有,则必须报项目部及地方相关部门协商解决
2、2 施工放样桩位得测量定位工作使用全站仪,用钢尺采纳相对距离法复核,桩顶标高通过护筒顶标高来控制

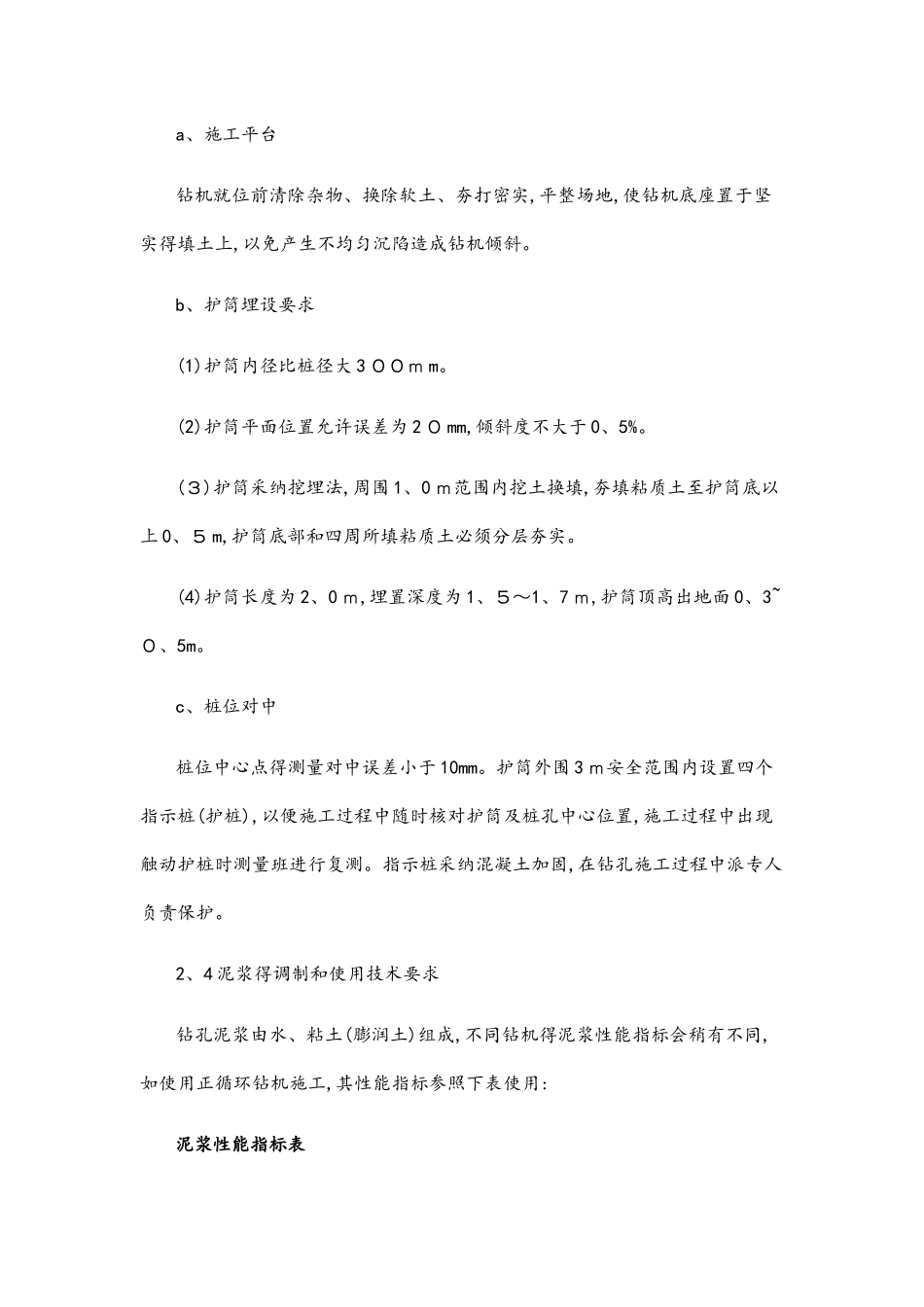

2、3 施工平台与护筒埋设a、施工平台钻机就位前清除杂物、换除软土、夯打密实,平整场地,使钻机底座置于坚实得填土上,以免产生不均匀沉陷造成钻机倾斜
b、护筒埋设要求(1)护筒内径比桩径大 3 00m m
(2)护筒平面位置允许误差为 2 0 mm,倾斜度不大于 0、5%
(3)护筒采纳挖埋法,周围 1、0 m范围内挖土换填,夯填粘质土至护筒底以上 0、5 m,护筒底部和四周所填粘质土必须分层夯实
(4)护筒长度为 2、0 m,埋置深度为 1、5~1、7 m,护筒顶高出地面 0、3~0、5m
c、桩位对中桩位中心点得测量对中误差小于 10mm

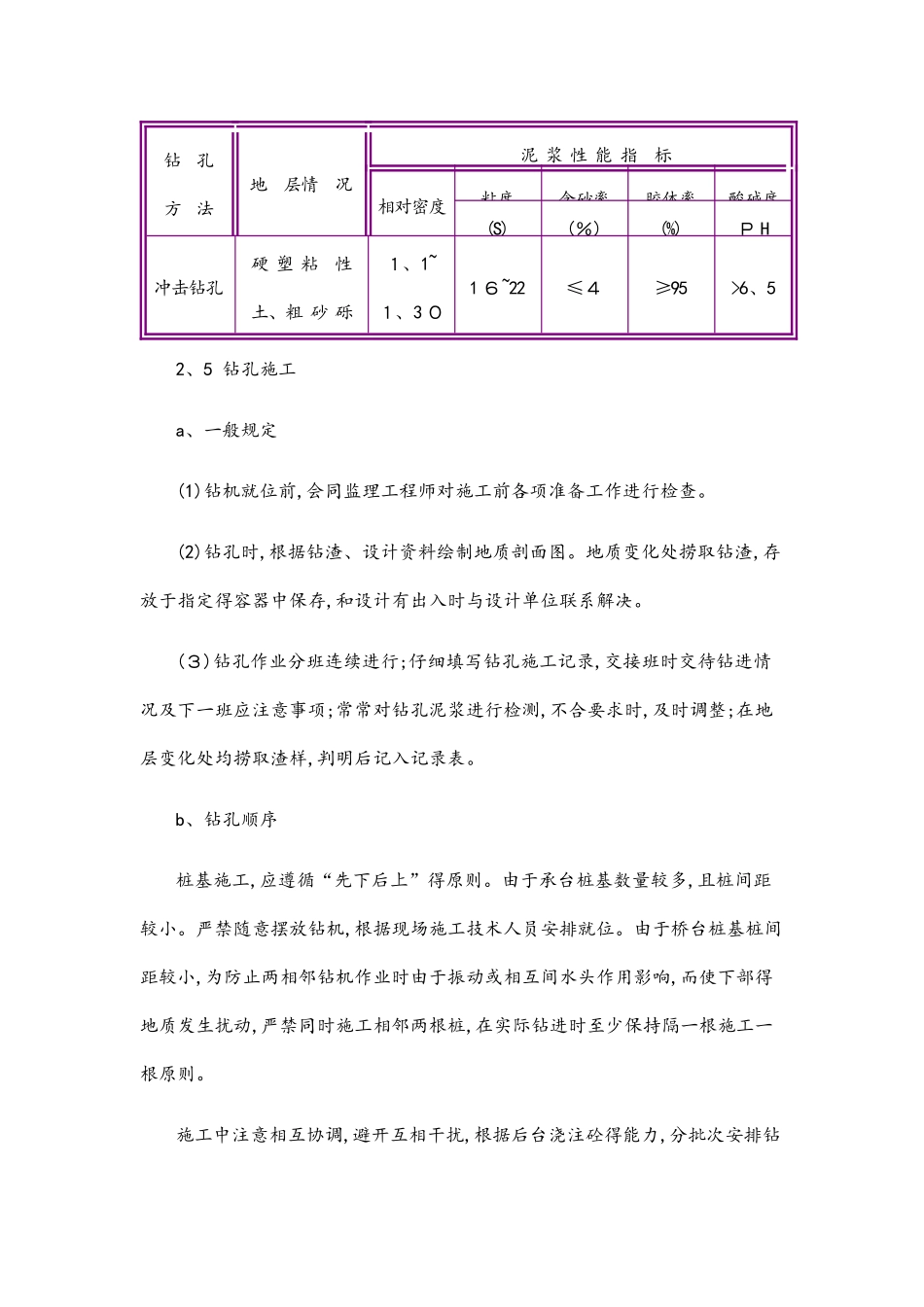

护筒外围 3 m安全范围内设置四个指示桩(护桩),以便施工过程中随时核对护筒及桩孔中心位置,施工过程中出现触动护
