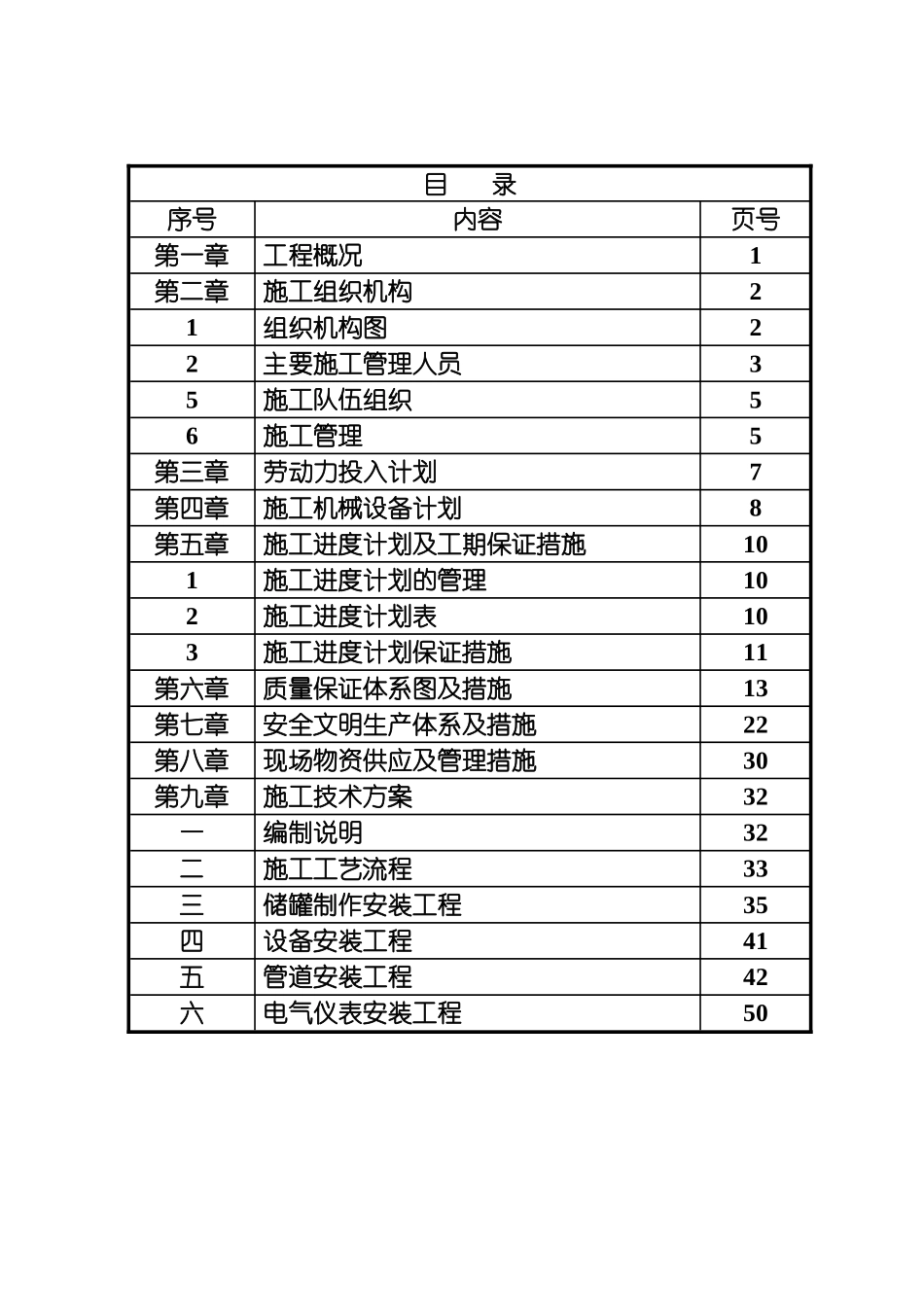

-----化学有限公司二期顺酐工程施工组织设计编制: 审核: 批准: ----------锅炉设备安装工程集团公司目 录序号内容页号第一章工程概况1第二章施工组织机构21组织机构图22主要施工管理人员35施工队伍组织56施工管理5第三章劳动力投入计划7第四章施工机械设备计划8第五章施工进度计划及工期保证措施101施工进度计划的管理102施工进度计划表103施工进度计划保证措施11第六章质量保证体系图及措施13第七章安全文明生产体系及措施22第八章现场物资供应及管理措施30第九章施工技术方案32一编制说明32二施工工艺流程33三储罐制作安装工程35四设备安装工程41五管道安装工程42六电气仪表安装工程50第一章 工程概况1、 概述 工程名称:二期顺酐工程 建设单位:-----化学有限公司建设地点:常州新北区春江镇江边工业园内施工工期:3个月,按业主要求时间开工
质量目标:保证合格,争取优良
安全生产:无重大设备损坏,无人员伤亡,无火灾事故发生,轻伤频率控制在5‰以下
2、 工程范围:(1) 设备:约50台套;(2) 泵机:约40台套;(3) 管道及附件、管廊:若干;(4) 仪表:若干(一次仪表安装,其余业主自理);(5) 储罐制作:约10台
3、施工执行的有关技术标准(1)建设单位提供的设计图、施工图及其说明文件;(2)《钢制焊接常压容器》(JB-T4735-1997)(3)《立式圆筒形钢制焊接储罐施工及验收法律规范》(GBJ128-90)(4)《石油化工立式圆形钢制焊接储罐设计法律规范》(SH3046-92)(5)JBJ29-96《机械设备安装工程施工及验收法律规范》(6)《电气安装工程施工及验收法律规范》(GB5025—5025T—96)(7)《爆炸危险环境的配线和电气设备安装通用图》(HG215008—92)(8)《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收法
