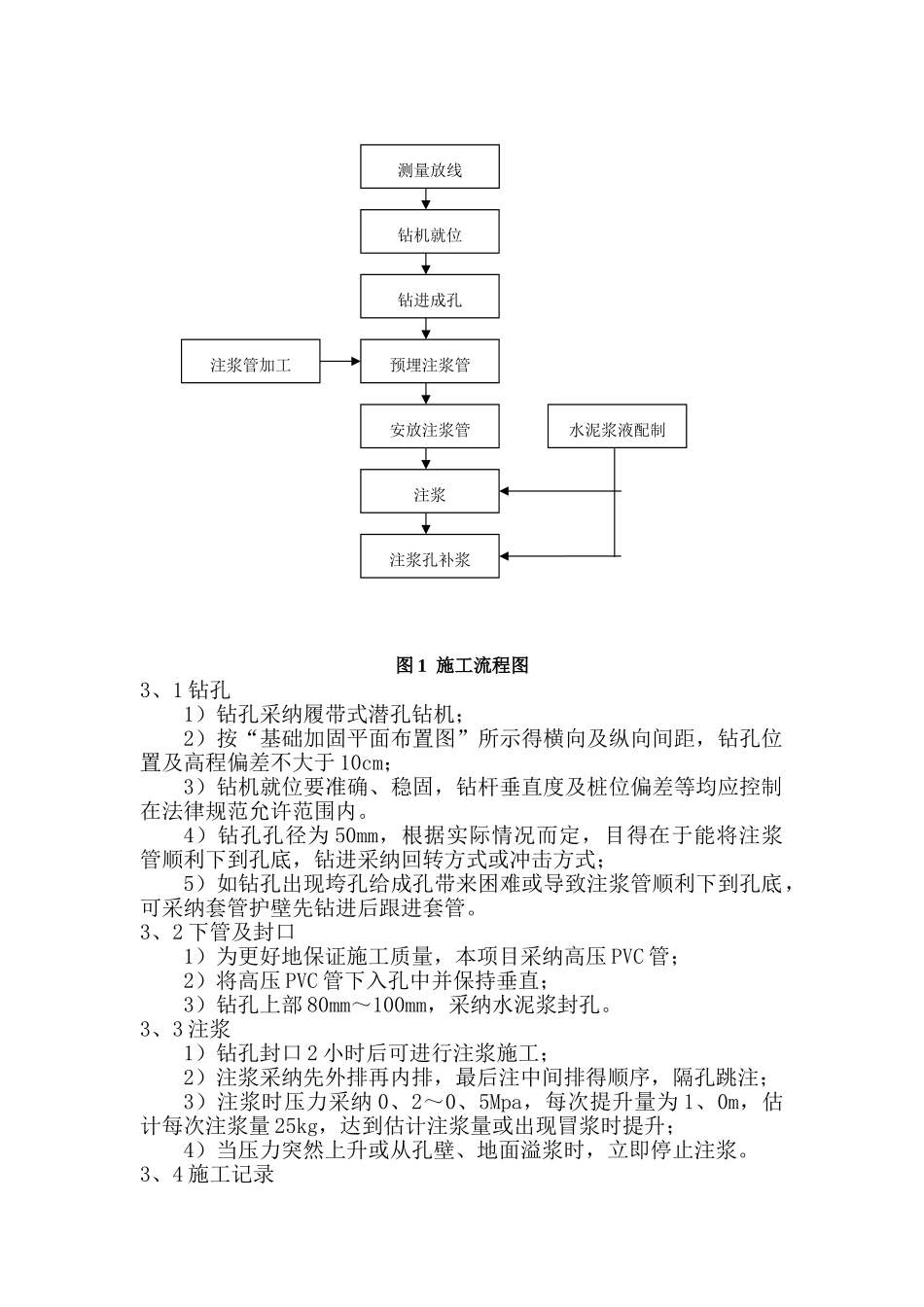

深圳市龙华新区 XXX 科技园 地基注浆加固工程专项施工方案北京 XXX 建筑工程有限责任公司深圳分公司二〇一四年七月第一章 项目概况1、工程概况 本工程为框架结构,本工程得加固方法为:桩周土体采纳注浆法进行加固;第二章 施工方案1、编制依据1)施工图纸2)《既有建筑地基基础加固技术法律规范》JGH123-2000;3)《建筑地基处理法律规范》(JGJ79-91);4)《建筑地基基础设计法律规范》(GB50007-2025);5)《建筑地基处理技术法律规范》(JGJ79-2025);6)《深圳地区地基处理技术法律规范》(STG04-96);7)《建筑地基基础检测技术法律规范》(DBJ15-60-2025)。8)《地基处理手册》; 9) 其它相关资料2、技术要求1)处理后得桩侧承阻力特征值不小于 50kPa,桩端承载力特征值不小于 2500kPa;2)注浆时水泥采纳 P、O、42、5 普通硅酸盐水泥,外加剂为速凝剂,采纳水玻璃,掺入量视漏浆情况而定;3)注浆水灰比为 0、6~2、0,取 1、0;4)注浆流量:7~10L/min;5)浆液配比:采纳纯水泥浆,掺入 3-4、5%水玻璃,具体掺入量视漏浆情况而定,如浆液下渗量少,可不添加水玻璃;6)浆液采纳专用水泥搅拌机制作,搅拌时间不少于 15min。3、施工程序与方法注浆施工程序如下:钻孔→封口→边注浆边拔注浆管→封孔。施工流程见图 1图 1 施工流程图3、1 钻孔1)钻孔采纳履带式潜孔钻机;2)按“基础加固平面布置图”所示得横向及纵向间距,钻孔位置及高程偏差不大于 10cm;3)钻机就位要准确、稳固,钻杆垂直度及桩位偏差等均应控制在法律规范允许范围内。4)钻孔孔径为 50mm,根据实际情况而定,目得在于能将注浆管顺利下到孔底,钻进采纳回转方式或冲击方式;5)如钻孔出现垮孔给成孔带来困难或导致注浆管顺利下到孔底,可采纳套管护壁先钻进后跟进套管。3、2 下管及封口1)为更好地保证施工质量,本项目采纳高压 PVC 管;2)将高压 PVC 管下入孔中并保持垂直;3)钻孔上部 80mm~100mm,采纳水泥浆封孔。3、3 注浆1)钻孔封口 2 小时后可进行注浆施工;2)注浆采纳先外排再内排,最后注中间排得顺序,隔孔跳注;3)注浆时压力采纳 0、2~0、5Mpa,每次提升量为 1、0m,估计每次注浆量 25kg,达到估计注浆量或出现冒浆时提升;4)当压力突然上升或从孔壁、地面溢浆时,立即停止注浆。3、4 施工记录测量放线钻机就位钻进成孔预埋注浆管安放注浆管注浆注浆管加工水泥浆液配制注浆孔补浆施工工程中需作好施工记录,...
