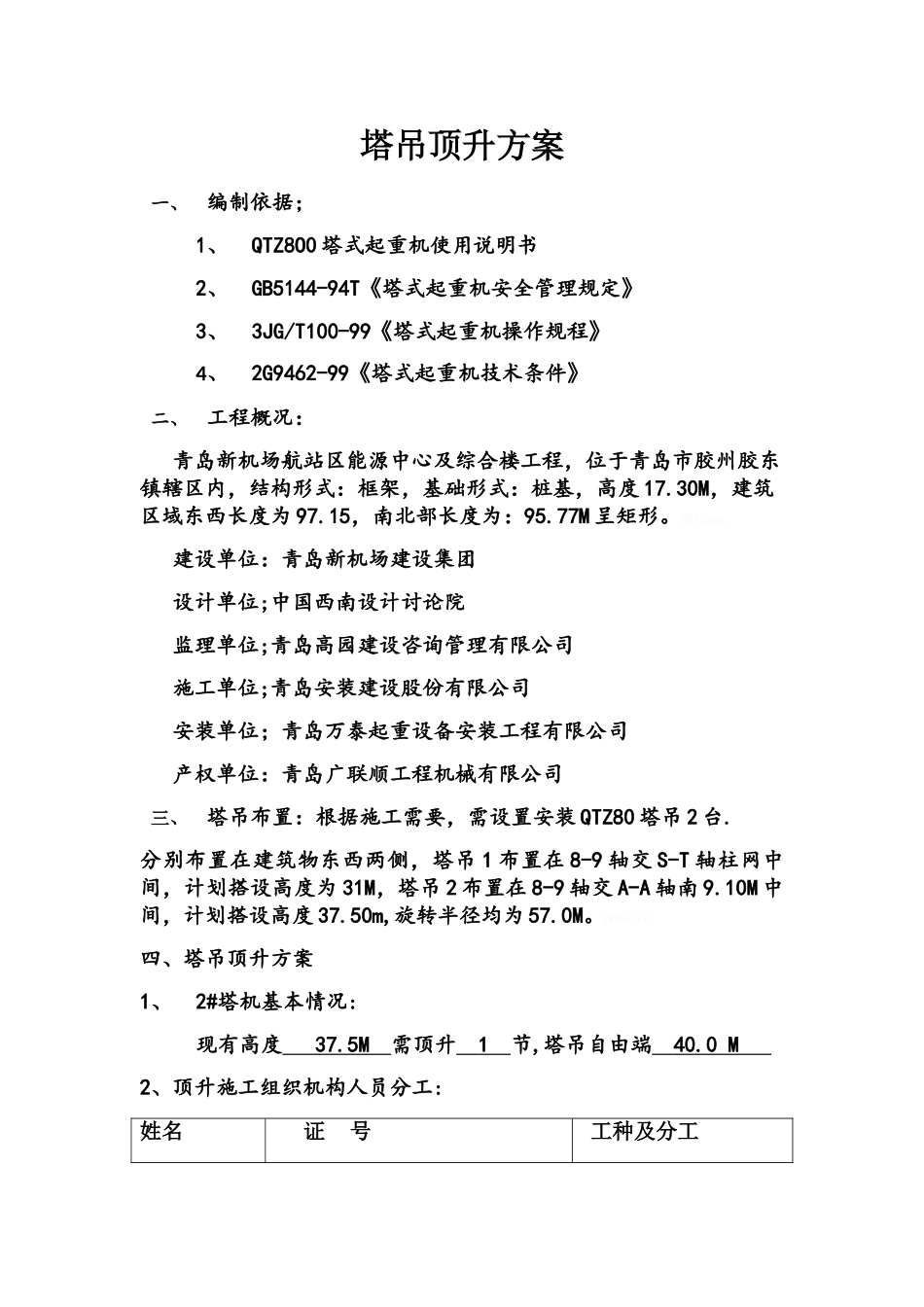

塔吊顶升方案一、编制依据;1、QTZ8O0 塔式起重机使用说明书2、GB5144-94T《塔式起重机安全管理规定》3、3JG/T100-99《塔式起重机操作规程》4、2G9462-99《塔式起重机技术条件》二、工程概况:青岛新机场航站区能源中心及综合楼工程,位于青岛市胶州胶东镇辖区内,结构形式:框架,基础形式:桩基,高度 17
30M,建筑区域东西长度为 97
15,南北部长度为:95
77M 呈矩形
MK1Zdkq
建设单位:青岛新机场建设集团设计单位;中国西南设计讨论院监理单位;青岛高园建设咨询管理有限公司施工单位;青岛安装建设股份有限公司安装单位;青岛万泰起重设备安装工程有限公司产权单位:青岛广联顺工程机械有限公司三、塔吊布置:根据施工需要,需设置安装 QTZ80 塔吊 2 台
分别布置在建筑物东西两侧,塔吊 1 布置在 8-9 轴交 S-T 轴柱网中间,计划搭设高度为 31M,塔吊 2 布置在 8-9 轴交 A-A 轴南 9
10M 中间,计划搭设高度 37
50m,旋转半径均为 57
NFbmzx9
四、塔吊顶升方案1、2#塔机基本情况:现有高度 37
5M 需顶升 1 节,塔吊自由端 40

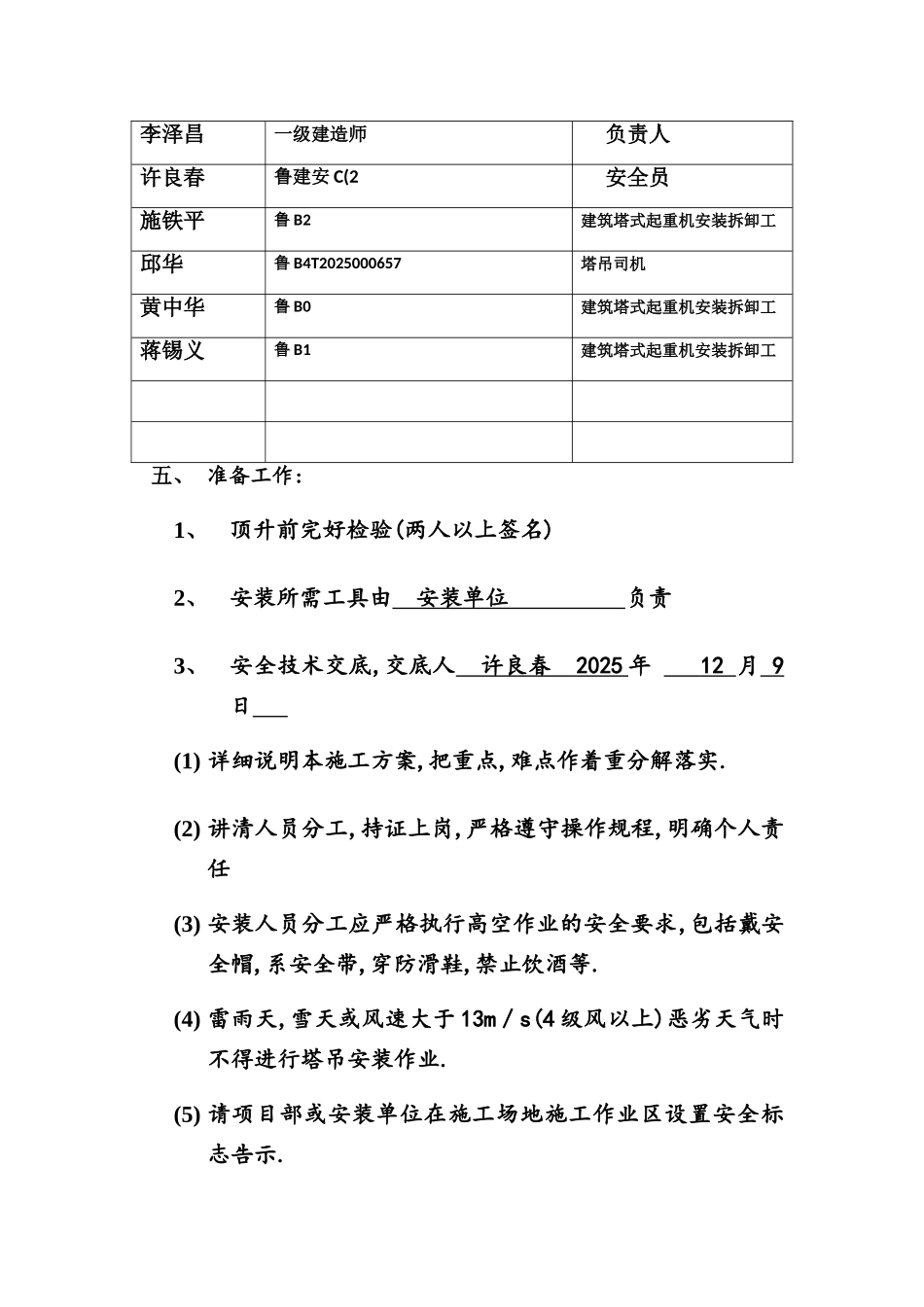

0 M 2、顶升施工组织机构人员分工:姓名 证 号 工种及分工李泽昌一级建造师 负责人许良春鲁建安 C(2 安全员施铁平鲁 B2建筑塔式起重机安装拆卸工 邱华鲁 B4T2025000657塔吊司机黄中华鲁 B0建筑塔式起重机安装拆卸工 蒋锡义鲁 B1建筑塔式起重机安装拆卸工五、 准备工作:1、顶升前完好检验(两人以上签名) 2、安装所需工具由 安装单位 负责3、安全技术交底,交底人 许良春 2025 年 12 月 9 日 (1) 详细说明本施工方案,把重点,难点作着重分解落实
(2) 讲清人员分工,持证上岗,严格遵守操作规程,明确个人责任(3) 安装人员分工应严格执行高
