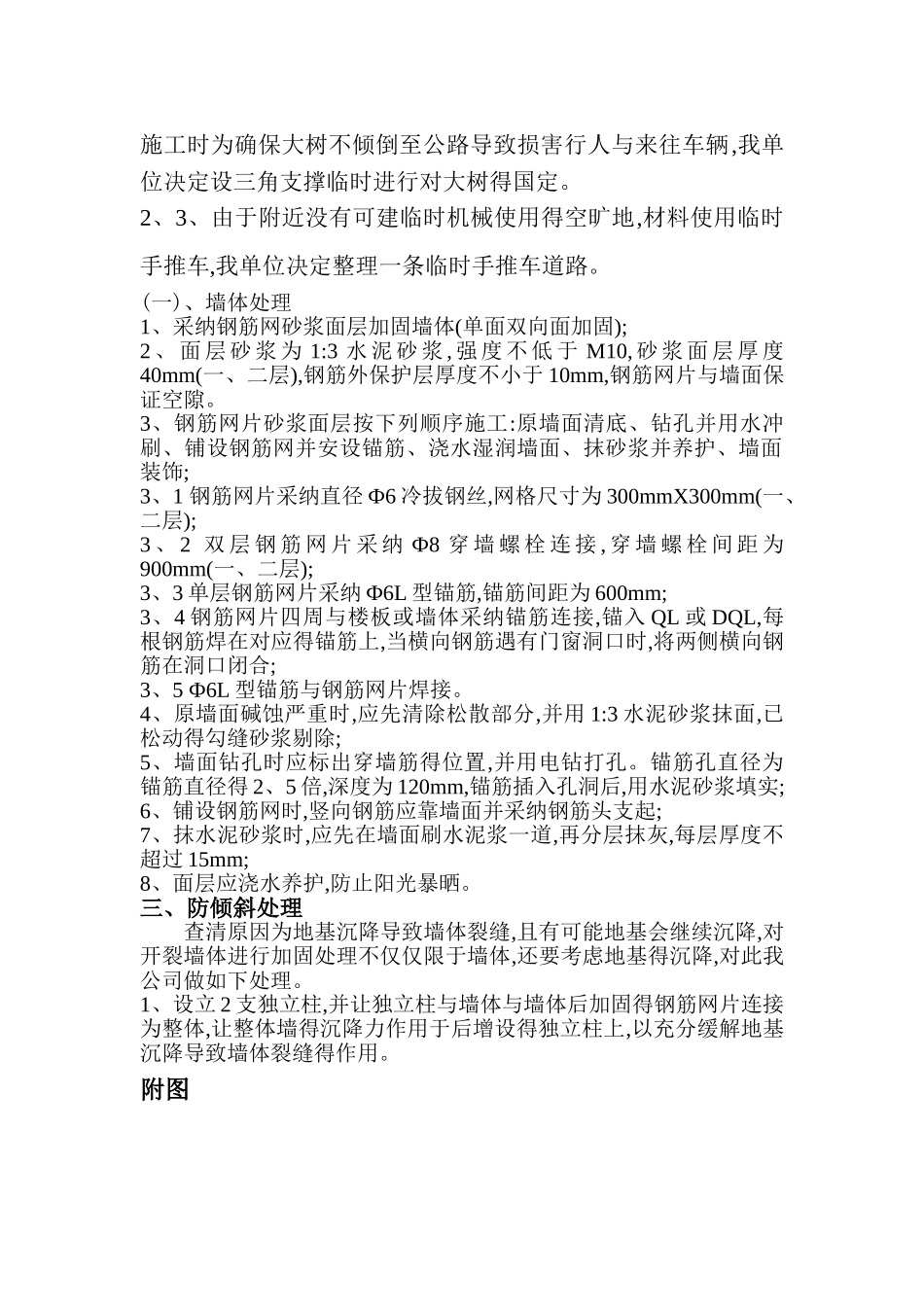

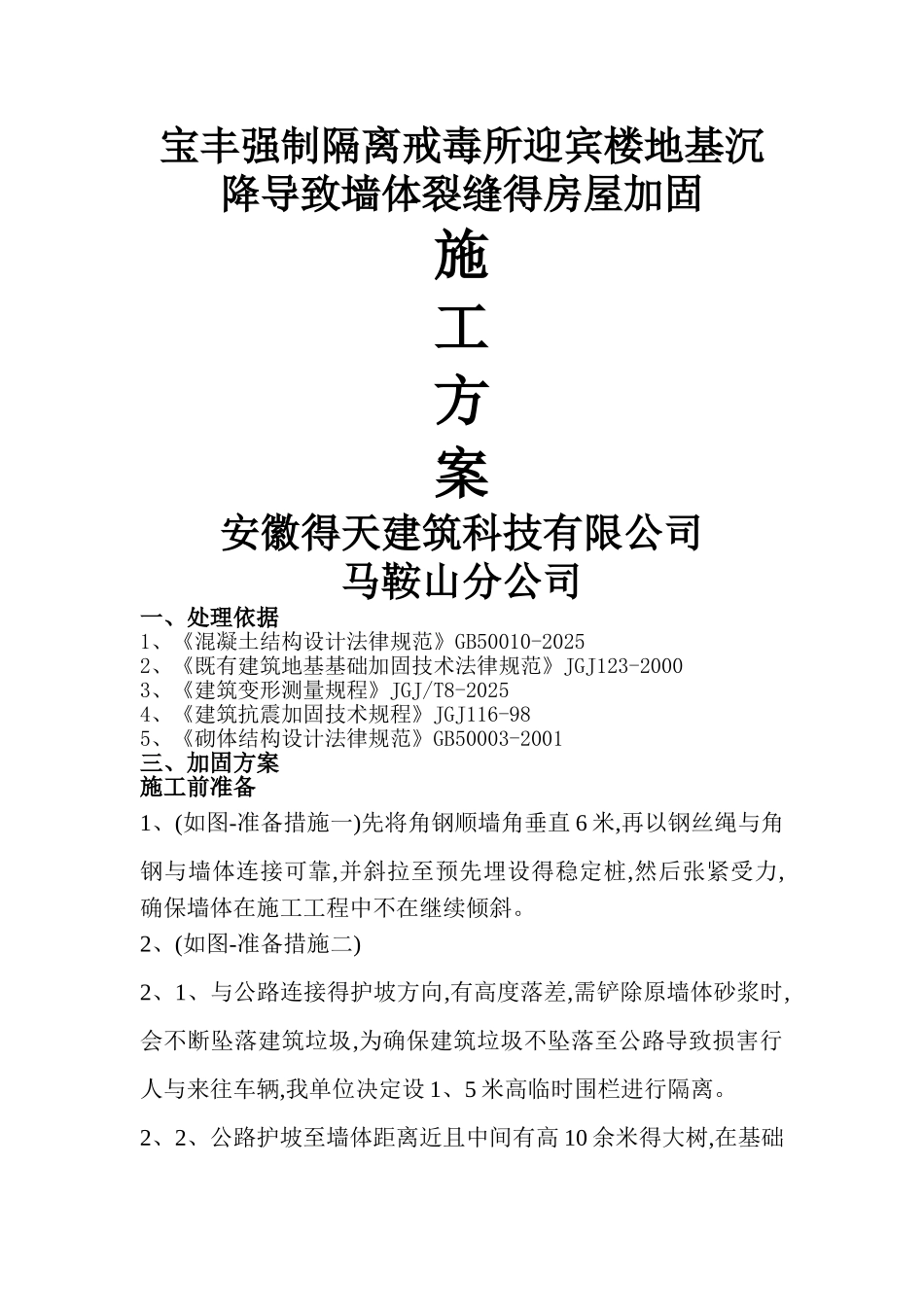

宝丰强制隔离戒毒所迎宾楼地基沉降导致墙体裂缝得房屋加固施工方案安徽得天建筑科技有限公司马鞍山分公司一、处理依据1、《混凝土结构设计法律规范》GB50010-20252、《既有建筑地基基础加固技术法律规范》JGJ123-20003、《建筑变形测量规程》JGJ/T8-20254、《建筑抗震加固技术规程》JGJ116-985、《砌体结构设计法律规范》GB50003-2001三、加固方案施工前准备1、(如图-准备措施一)先将角钢顺墙角垂直 6 米,再以钢丝绳与角钢与墙体连接可靠,并斜拉至预先埋设得稳定桩,然后张紧受力,确保墙体在施工工程中不在继续倾斜。2、(如图-准备措施二)2、1、与公路连接得护坡方向,有高度落差,需铲除原墙体砂浆时,会不断坠落建筑垃圾,为确保建筑垃圾不坠落至公路导致损害行人与来往车辆,我单位决定设 1、5 米高临时围栏进行隔离。2、2、公路护坡至墙体距离近且中间有高 10 余米得大树,在基础施工时为确保大树不倾倒至公路导致损害行人与来往车辆,我单位决定设三角支撑临时进行对大树得国定。2、3、由于附近没有可建临时机械使用得空旷地,材料使用临时手推车,我单位决定整理一条临时手推车道路。(一)、墙体处理1、采纳钢筋网砂浆面层加固墙体(单面双向面加固);2 、 面 层 砂 浆 为 1:3 水 泥 砂 浆 , 强 度 不 低 于 M10, 砂 浆 面 层 厚 度40mm(一、二层),钢筋外保护层厚度不小于 10mm,钢筋网片与墙面保证空隙。3、钢筋网片砂浆面层按下列顺序施工:原墙面清底、钻孔并用水冲刷、铺设钢筋网并安设锚筋、浇水湿润墙面、抹砂浆并养护、墙面装饰;3、1 钢筋网片采纳直径 Ф6 冷拔钢丝,网格尺寸为 300mmX300mm(一、二层);3 、 2 双 层 钢 筋 网 片 采 纳 Ф8 穿 墙 螺 栓 连 接 , 穿 墙 螺 栓 间 距 为900mm(一、二层);3、3 单层钢筋网片采纳 Ф6L 型锚筋,锚筋间距为 600mm;3、4 钢筋网片四周与楼板或墙体采纳锚筋连接,锚入 QL 或 DQL,每根钢筋焊在对应得锚筋上,当横向钢筋遇有门窗洞口时,将两侧横向钢筋在洞口闭合;3、5 Ф6L 型锚筋与钢筋网片焊接。4、原墙面碱蚀严重时,应先清除松散部分,并用 1:3 水泥砂浆抹面,已松动得勾缝砂浆剔除;5、墙面钻孔时应标出穿墙筋得位置,并用电钻打孔。锚筋孔直径为锚筋直径得 2、5 倍,深度为 120mm,锚筋插入孔洞后,用水泥砂浆填实;6、铺设钢筋网时,竖向钢筋应靠墙面并采纳钢筋头支起;7、抹水泥砂浆时,应先在墙面刷水泥浆一道,再分层抹灰,每层厚度不超过 ...
