施 工 技 术 交 底 记 录工程名称外脚手架拆除交底时间交底内容:一、外脚手架拆除得施工工艺l、各栋栋得外脚手架同时拆除,拆除时从天面逐层按自上而下,先加固后拆得原则进行,严禁上下同时作业,后搭得先拆,先搭得后拆,严禁采纳推倒及拉倒得方法进行拆除;2、每栋号拆除得脚手架,按构造要求应有足够得连墙杆与横向支撑加固,特别对两端,没有时应加设
脚手架两头横向位置空位用钢管及安全网做好防护措施;3、脚手架得一般拆除顺序:安全网→踢脚板→脚手板→护身栏杆→剪刀撑→斜撑→小横杆→大横杆→立杆→连墙杆等;其中每段悬挑脚手架得悬挑槽钢及卸荷钢丝绳待其上脚手架全部拆完,才开始拆除
4、杆件拆除时注意事项:(1)、立杆——先抱住立杆再松开对接扣件,立即将立杆拔出,平放下一步架管上,随即取出扣件,不能留在下一根立杆上
绝不允许扣件松开后立杆处于独立自由状态,没有及时拆除;拆除人员单独不能胜力时,应两人或多人合作拆除,保证拆除安全
(2)、大横杆、剪刀撑、斜撑,先拆中间对接扣件,托住中间再解开端头扣;剪刀撑、斜撑只能在拆除层上拆除,不得一次全部拆除,拆除剪刀撑时必须系好安全带,且两人以上合作拆除
(3)、抛撑,先用临时支撑加固后,才允许拆除抛撑
(4)、所有连墙杆、卸荷钢丝绳随脚手架逐层拆除,严禁先将连墙杆整层或数层拆除后再拆脚手架
分段拆除高低差不大于 2 步,如高差大于 2 步时增设连墙杆加固
⑸、当脚手架拆至下部最后一根长钢管(约 6、0m 高度)时,应先在适当位置搭临时抛撑或拉结加固,后拆连墙杆
⑹、拆除得钢管应自上而下传递或用塔吊或施工梯运至地面,不得高空抛掷,以确保安全,并注意保护外墙装饰饰面及外墙铝窗玻璃、幕墙,做好成品保护
⑺、松开后得扣件应及时拆除,放置在室内,不得高空抛掷,打包人工运至地面
⑻、拆除至安全平挡板时,应在适当得位置临时加固,方可拆除斜撑

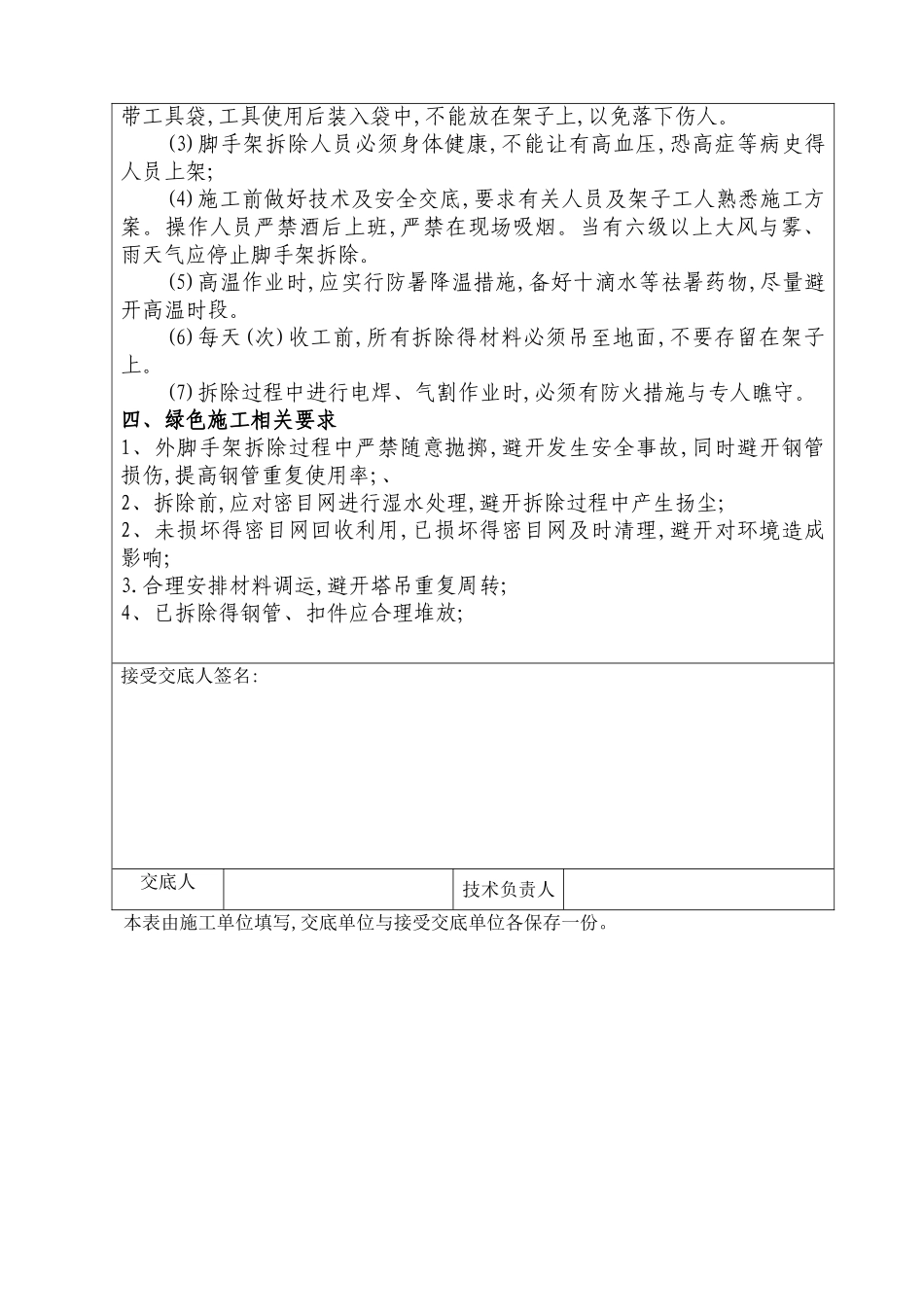

⑼、在拆除过程中,不得中
