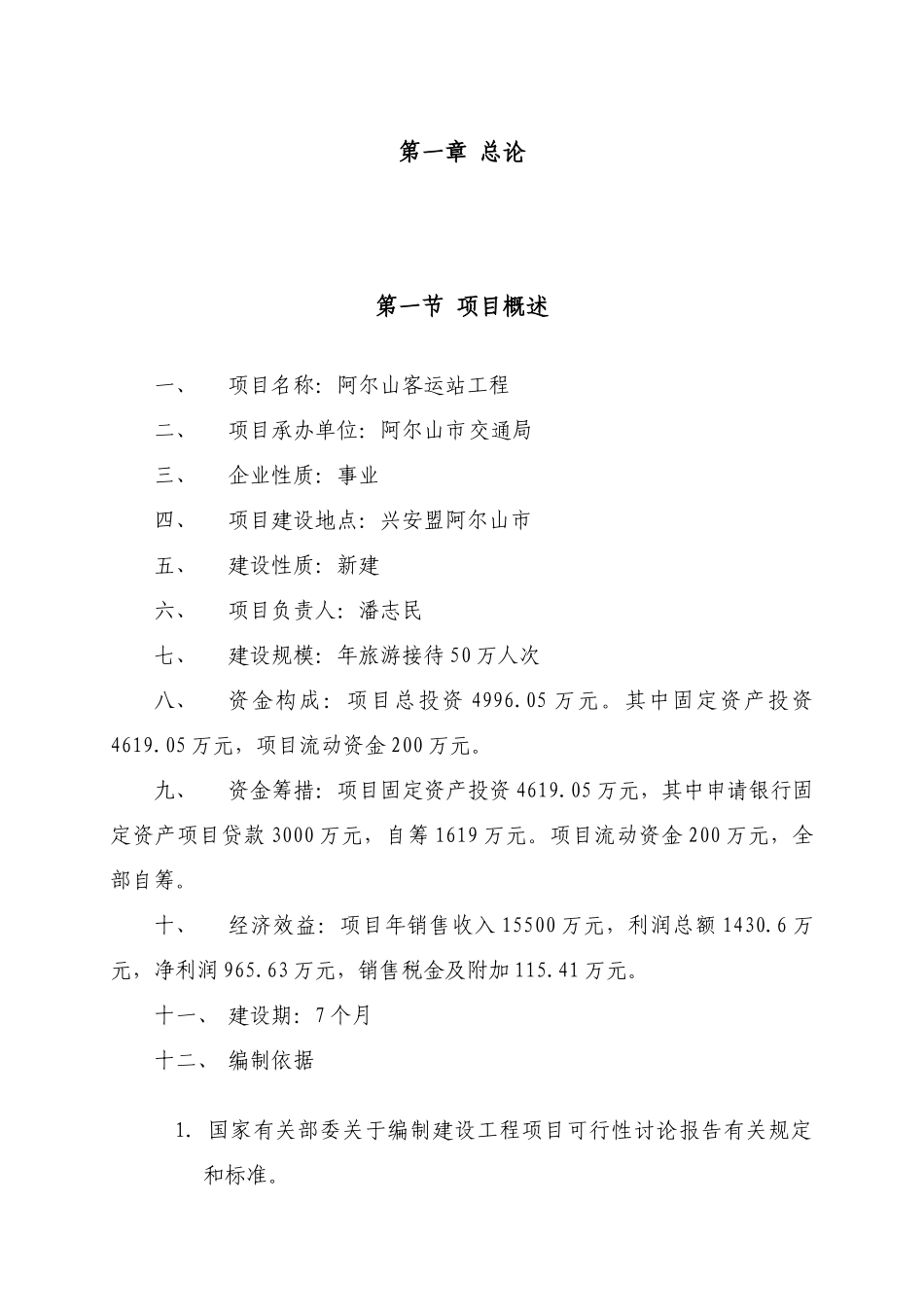

阿尔山客运站旅游客运项目可行性讨论报告主 办 单位:阿尔山市交通局单位负责人:潘志民 局 长项目负责人:潘志民 局 长参 加 人员:梁士林 处 长 刘一凡 副处长 吴树恩 科 长 韩连成 副主任科员 高鹤红 统计师文 件 名称:可研报告院 长:包卫兵项目负责人:许增奇编 制 人员:高 红 第一章 总论第一节 项目概述一、项目名称:阿尔山客运站工程二、项目承办单位:阿尔山市交通局三、企业性质:事业四、项目建设地点:兴安盟阿尔山市五、建设性质:新建六、项目负责人:潘志民七、建设规模:年旅游接待 50 万人次八、资金构成:项目总投资 4996.05 万元。其中固定资产投资4619.05 万元,项目流动资金 200 万元。九、资金筹措:项目固定资产投资 4619.05 万元,其中申请银行固定资产项目贷款 3000 万元,自筹 1619 万元。项目流动资金 200 万元,全部自筹。十、经济效益:项目年销售收入 15500 万元,利润总额 1430.6 万元,净利润 965.63 万元,销售税金及附加 115.41 万元。十一、 建设期:7 个月十二、 编制依据1.国家有关部委关于编制建设工程项目可行性讨论报告有关规定和标准。2.兴安盟经济和社会十一五进展规划纲要。3.兴安盟公路、水路交通十一五进展规划。4.阿尔山市经济和社会“十一五”进展规划纲要。5.中华人民共和国交通行业标准《汽车客运站级别划分和建设要求(JT200——2025)》。6.《阿尔山市城市总体规划纲要》(北京清华城市规划设计讨论院)。7.《阿尔山—柴河旅游区总体规划》。8.《投资项目可行性讨论指南》(电力出版社)。9.项目单位提供的其它材料。第二节 可行性讨论的范围受兴安盟阿尔山交通局的委托,通辽市融信工程造价咨询有限责任公司会同有关部门及阿市交通局有关人员,对本项目涉及的有关问题进行了仔细的调查分析,根据国家和行业的有关规定,编制了本项目的可行性讨论报告。本报告讨论范围主要是:1. 项目建设的必要性;2. 市场分析;3. 资源及原辅材料;4. 厂址;5. 设计方案;6. 环境保护、劳动安全卫生;7. 生产组织及劳动定员;8. 项目实施进度;9. 投资估算及资金筹措;10.财务评价;第三节 主要建设内容占地面积 7000 平方米,该项目主要建设内容包括:站务用房 1288.5 m2,办公用房 400 m2,生产辅助用房 950 m2,生活辅助用房 760 m2 和场院设施。50 辆旅游接待用车。第四节 项目背景及建设的必要性(一)项目...
