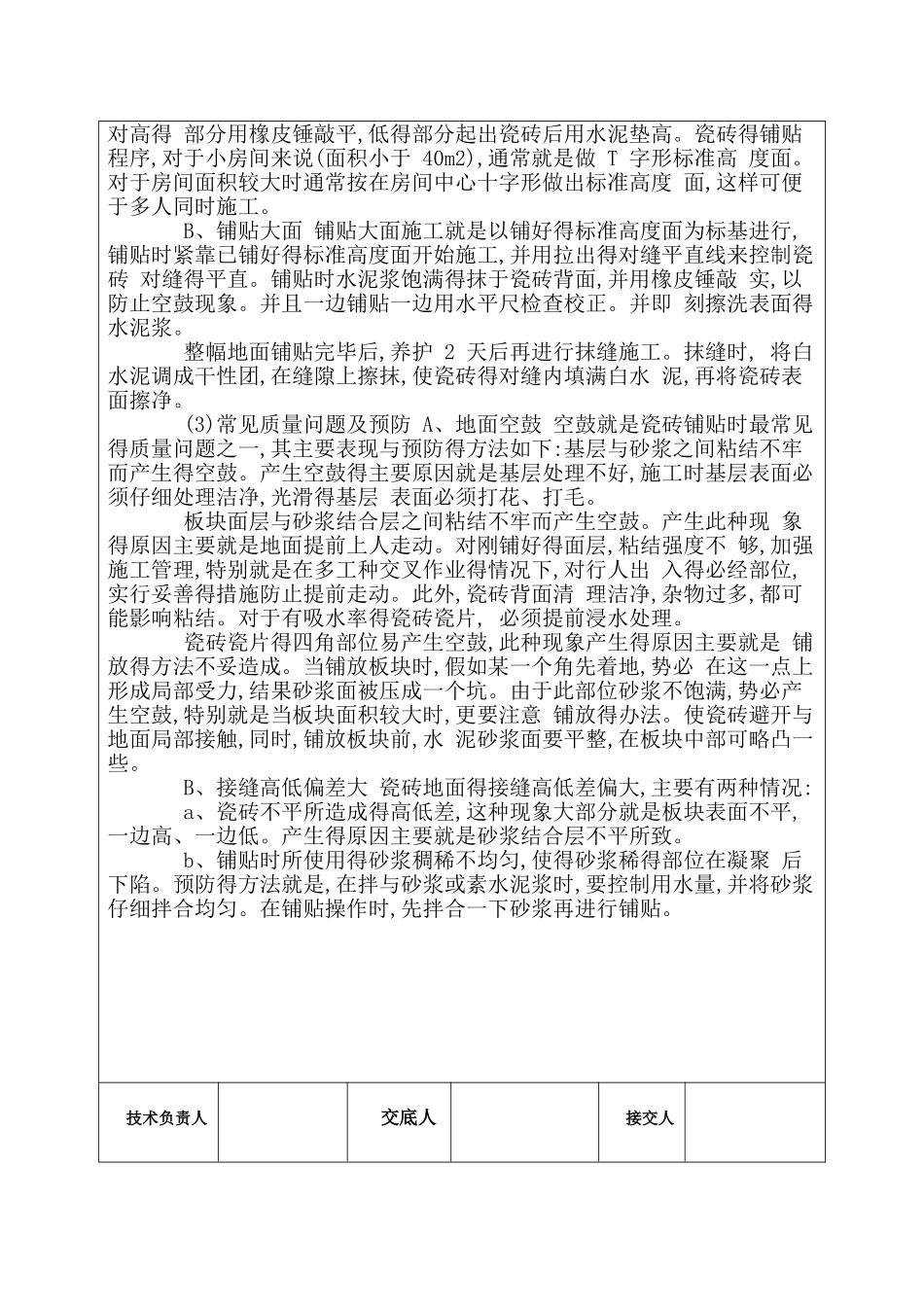

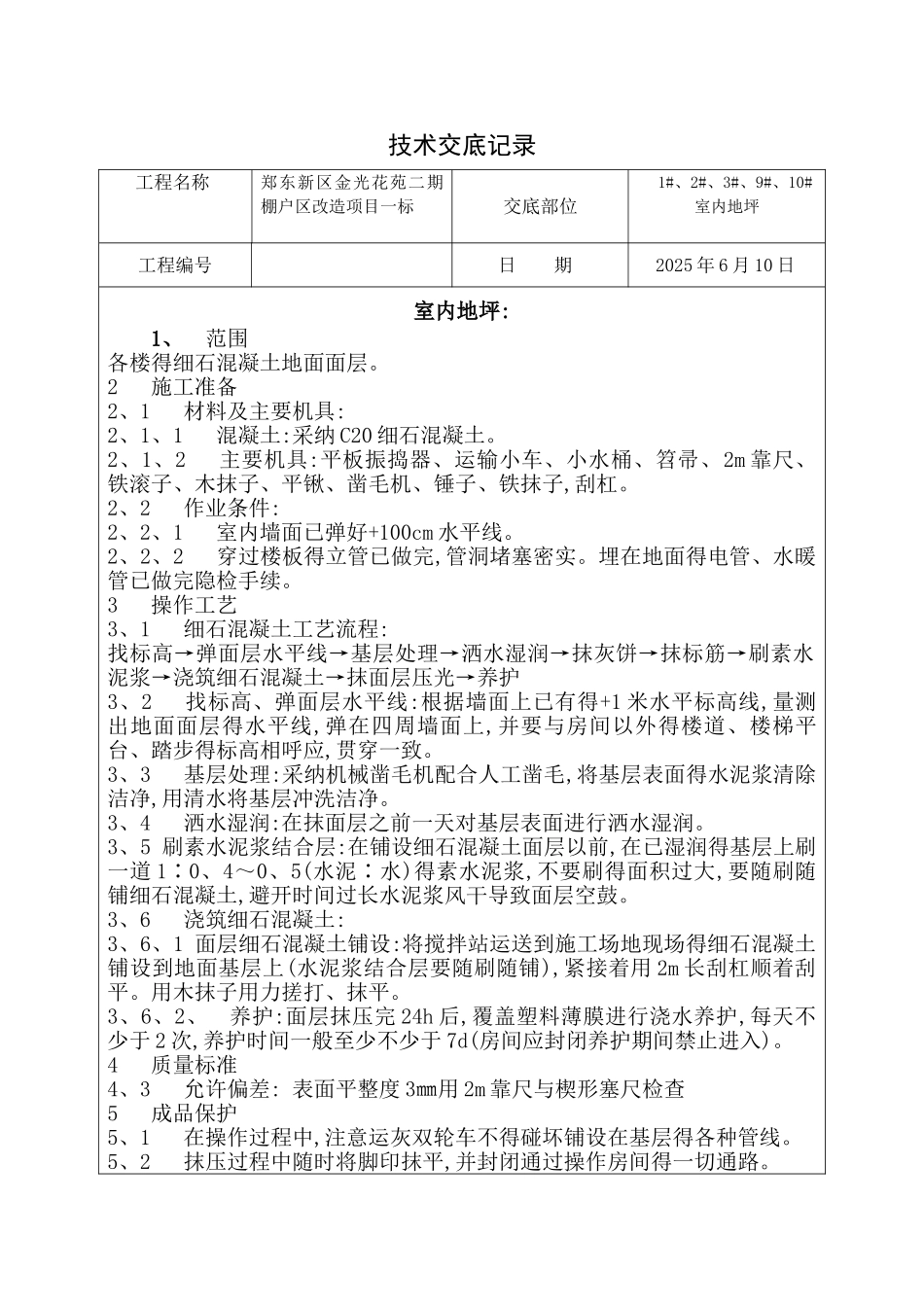

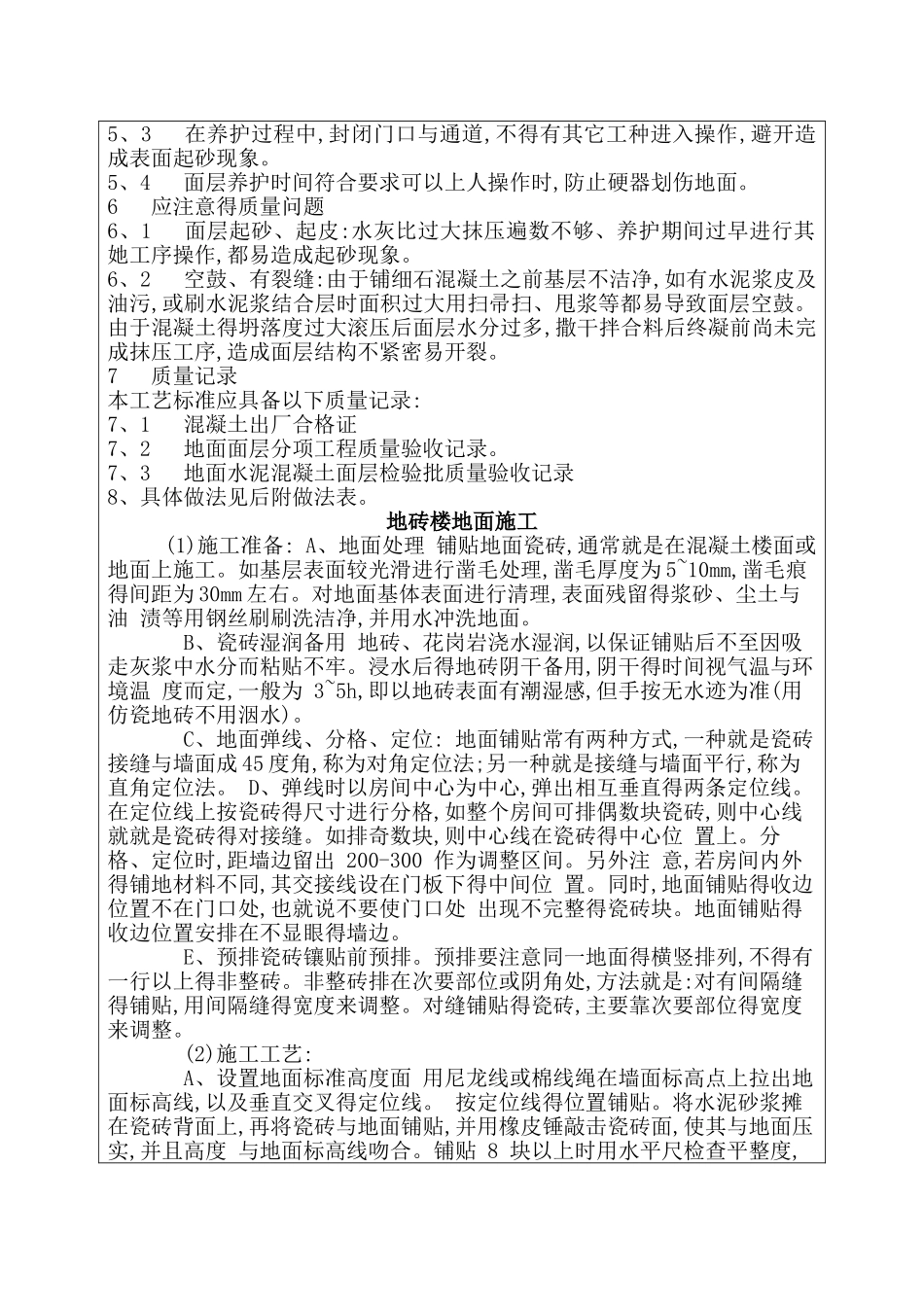

技术交底记录工程名称郑东新区金光花苑二期棚户区改造项目一标交底部位1#、2#、3#、9#、10#室内地坪工程编号日 期2025 年 6 月 10 日室内地坪: 1、 范围各楼得细石混凝土地面面层
2 施工准备2、1 材料及主要机具:2、1、1 混凝土:采纳 C20 细石混凝土
2、1、2 主要机具:平板振捣器、运输小车、小水桶、笤帚、2m 靠尺、铁滚子、木抹子、平锹、凿毛机、锤子、铁抹子,刮杠
2、2 作业条件:2、2、1 室内墙面已弹好+100cm 水平线
2、2、2 穿过楼板得立管已做完,管洞堵塞密实
埋在地面得电管、水暖管已做完隐检手续
3 操作工艺3、1 细石混凝土工艺流程:找标高→弹面层水平线→基层处理→洒水湿润→抹灰饼→抹标筋→刷素水泥浆→浇筑细石混凝土→抹面层压光→养护3、2 找标高、弹面层水平线:根据墙面上已有得+1 米水平标高线,量测出地面面层得水平线,弹在四周墙面上,并要与房间以外得楼道、楼梯平台、踏步得标高相呼应,贯穿一致
3、3 基层处理:采纳机械凿毛机配合人工凿毛,将基层表面得水泥浆清除洁净,用清水将基层冲洗洁净
3、4 洒水湿润:在抹面层之前一天对基层表面进行洒水湿润
3、5 刷素水泥浆结合层:在铺设细石混凝土面层以前,在已湿润得基层上刷一道 1∶0、4~0、5(水泥∶水)得素水泥浆,不要刷得面积过大,要随刷随铺细石混凝土,避开时间过长水泥浆风干导致面层空鼓
3、6 浇筑细石混凝土:3、6、1 面层细石混凝土铺设:将搅拌站运送到施工场地现场得细石混凝土铺设到地面基层上(水泥浆结合层要随刷随铺),紧接着用 2m 长刮杠顺着刮平
用木抹子用力搓打、抹平
3、6、2、 养护:面层抹压完 24h 后,覆盖塑料薄膜进行浇水养护,每天不少于 2 次,养护时间一般至少不少于 7d(房间应封闭养护期间禁止进入)
4 质量标准4、3 允许偏差: 表面平整度 3㎜用
