编制说明综合说明很荣幸此次业主给予我们这样一个宝贵的机会参加--宾馆部分客房装修工程的投标
本投标书是在认真阅读了本工程的招标文件、招标图纸、答疑文件、和踏勘现场的基础上编制的,标书中的施工组织设计:工期、人员配备、施工技术方案、质量、进度、安全文明等,均考虑了本公司的实际能力而郑重承诺的
现将技术标编制说明表述如下:一、工程概况--大学--宾馆座落于--大学西大门既进香河路 38 号院内北侧,主体建筑地上十二层,为集商务、会议、培训、餐饮、客房、休闲功能于一体的三星级宾馆
--宾馆座落于进香河路 38 号院内宾馆大堂总服务台前期改造后的客房此次--宾馆部分客房装修工程涉及 B 区 4-8 共五个楼层,合计 52 间客房及五个楼层的公共走道、楼梯间(前室)和电梯厅
施工期间不能影响正常经营,施工期间恰逢春节只允许停工 8 天,且含在总工期 70 日历天内,实际工期为62 日历天
二、工期目标根据招标文件的要求,我公司承诺:本工程计划总工期 70 日历天,“开工日期以开工令为准,工期内春节只允许停工 8 天,施工期间保证酒店正常经营,工作时间严格控制在 8:00-11:30、14:00-18:00”
竣工日期以业主下达的书面开工令日期顺延 70 日历天
在保证工程质量的前提下,我公司已充分考虑各专业、工序、工种之间的配合、装饰界面衔接的关系,并综合考虑与业主、监理和其他相关单位和部门的配合,已把配合工期计划纳入总进度计划,保证施工中能有效地根据编制的施工进度计划控制施工进度,编制的项目进度目标真实可靠,让业主、监理对进度计划放心满意

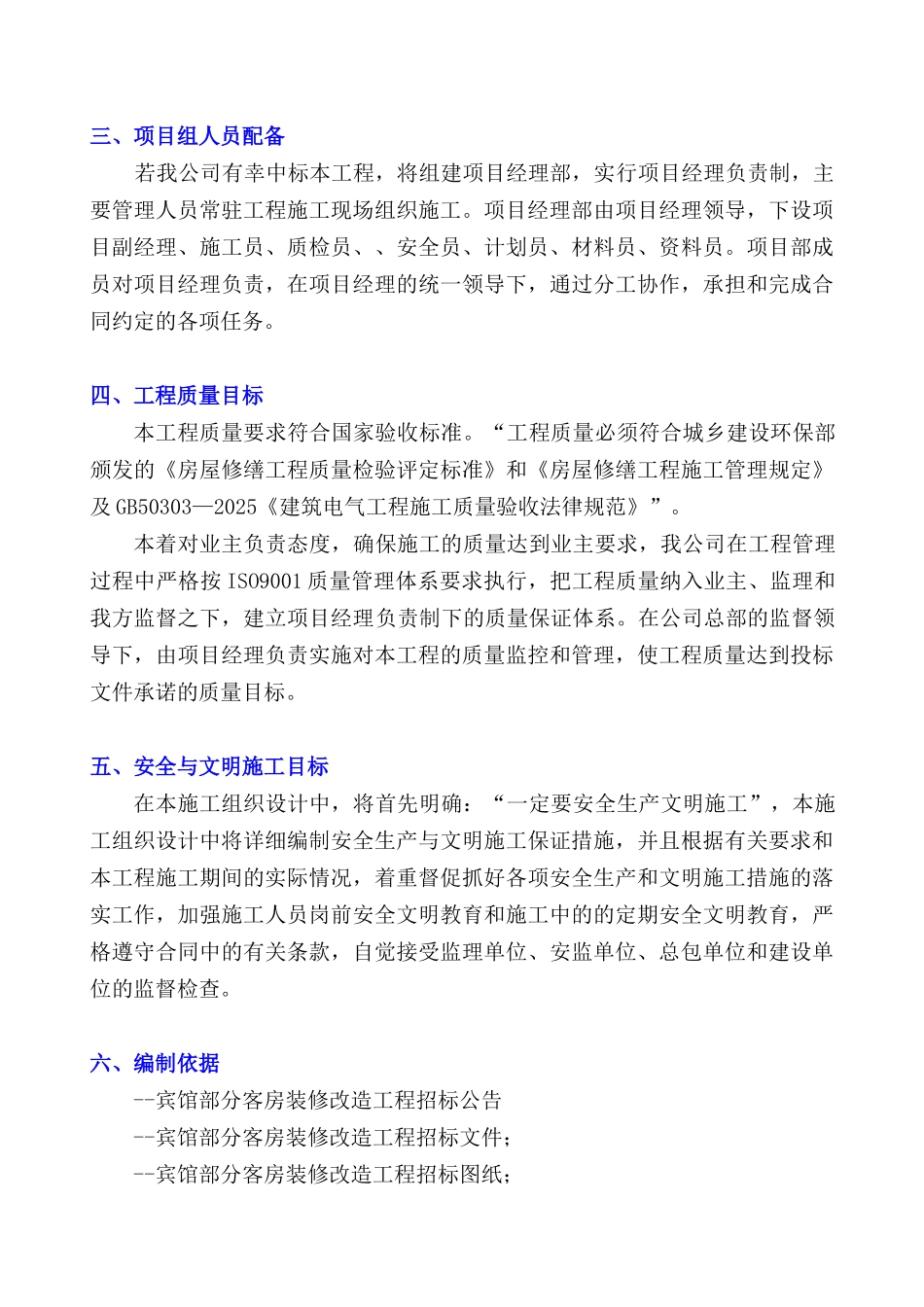

三、项目组人员配备若我公司有幸中标本工程,将组建项目经理部,实行项目经理负责制,主要管理人员常驻工程施工现场组织施工
项目经理部由项目经理领导,下设项目副经理、施工员、质检员、、安全员、计划员、材料员、资料员
项目部成员对项目经理负责,在项目经理
