乌兰察汗诺加油站安全隐患(地下储罐防渗改造及油卡非润一体化改造)项目施工方案新疆中油建筑工程有限责任公司2025-10一、 工作内容 对加油站站区内地坪、护坡、围墙、污水池、沉淀井、水封井、环保沟新建;对原罐池更换为双层储油罐及复合双层管道、管沟电缆沟开挖与回填;罐池围堰步道砖修复;锅炉安装及电气线路改造
二、 工作地点乌兰县境内
三、作业时间估计 40 个工作日内;四、编制依据和原则1、 相关结构图纸和招投标文件; 2、《建筑工程施工质量验收统一标准》(GB50300-2001) 3、《建筑装饰装修工程施工质量验收法律规范》( GB50201-2001) 4、《建筑施工安全检查标准》(JGJ59-99)5、 公司制定的技术工艺手册和安全管理规定五、施工步骤、方法 1、地坪施工步骤:施工准备→旧地坪拆除→垃圾外运→原土碾压→铺级配砂石垫层并进行碾压→铺水泥砂砾石稳定层→做混凝土路面→切灌缝养护
2、 混凝土地面施工方法(1)
为防止地坪空鼓,垫层表层应清理洁净,去除浮浆、油渍;基底需用水湿润
地面混凝土标号 C30
新浇混凝土选用商品砼时其坍落度应控制在 10-12cm 之间
新浇混凝土骨料的含泥量应控制在 1%以内,最大骨料粒径控制在 3cm 以内
新浇混凝土宜用平板振动器或用钢制辊筒捣实,在无法用辊筒压实的部位,可先用木蟹拍实,再用长靠尺刮平找平,新浇混凝土捣实后应及时对其面层水平进行控制,对偏差部位加以调整,新浇混凝土面层平整度应控制在 3mm/3m 以内
混凝土面多余的泌水应及时除去,施工时可以用皮管吸去多余泌水,亦可用海绵吸取、转移多余泌水

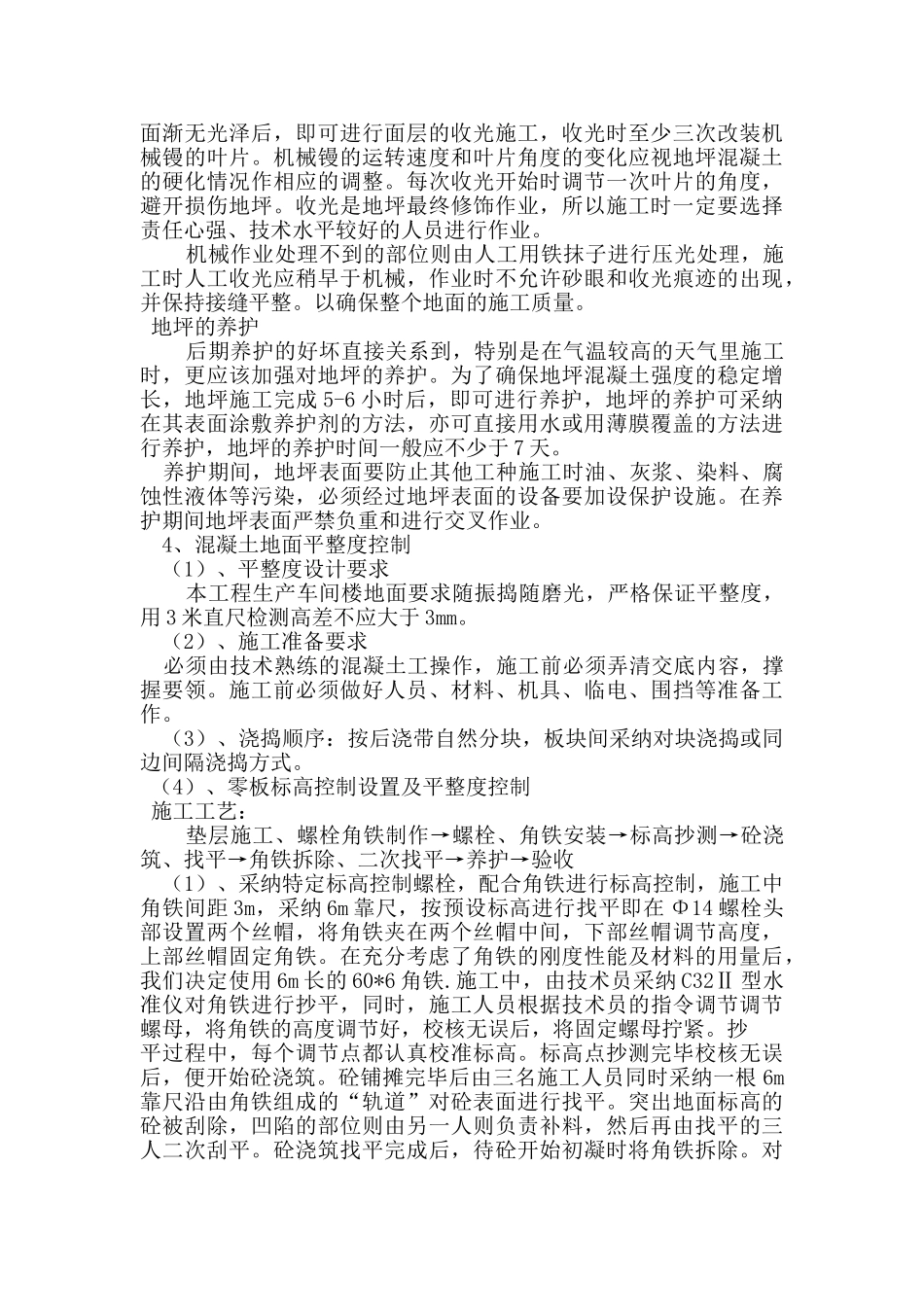

3、地坪施工技术要求 去除浮浆: 新浇筑的地坪混凝土表面浮浆较多,施工时混凝土表面的浮浆必须清理洁净,不影响地面的施工质量
当新浇混凝土初凝期后(即上人而不明显下沉为标准)
