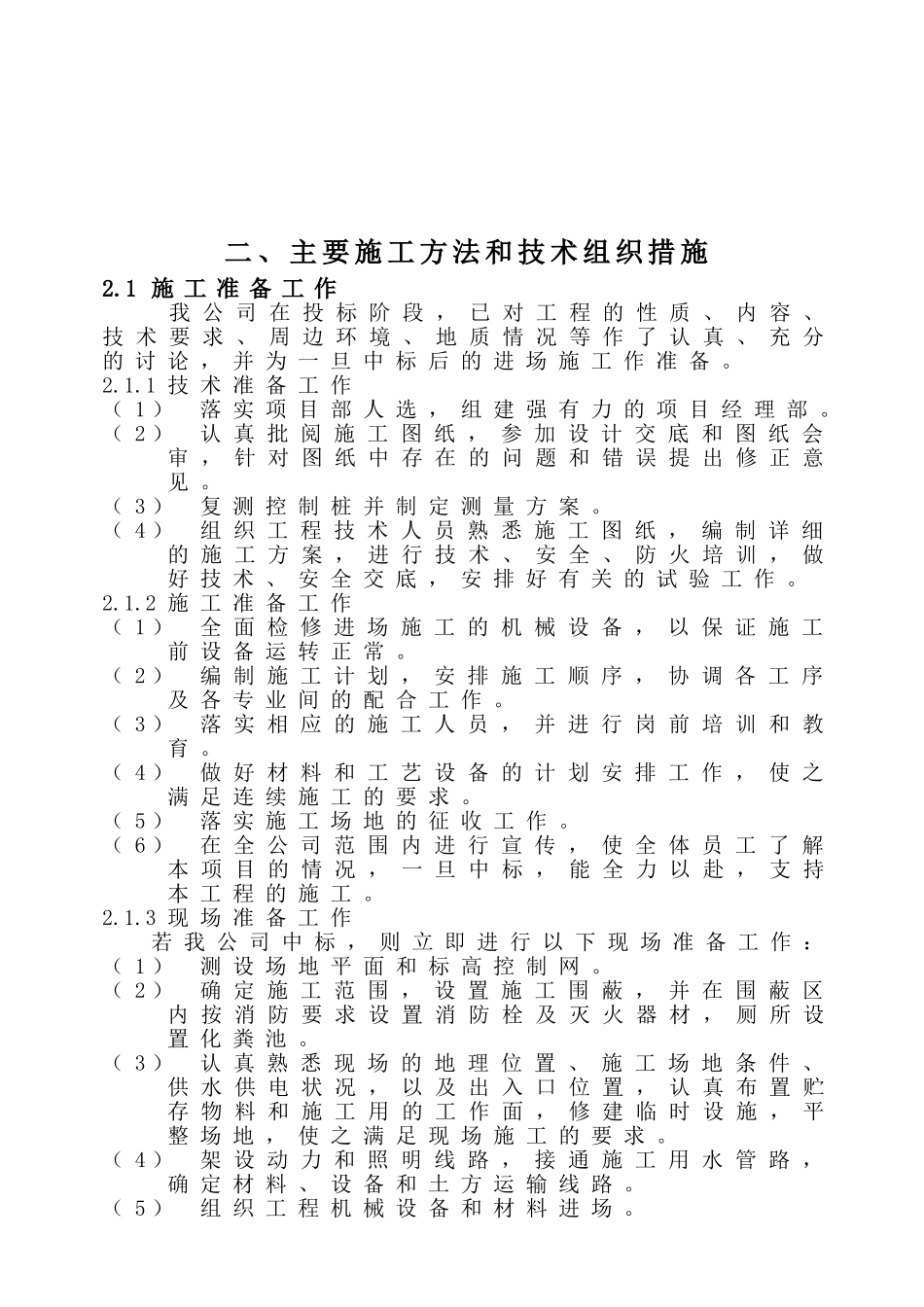

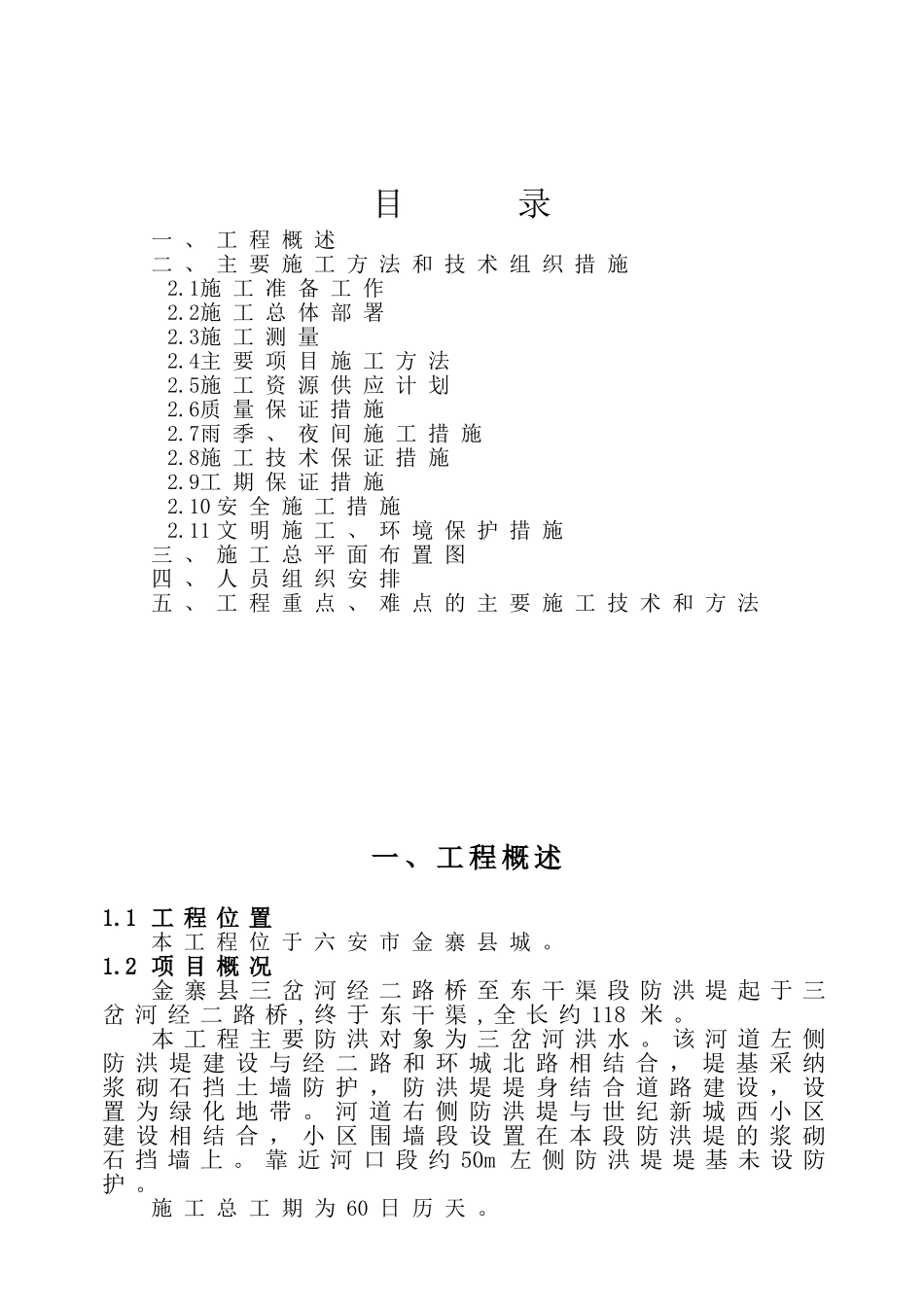

金 寨 县 城 新 区 三 岔 河 经 二 路 至 东 干 渠 防 洪 堤 治 理 工程施工组织设计编 制 人 : 审 核 人 : 批 准 人 : 2025 年 11 月 8 日目 录一 、 工 程 概 述二 、 主 要 施 工 方 法 和 技 术 组 织 措 施2.1施 工 准 备 工 作2.2施 工 总 体 部 署2.3施 工 测 量2.4主 要 项 目 施 工 方 法2.5施 工 资 源 供 应 计 划2.6质 量 保 证 措 施2.7雨 季 、 夜 间 施 工 措 施2.8施 工 技 术 保 证 措 施2.9工 期 保 证 措 施2.10 安 全 施 工 措 施2.11 文 明 施 工 、 环 境 保 护 措 施三 、 施 工 总 平 面 布 置 图四 、 人 员 组 织 安 排五 、 工 程 重 点 、 难 点 的 主 要 施 工 技 术 和 方 法一 、 工 程 概 述1.1 工 程 位 置本 工 程 位 于 六 安 市 金 寨 县 城 。1.2 项 目 概 况金 寨 县 三 岔 河 经 二 路 桥 至 东 干 渠 段 防 洪 堤 起 于 三岔 河 经 二 路 桥 , 终 于 东 干 渠 , 全 长 约 118 米 。本 工 程 主 要 防 洪 对 象 为 三 岔 河 洪 水 。 该 河 道 左 侧防 洪 堤 建 设 与 经 二 路 和 环 城 北 路 相 结 合 , 堤 基 采 纳浆 砌 石 挡 土 墙 防 护 , 防 洪 堤 堤 身 结 合 道 路 建 设 , 设置 为 绿 化 地 带 。 河 道 右 侧 防 洪 堤 与 世 纪 新 城 西 小 区建 设 相 结 合 , 小 区 围 墙 段 设 置 在 本 段 防 洪 堤 的 浆 砌石 挡 墙 上 。 靠 近 河 口 段 约 50m 左 侧 防 洪 堤 堤 基 未 设 防护 。施 工 总 工 期 为 60 日 历 天 。二 、 主 要 施 工 方 法 和 技 术 组 织 措 施2.1 施 工 准 备 工 作 我 公 司 在 投 标 阶 段 , 已 对 工 程 的 性 质 、 内 容 、技 术 要 求 、 周 边 环 境 、 地 质 情 况 等 作 了 认 真 、 充 分的 讨 论 , 并 为 一 旦 中 标 后 的 进 场 施 工 作 准 备 。2.1.1 技 术 准 备 工 作( 1 )落 实 项 目 部 人 选 , 组 建 强 有 力 的 项 目 经 理 部 ...
