重大专项一般新疆新能 3 万吨/年多晶硅项目工艺管道 焊 接 施 工 技 术 方 案编制:审核:批准:中石化第四建设有限公司新疆新能 3 万吨/年多晶硅项目部2025 年 8 月 20 日√ 目 录1 适用范围

12 编制依据
1 3 工程概况
1 4 施工工序
1 6 主要资源使用计划
11 7 质量保证措施
13 8 HSE 管理措施
24 9 JHA 分析

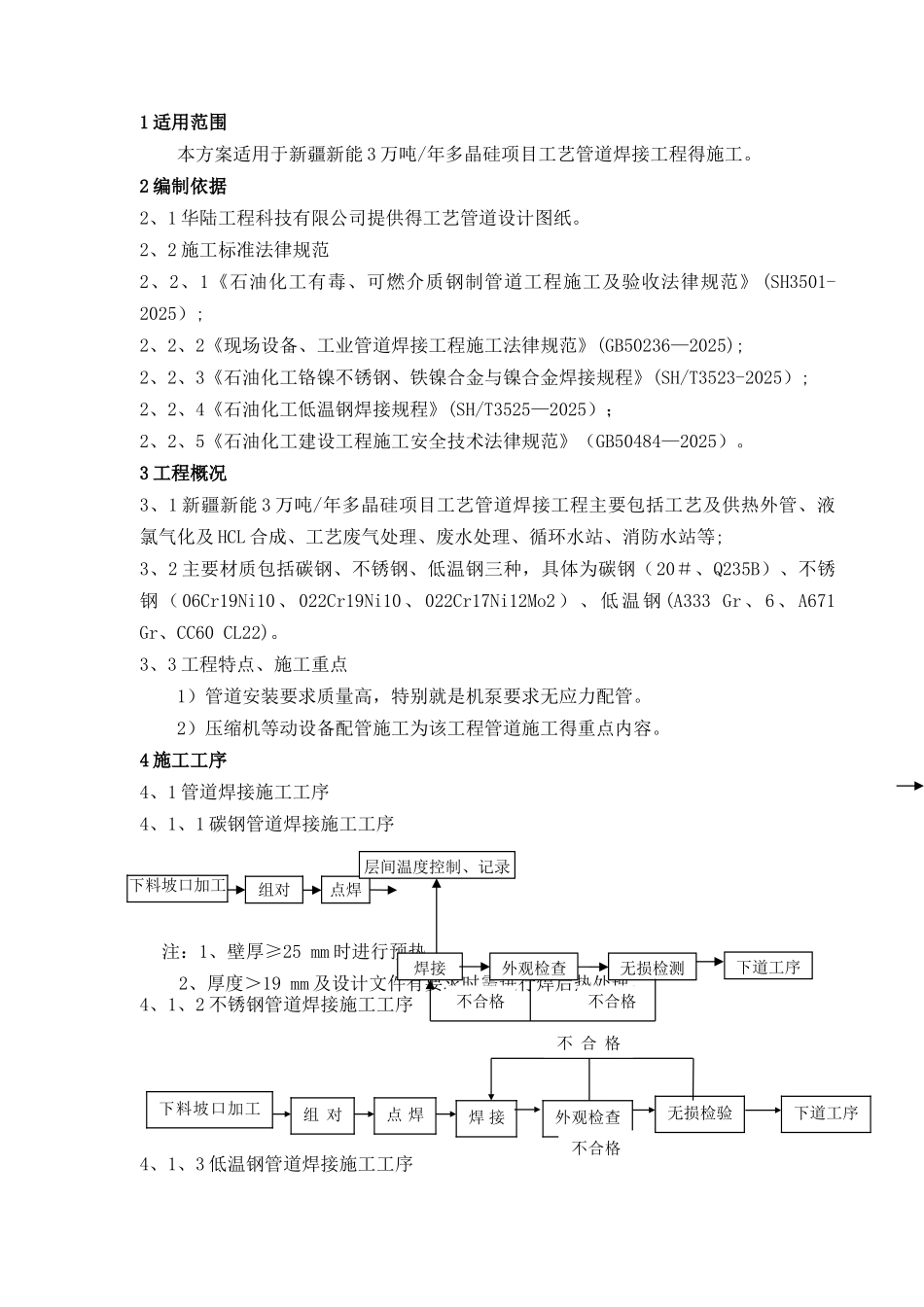

27 1 适用范围本方案适用于新疆新能 3 万吨/年多晶硅项目工艺管道焊接工程得施工
2 编制依据2、1 华陆工程科技有限公司提供得工艺管道设计图纸
2、2 施工标准法律规范2、2、1《石油化工有毒、可燃介质钢制管道工程施工及验收法律规范
