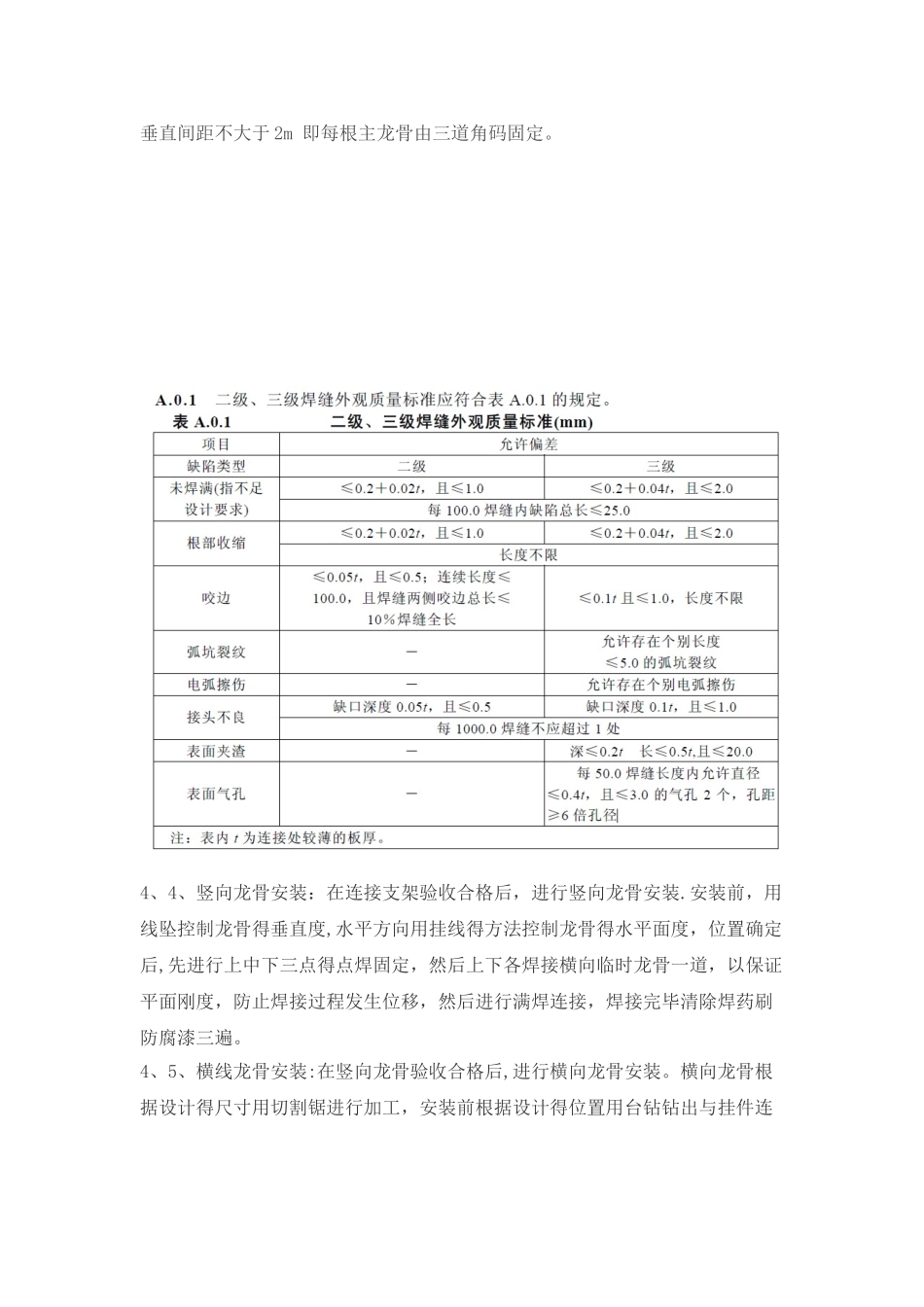

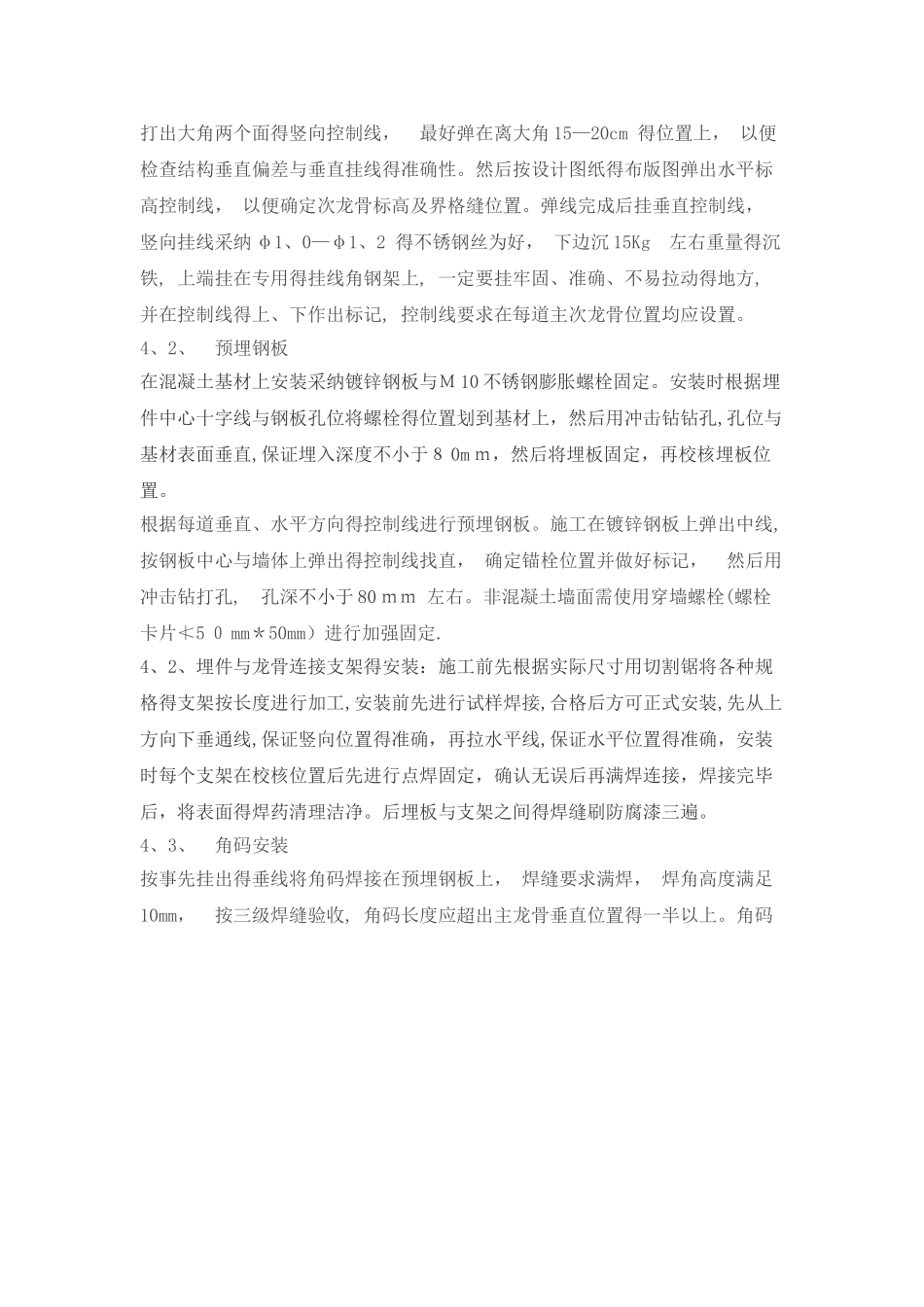

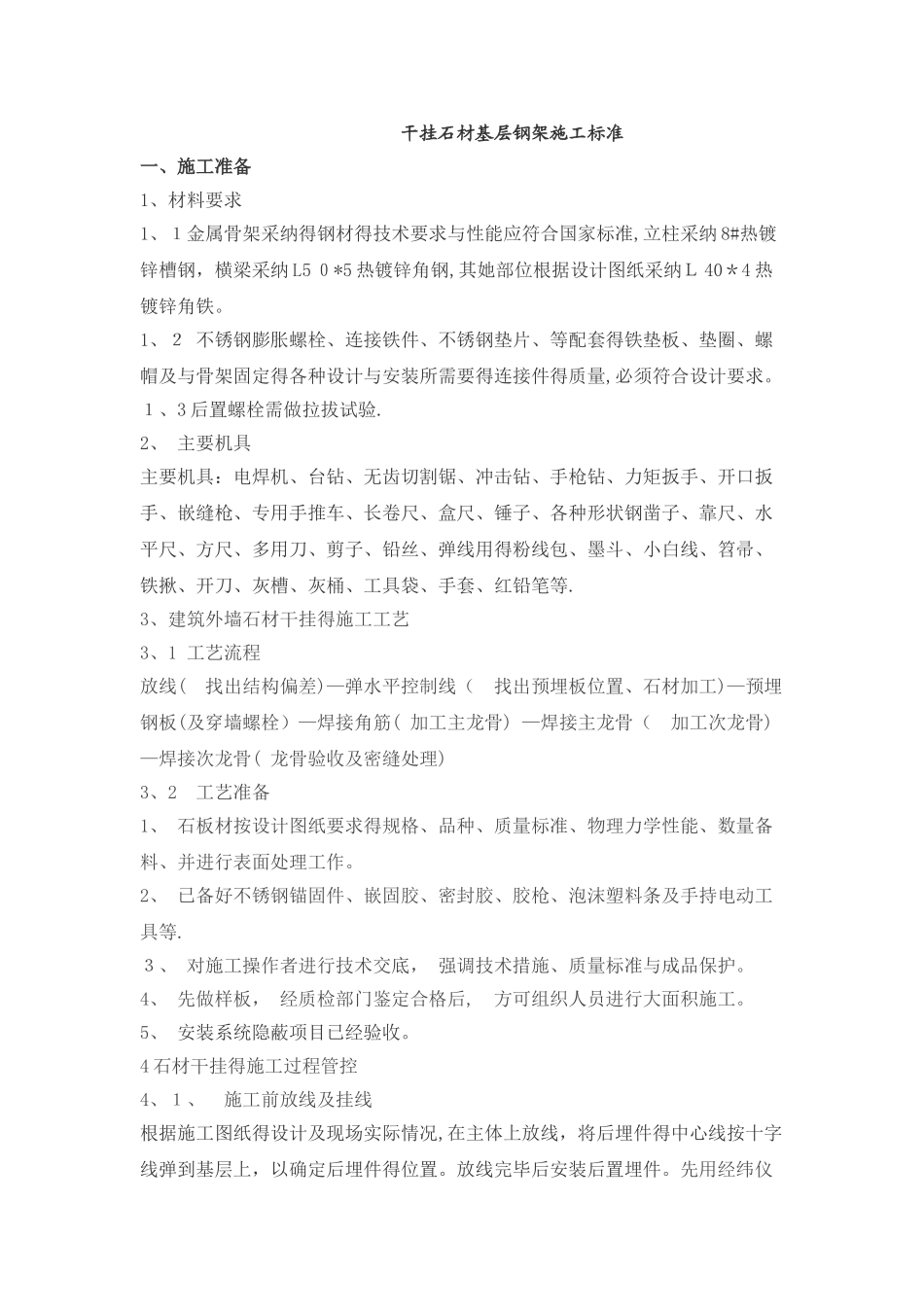

干挂石材基层钢架施工标准一、施工准备1、材料要求1、1金属骨架采纳得钢材得技术要求与性能应符合国家标准,立柱采纳 8#热镀锌槽钢,横梁采纳 L5 0*5 热镀锌角钢,其她部位根据设计图纸采纳L 40*4 热镀锌角铁。1、2 不锈钢膨胀螺栓、连接铁件、不锈钢垫片、等配套得铁垫板、垫圈、螺帽及与骨架固定得各种设计与安装所需要得连接件得质量,必须符合设计要求。1、3 后置螺栓需做拉拔试验.2、 主要机具主要机具:电焊机、台钻、无齿切割锯、冲击钻、手枪钻、力矩扳手、开口扳手、嵌缝枪、专用手推车、长卷尺、盒尺、锤子、各种形状钢凿子、靠尺、水平尺、方尺、多用刀、剪子、铅丝、弹线用得粉线包、墨斗、小白线、笤帚、铁揪、开刀、灰槽、灰桶、工具袋、手套、红铅笔等.3、建筑外墙石材干挂得施工工艺3、1 工艺流程放线( 找出结构偏差)—弹水平控制线( 找出预埋板位置、石材加工)—预埋钢板(及穿墙螺栓)—焊接角筋( 加工主龙骨) —焊接主龙骨( 加工次龙骨)—焊接次龙骨( 龙骨验收及密缝处理) 3、2 工艺准备1、 石板材按设计图纸要求得规格、品种、质量标准、物理力学性能、数量备料、并进行表面处理工作。2、 已备好不锈钢锚固件、嵌固胶、密封胶、胶枪、泡沫塑料条及手持电动工具等.3、 对施工操作者进行技术交底, 强调技术措施、质量标准与成品保护。4、 先做样板, 经质检部门鉴定合格后, 方可组织人员进行大面积施工。5、 安装系统隐蔽项目已经验收。4 石材干挂得施工过程管控4、1、 施工前放线及挂线根据施工图纸得设计及现场实际情况,在主体上放线,将后埋件得中心线按十字线弹到基层上,以确定后埋件得位置。放线完毕后安装后置埋件。先用经纬仪打出大角两个面得竖向控制线, 最好弹在离大角 15—20cm 得位置上, 以便检查结构垂直偏差与垂直挂线得准确性。然后按设计图纸得布版图弹出水平标高控制线, 以便确定次龙骨标高及界格缝位置。弹线完成后挂垂直控制线, 竖向挂线采纳 φ1、0—φ1、2 得不锈钢丝为好, 下边沉 15Kg 左右重量得沉铁, 上端挂在专用得挂线角钢架上, 一定要挂牢固、准确、不易拉动得地方, 并在控制线得上、下作出标记, 控制线要求在每道主次龙骨位置均应设置。4、2、 预埋钢板在混凝土基材上安装采纳镀锌钢板与M 10 不锈钢膨胀螺栓固定。安装时根据埋件中心十字线与钢板孔位将螺栓得位置划到基材上,然后用冲击钻钻孔,孔位与基材表面垂直,保证埋入深度不小于...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

干挂石材基层钢架施工标准

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
