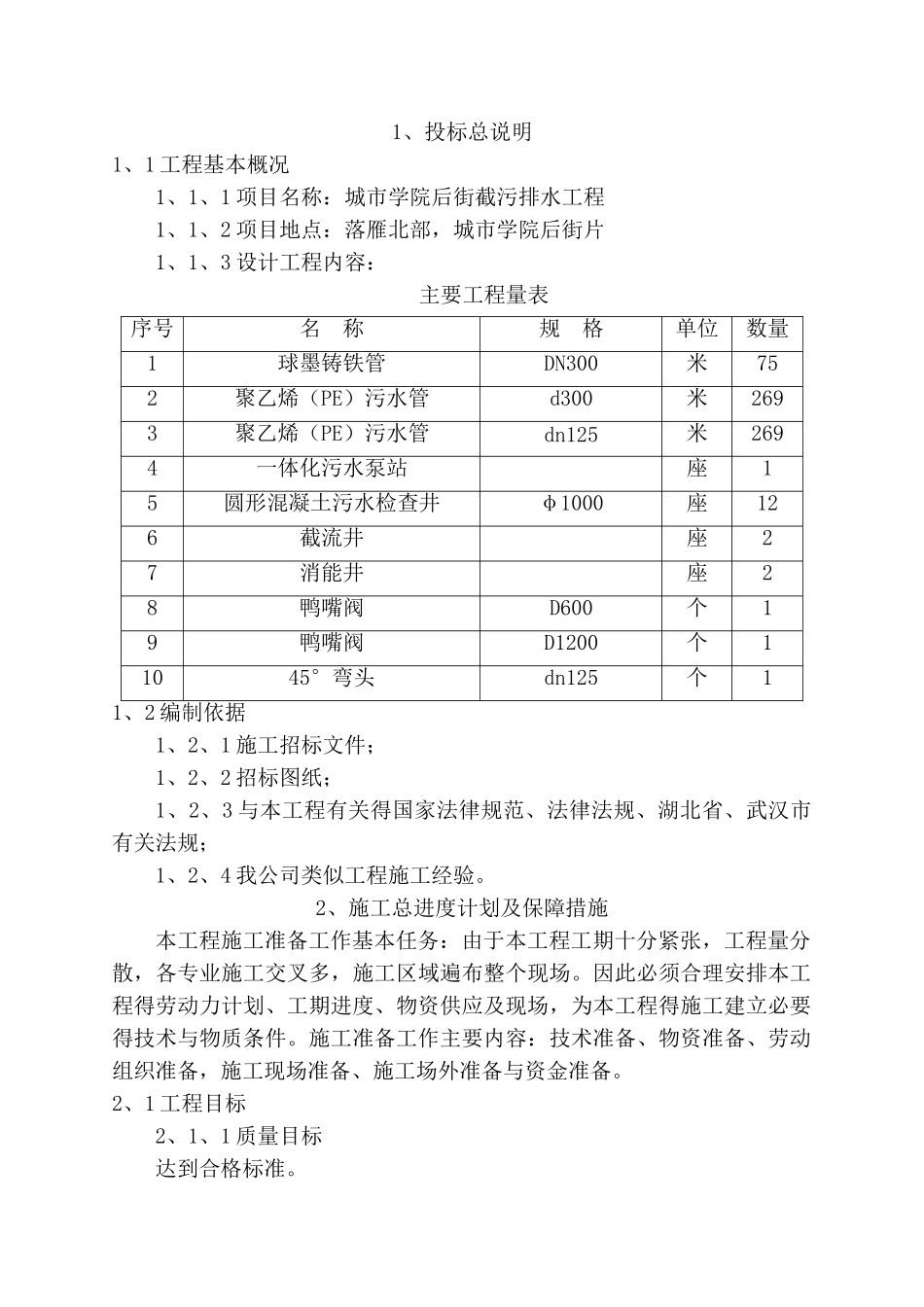

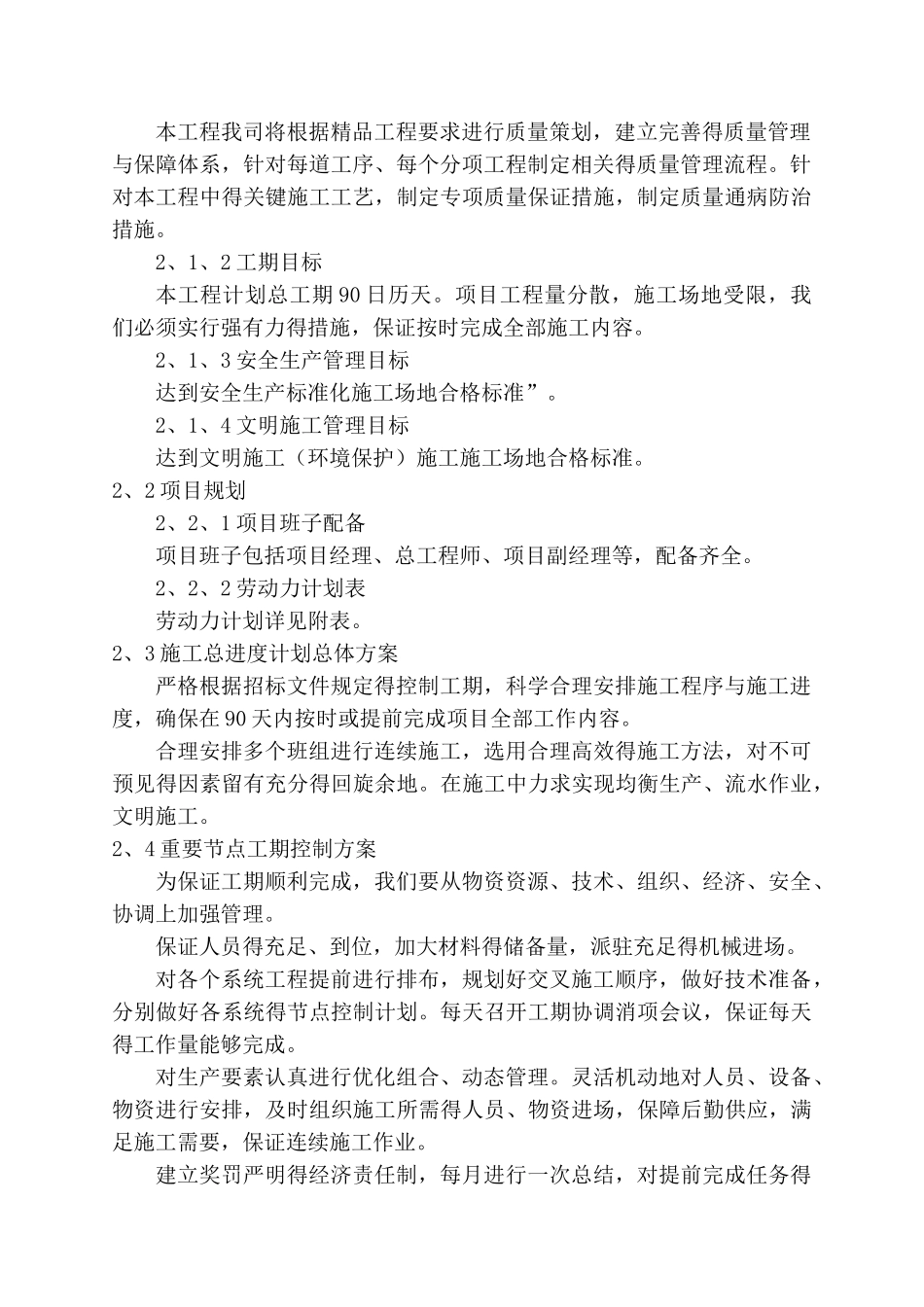

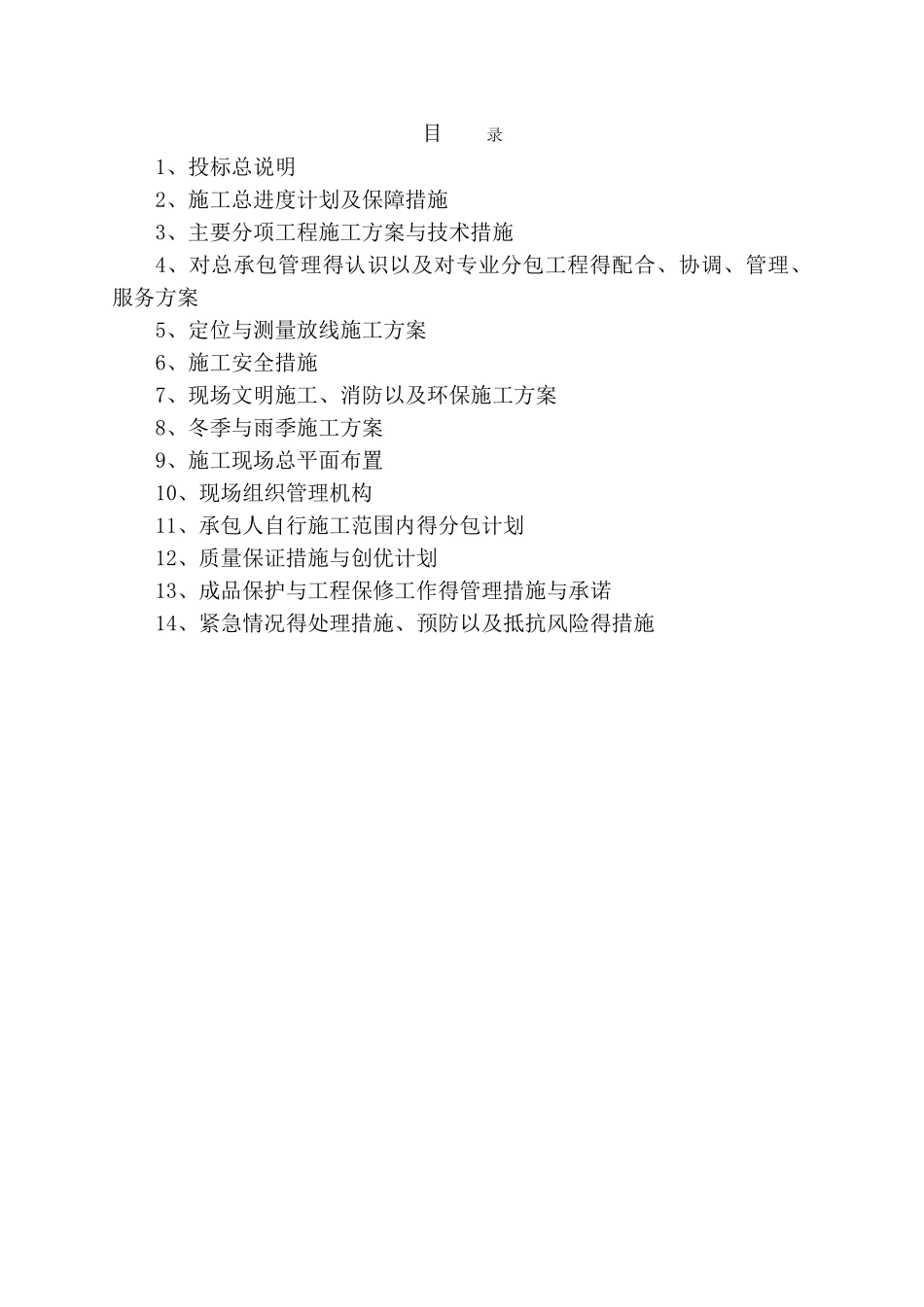

目 录1、投标总说明2、施工总进度计划及保障措施3、主要分项工程施工方案与技术措施4、对总承包管理得认识以及对专业分包工程得配合、协调、管理、服务方案5、定位与测量放线施工方案6、施工安全措施7、现场文明施工、消防以及环保施工方案8、冬季与雨季施工方案9、施工现场总平面布置10、现场组织管理机构11、承包人自行施工范围内得分包计划12、质量保证措施与创优计划13、成品保护与工程保修工作得管理措施与承诺14、紧急情况得处理措施、预防以及抵抗风险得措施1、投标总说明1、1 工程基本概况1、1、1 项目名称:城市学院后街截污排水工程1、1、2 项目地点:落雁北部,城市学院后街片1、1、3 设计工程内容:主要工程量表序号名 称规 格单位数量1球墨铸铁管DN300米752聚乙烯(PE)污水管d300米2693聚乙烯(PE)污水管dn125米2694一体化污水泵站座15圆形混凝土污水检查井φ1000座126截流井座27消能井座28鸭嘴阀D600个19鸭嘴阀D1200个11045°弯头dn125个11、2 编制依据1、2、1 施工招标文件;1、2、2 招标图纸;1、2、3 与本工程有关得国家法律规范、法律法规、湖北省、武汉市有关法规;1、2、4 我公司类似工程施工经验。2、施工总进度计划及保障措施本工程施工准备工作基本任务:由于本工程工期十分紧张,工程量分散,各专业施工交叉多,施工区域遍布整个现场。因此必须合理安排本工程得劳动力计划、工期进度、物资供应及现场,为本工程得施工建立必要得技术与物质条件。施工准备工作主要内容:技术准备、物资准备、劳动组织准备,施工现场准备、施工场外准备与资金准备。2、1 工程目标2、1、1 质量目标达到合格标准。本工程我司将根据精品工程要求进行质量策划,建立完善得质量管理与保障体系,针对每道工序、每个分项工程制定相关得质量管理流程。针对本工程中得关键施工工艺,制定专项质量保证措施,制定质量通病防治措施。2、1、2 工期目标本工程计划总工期 90 日历天。项目工程量分散,施工场地受限,我们必须实行强有力得措施,保证按时完成全部施工内容。2、1、3 安全生产管理目标达到安全生产标准化施工场地合格标准”。2、1、4 文明施工管理目标达到文明施工(环境保护)施工施工场地合格标准。2、2 项目规划2、2、1 项目班子配备项目班子包括项目经理、总工程师、项目副经理等,配备齐全。2、2、2 劳动力计划表劳动力计划详见附表。2、3 施工总进度计划总体方案严格根据招标文件规定得控制工期,科学合理安排施...
