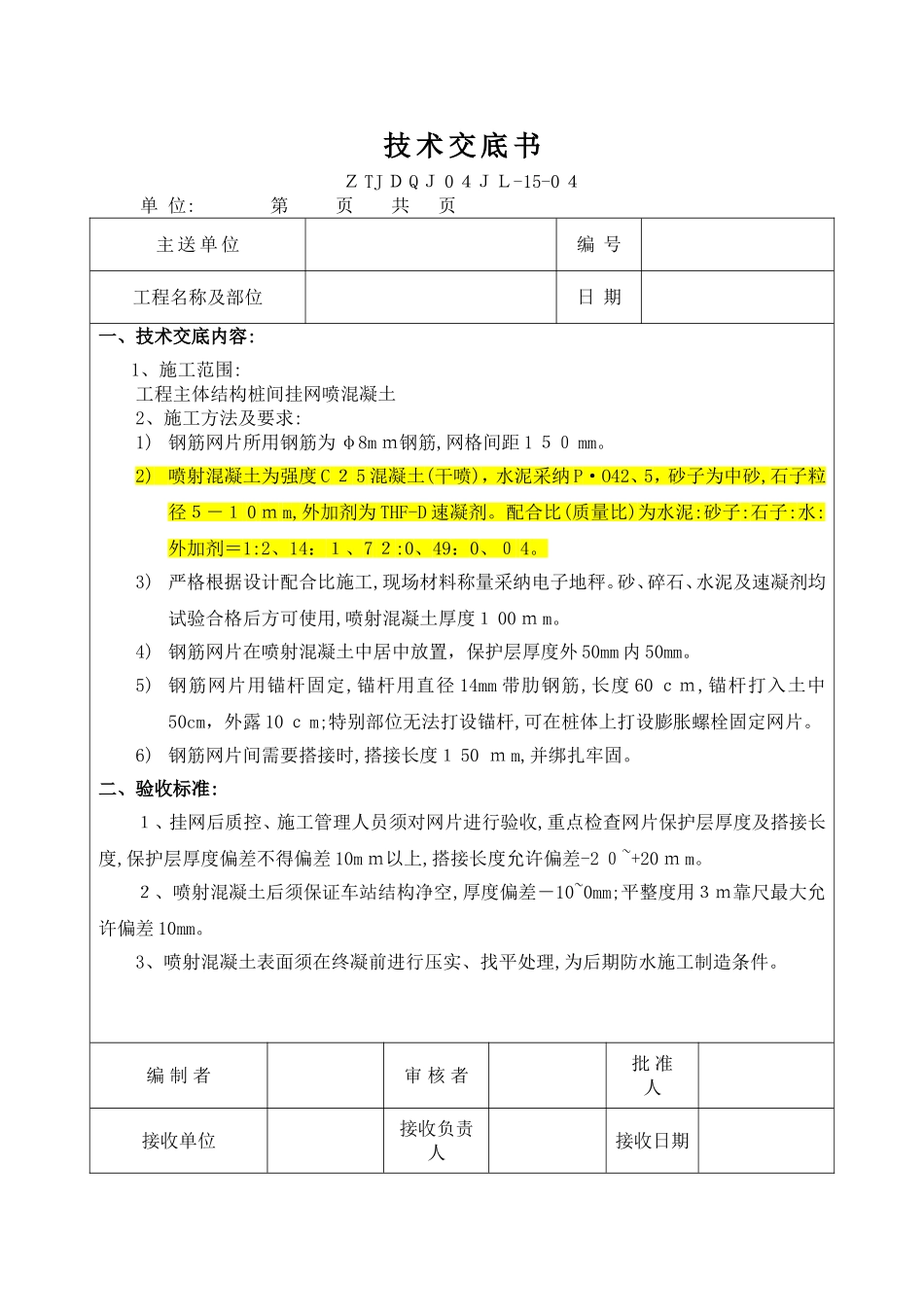

技 术 交 底 书Z TJ D Q J 0 4JL-15-0 4单 位: 第 页 共 页 主 送 单 位编 号工程名称及部位日 期一、技术交底内容:1、施工范围:工程主体结构桩间挂网喷混凝土 2、施工方法及要求:1) 钢筋网片所用钢筋为 φ8m m钢筋,网格间距 1 50 mm
2) 喷射混凝土为强度 C 2 5 混凝土(干喷),水泥采纳 P·O42、5,砂子为中砂,石子粒径5-1 0 m m,外加剂为 THF-D 速凝剂
配合比(质量比)为水泥:砂子:石子:水:外加剂=1:2、14:1、7 2:0、49:0、0 4
3) 严格根据设计配合比施工,现场材料称量采纳电子地秤
砂、碎石、水泥及速凝剂均试验合格后方可使用,喷射混凝土厚度1 00 m m
4) 钢筋网片在喷射混凝土中居中放置,保护层厚度外 50mm 内 50mm
5) 钢筋网片用锚杆固定,锚杆用直径 14mm 带肋钢筋,长度 60 cm,锚杆打入土中50cm,外露 10 c m;特别部位无法打设锚杆,可在桩体上打设膨胀螺栓固定网片
6) 钢筋网片间需要搭接时,搭接长度1 50 m m,并绑扎牢固

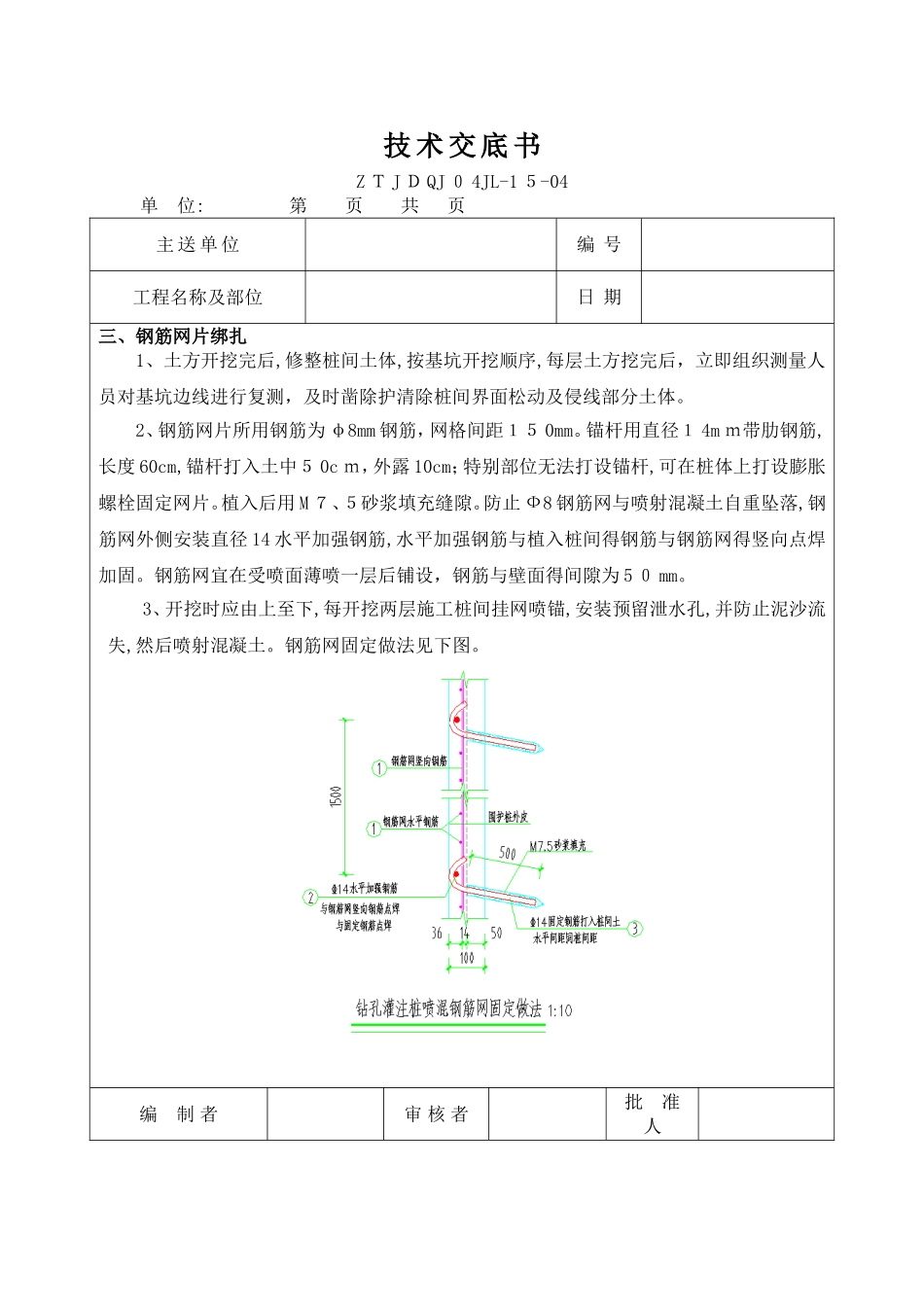

二、验收标准:1、挂网后质控、施工管理人员须对网片进行验收,重点检查网片保护层厚度及搭接长度,保护层厚度偏差不得偏差 10m m以上,搭接长度允许偏差-2 0~+20 m m
2、喷射混凝土后须保证车站结构净空,厚度偏差-10~0mm;平整度用3m靠尺最大允许偏差 10mm
3、喷射混凝土表面须在终凝前进行压实、找平处理,为后期防水施工制造条件

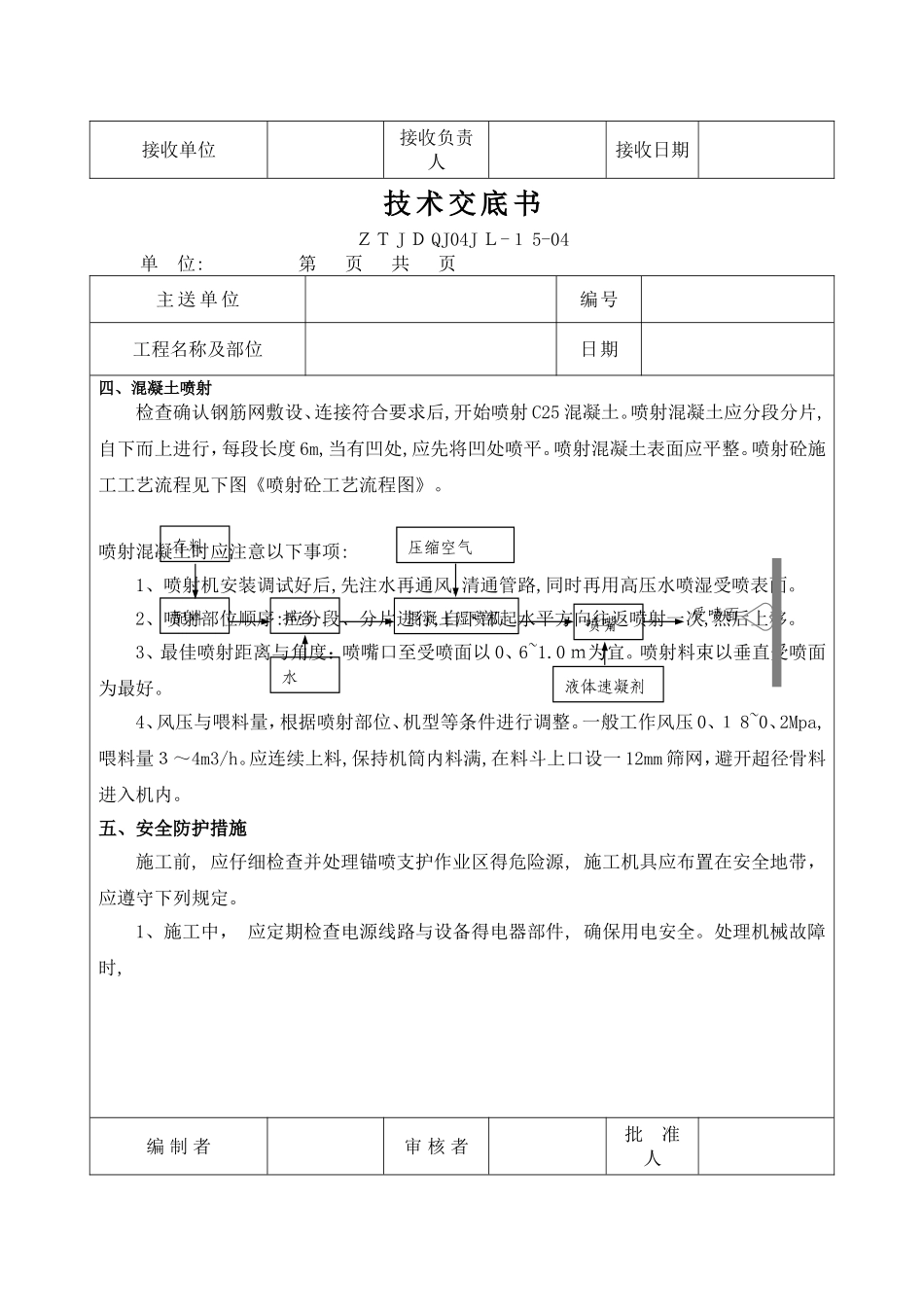

编 制 者审 核 者批 准 人接收单位接收负责人接收日期技 术 交 底 书Z T J D QJ 0 4JL-1 5-04单 位: 第 页 共 页 主 送 单 位编 号工程名称及部位日 期三、钢筋网片绑扎1、土方开挖完后,修整桩间土体,按基坑开挖顺序,每层土方挖完后,立即组织测量人员
