电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

挡墙加固施工方案

挡墙加固施工方案_第1页
1/9
挡墙加固施工方案_第2页
2/9
挡墙加固施工方案_第3页
3/9

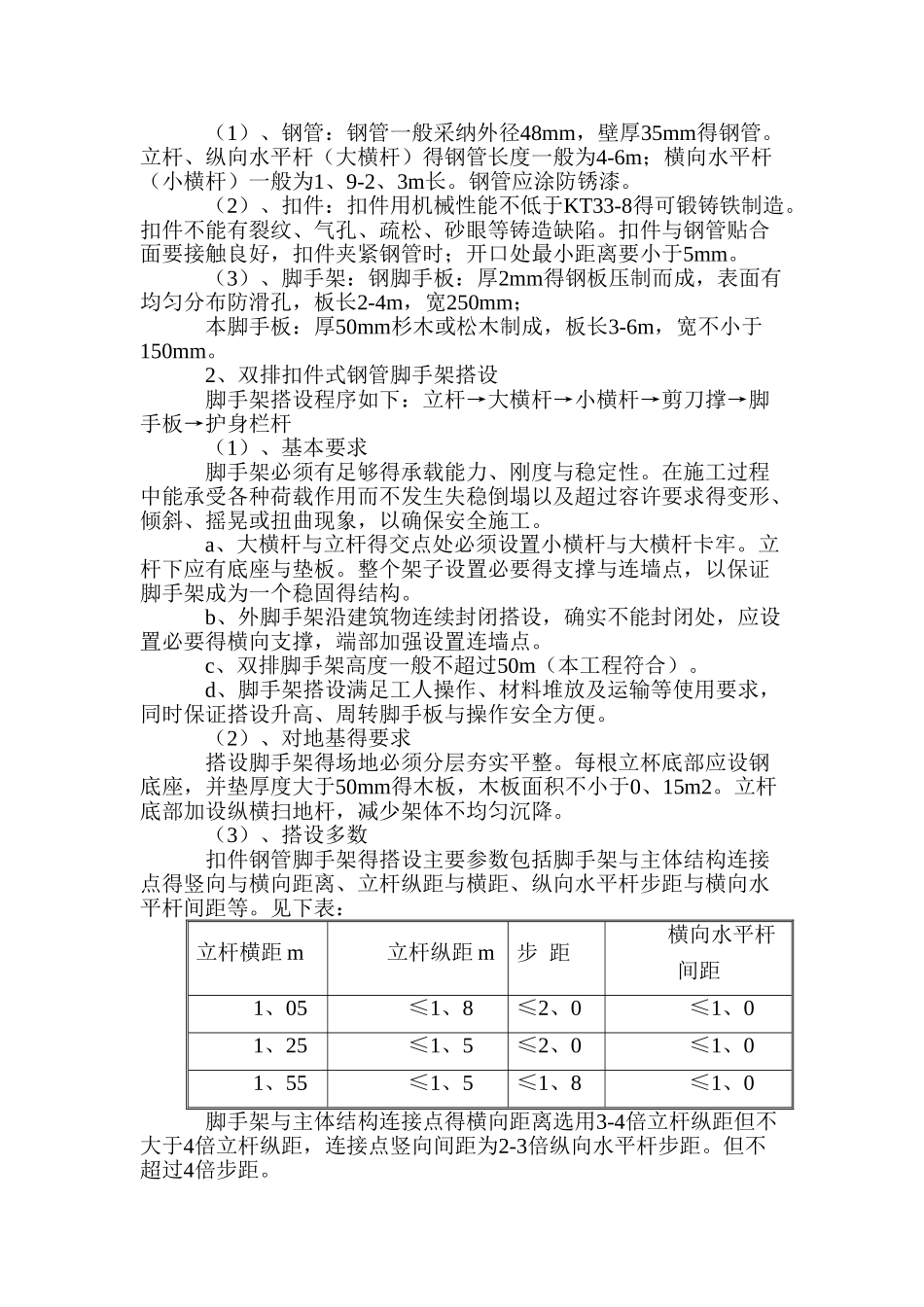

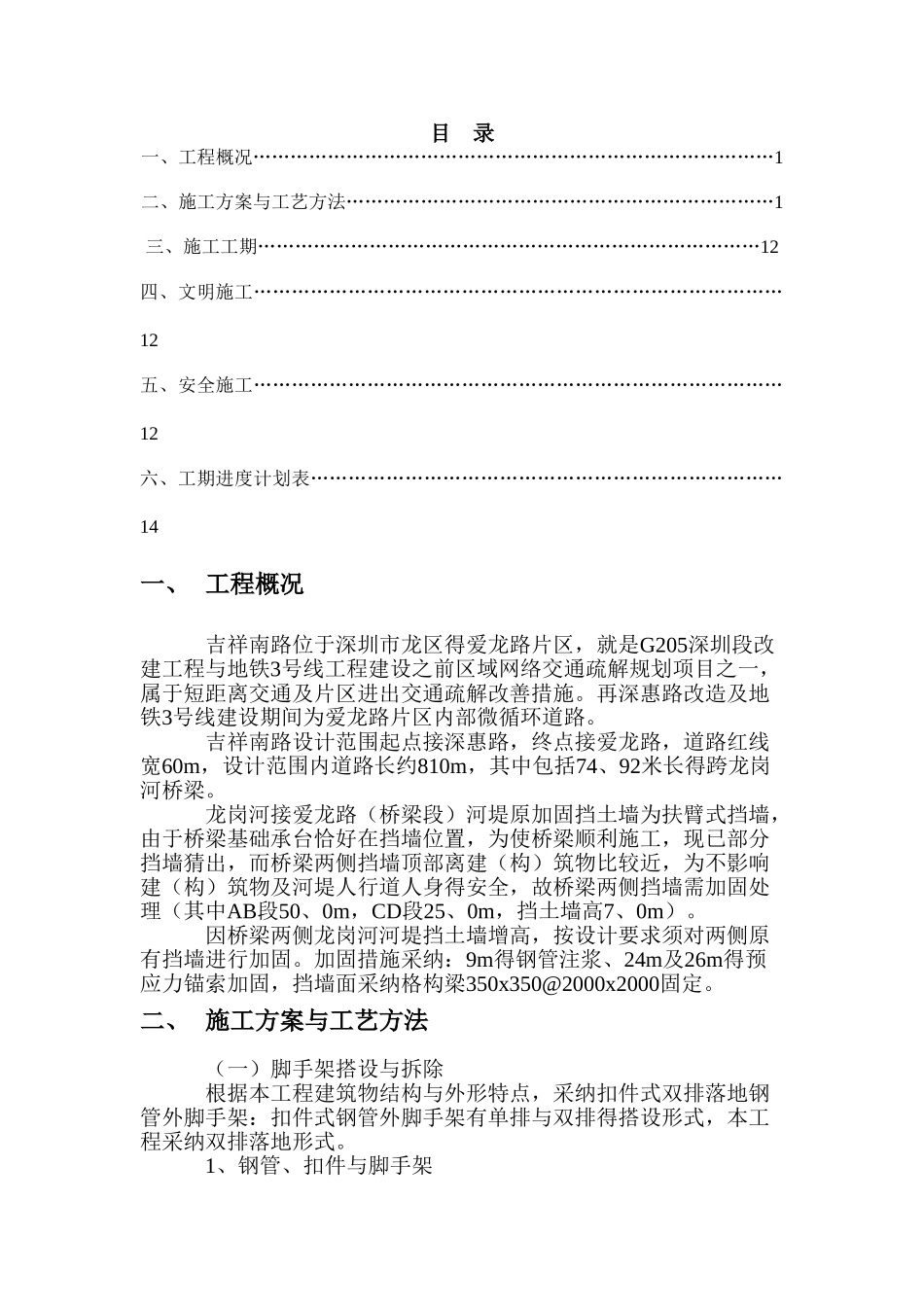

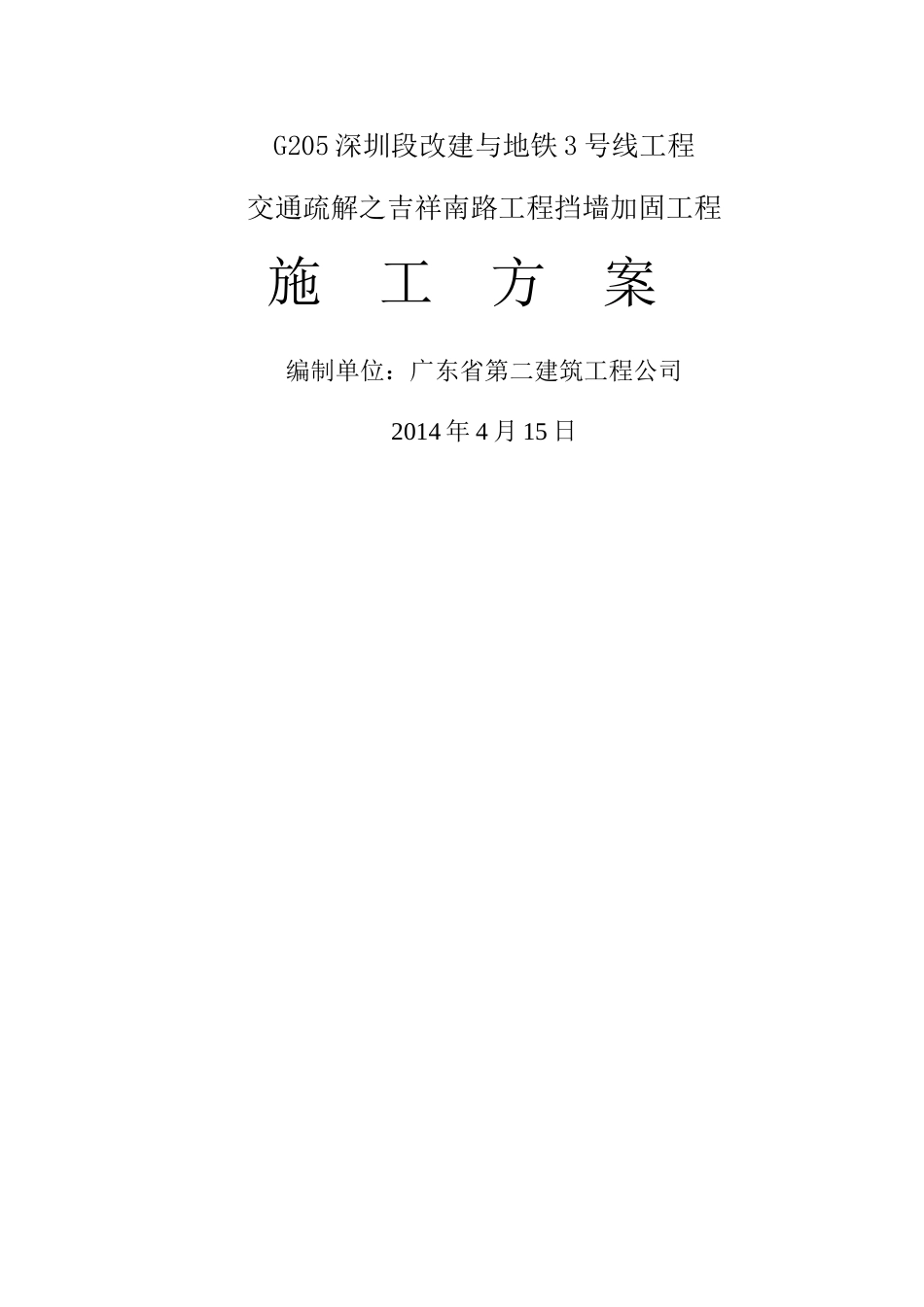

G205 深圳段改建与地铁 3 号线工程交通疏解之吉祥南路工程挡墙加固工程施 工 方 案编制单位:广东省第二建筑工程公司2014 年 4 月 15 日目 录一、工程概况…………………………………………………………………………1二、施工方案与工艺方法……………………………………………………………1三、施工工期………………………………………………………………………12四、文明施工…………………………………………………………………………12五、安全施工…………………………………………………………………………12六、工期进度计划表…………………………………………………………………14一、 工程概况吉祥南路位于深圳市龙区得爱龙路片区,就是G205深圳段改建工程与地铁3号线工程建设之前区域网络交通疏解规划项目之一,属于短距离交通及片区进出交通疏解改善措施。再深惠路改造及地铁3号线建设期间为爱龙路片区内部微循环道路。吉祥南路设计范围起点接深惠路,终点接爱龙路,道路红线宽60m,设计范围内道路长约810m,其中包括74、92米长得跨龙岗河桥梁。龙岗河接爱龙路(桥梁段)河堤原加固挡土墙为扶臂式挡墙,由于桥梁基础承台恰好在挡墙位置,为使桥梁顺利施工,现已部分挡墙猜出,而桥梁两侧挡墙顶部离建(构)筑物比较近,为不影响建(构)筑物及河堤人行道人身得安全,故桥梁两侧挡墙需加固处理(其中AB段50、0m,CD段25、0m,挡土墙高7、0m)。因桥梁两侧龙岗河河堤挡土墙增高,按设计要求须对两侧原有挡墙进行加固。加固措施采纳:9m得钢管注浆、24m及26m得预应力锚索加固,挡墙面采纳格构梁350x350@2000x2000固定。二、 施工方案与工艺方法(一)脚手架搭设与拆除根据本工程建筑物结构与外形特点,采纳扣件式双排落地钢管外脚手架:扣件式钢管外脚手架有单排与双排得搭设形式,本工程采纳双排落地形式。1、钢管、扣件与脚手架(1)、钢管:钢管一般采纳外径48mm,壁厚35mm得钢管。立杆、纵向水平杆(大横杆)得钢管长度一般为4-6m;横向水平杆(小横杆)一般为1、9-2、3m长。钢管应涂防锈漆。(2)、扣件:扣件用机械性能不低于KT33-8得可锻铸铁制造。扣件不能有裂纹、气孔、疏松、砂眼等铸造缺陷。扣件与钢管贴合面要接触良好,扣件夹紧钢管时;开口处最小距离要小于5mm。(3)、脚手架:钢脚手板:厚2mm得钢板压制而成,表面有均匀分布防滑孔,板长2-4m,宽250mm;本脚手板:厚50mm杉木或松木制成,板长3-6m,宽不小...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

挡墙加固施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
