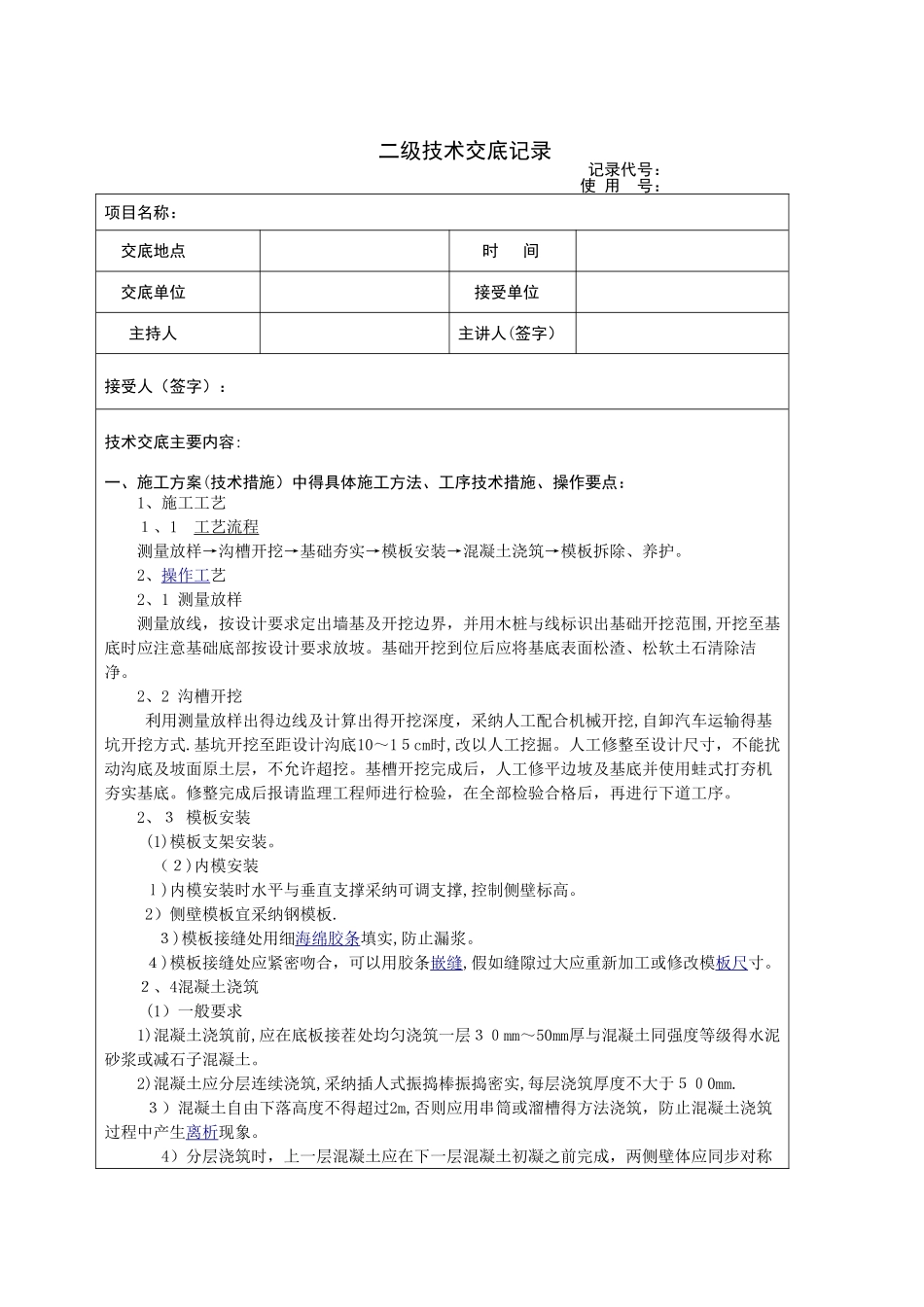

二级技术交底记录记录代号:使 用 号:项目名称: 交底地点时 间交底单位接受单位主持人主讲人(签字)接受人(签字):技术交底主要内容:一、施工方案(技术措施)中得具体施工方法、工序技术措施、操作要点:1、施工工艺1、1 工艺流程测量放样→沟槽开挖→基础夯实→模板安装→混凝土浇筑→模板拆除、养护
2、操作工艺2、1 测量放样 测量放线,按设计要求定出墙基及开挖边界,并用木桩与线标识出基础开挖范围,开挖至基底时应注意基础底部按设计要求放坡
基础开挖到位后应将基底表面松渣、松软土石清除洁净
2、2 沟槽开挖 利用测量放样出得边线及计算出得开挖深度,采纳人工配合机械开挖,自卸汽车运输得基坑开挖方式
基坑开挖至距设计沟底10~15cm时,改以人工挖掘
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖
基槽开挖完成后,人工修平边坡及基底并使用蛙式打夯机夯实基底
修整完成后报请监理工程师进行检验,在全部检验合格后,再进行下道工序
2、3 模板安装 (1)模板支架安装
(2)内模安装 l)内模安装时水平与垂直支撑采纳可调支撑,控制侧壁标高
2)侧壁模板宜采纳钢模板
3)模板接缝处用细海绵 胶条 填实,防止漏浆
4)模板接缝处应紧密吻合,可以用胶条嵌缝,假如缝隙过大应重新加工或修改模板尺寸
2、4混凝土浇筑 (1)一般要求 1)混凝土浇筑前,应在底板接茬处均匀浇筑一层30mm~50mm厚与混凝土同强度等级得水泥砂浆或减石子混凝土
2)混凝土应分层连续浇筑,采纳插人式振捣棒振捣密实,每层浇筑厚度不大于500mm
3)混凝土自由下落高度不得超过2m,否则应用串筒或溜槽得方法浇筑,防止混凝土浇筑过程中产生离析现象
4)分层浇筑时,上一层混凝土应在下一层混凝土初凝之前完成,两侧壁体应同步对称浇筑,高差不应大于300mm
(2)混凝土从搅拌机卸出到次层混凝土浇筑压茬得时间不应超
