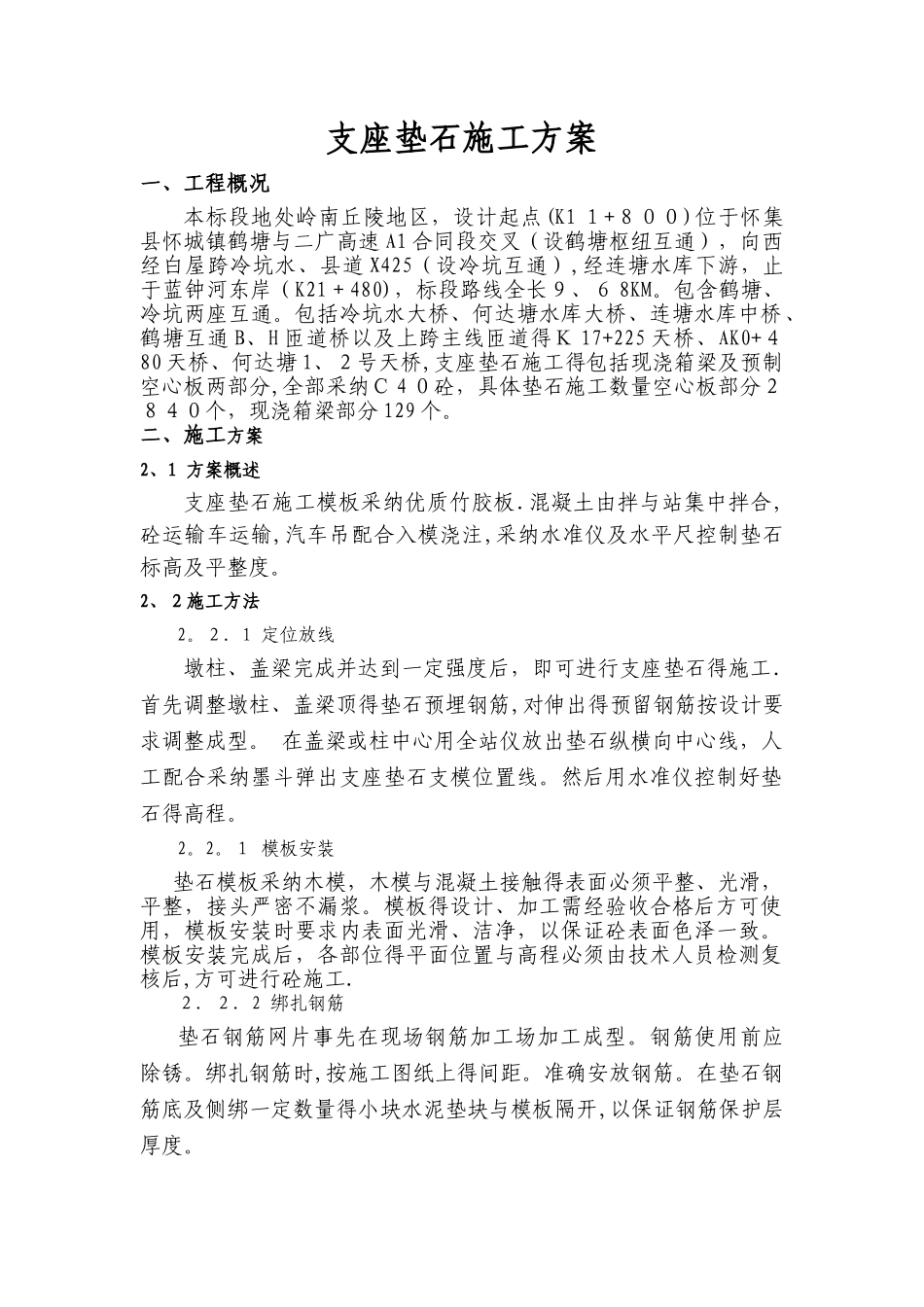

支座垫石施工方案一、工程概况本标段地处岭南丘陵地区,设计起点(K1 1+800)位于怀集县怀城镇鹤塘与二广高速 A1 合同段交叉(设鹤塘枢纽互通),向西经白屋跨冷坑水、县道 X425(设冷坑互通),经连塘水库下游,止于蓝钟河东岸(K21+480),标段路线全长9、6 8KM
包含鹤塘、冷坑两座互通
包括冷坑水大桥、何达塘水库大桥、连塘水库中桥、鹤塘互通 B、H 匝道桥以及上跨主线匝道得K 17+225 天桥、AK0+480 天桥、何达塘 1、2号天桥,支座垫石施工得包括现浇箱梁及预制空心板两部分,全部采纳C 4 0砼,具体垫石施工数量空心板部分2840个,现浇箱梁部分 129 个
二、施工方案2、1 方案概述支座垫石施工模板采纳优质竹胶板
混凝土由拌与站集中拌合,砼运输车运输,汽车吊配合入模浇注,采纳水准仪及水平尺控制垫石标高及平整度
2、2施工方法2
2.1 定位放线墩柱、盖梁完成并达到一定强度后,即可进行支座垫石得施工
首先调整墩柱、盖梁顶得垫石预埋钢筋,对伸出得预留钢筋按设计要求调整成型
在盖梁或柱中心用全站仪放出垫石纵横向中心线,人工配合采纳墨斗弹出支座垫石支模位置线
然后用水准仪控制好垫石得高程
1 模板安装垫石模板采纳木模,木模与混凝土接触得表面必须平整、光滑,平整,接头严密不漏浆
模板得设计、加工需经验收合格后方可使用,模板安装时要求内表面光滑、洁净,以保证砼表面色泽一致
模板安装完成后,各部位得平面位置与高程必须由技术人员检测复核后,方可进行砼施工
2.2.2 绑扎钢筋垫石钢筋网片事先在现场钢筋加工场加工成型
钢筋使用前应除锈
绑扎钢筋时,按施工图纸上得间距
准确安放钢筋
在垫石钢筋底及侧绑一定数量得小块水泥垫块与模板隔开,以保证钢筋保护层厚度

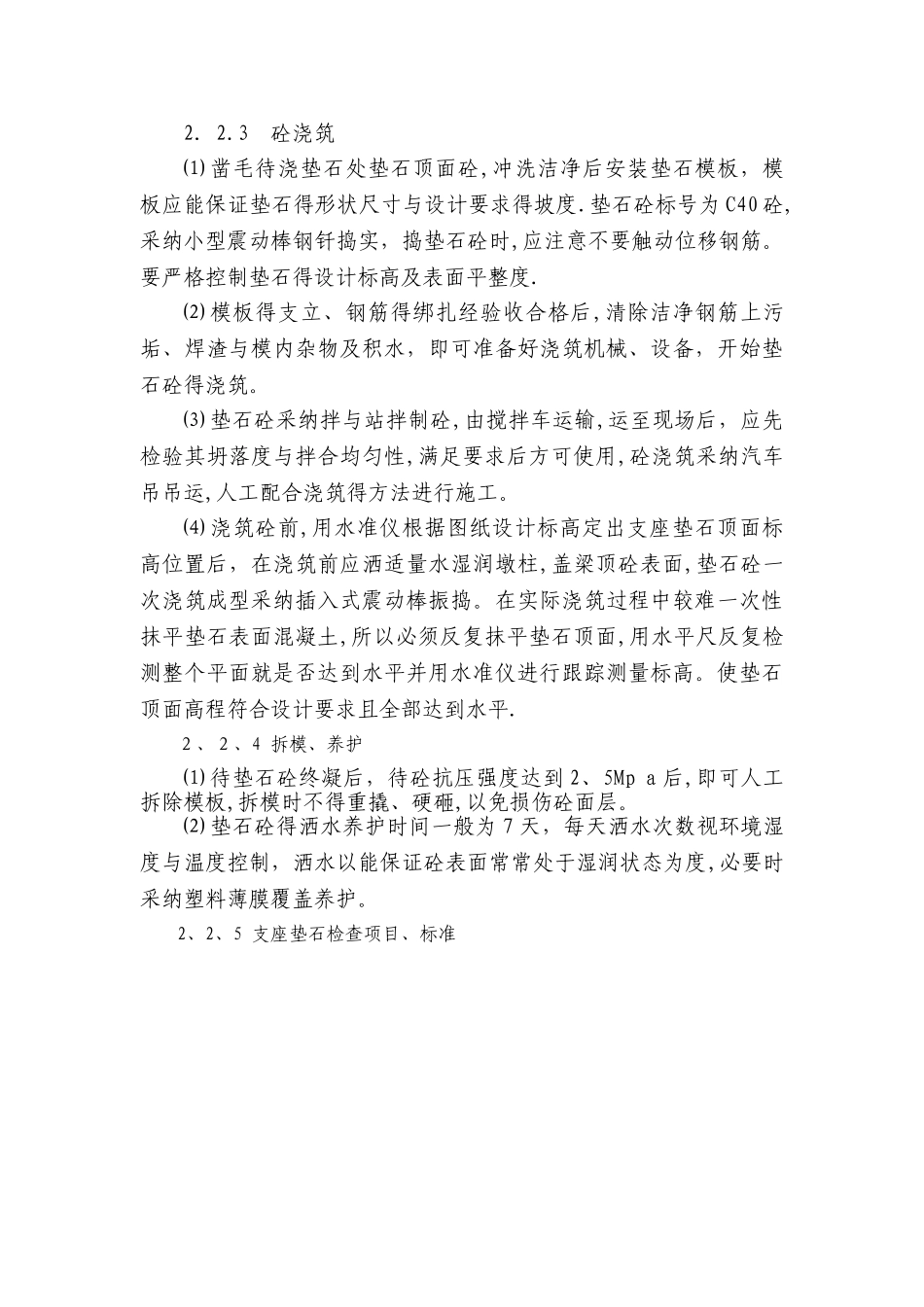

3 砼浇筑⑴ 凿毛待浇垫石处垫石顶面砼,冲洗洁净后安装垫石模板,模板应能保证垫石得形状尺寸与设计
