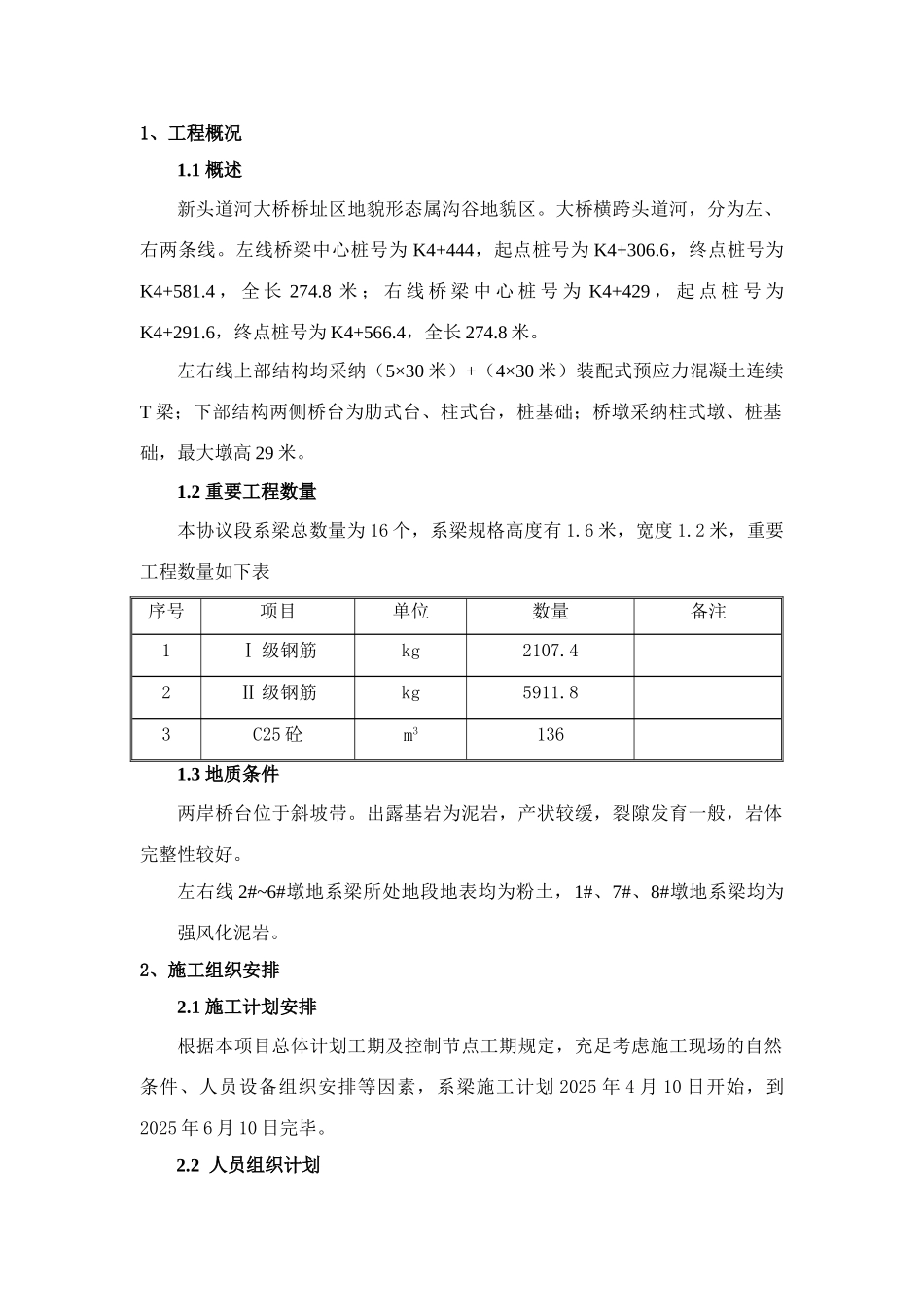

1、工程概况1
1 概述新头道河大桥桥址区地貌形态属沟谷地貌区
大桥横跨头道河,分为左、右两条线
左线桥梁中心桩号为 K4+444,起点桩号为 K4+306
6,终点桩号为K4+581
4 , 全 长 274
8 米 ; 右 线 桥 梁 中 心 桩 号 为 K4+429 , 起 点 桩 号 为K4+291
6,终点桩号为 K4+566
4,全长 274
左右线上部结构均采纳(5×30 米)+(4×30 米)装配式预应力混凝土连续T 梁;下部结构两侧桥台为肋式台、柱式台,桩基础;桥墩采纳柱式墩、桩基础,最大墩高 29 米
2 重要工程数量本协议段系梁总数量为 16 个,系梁规格高度有 1
6 米,宽度 1
2 米,重要工程数量如下表序号项目单位数量备注1Ⅰ 级钢筋kg2107
42Ⅱ 级钢筋kg5911
83C25 砼m31361
3 地质条件两岸桥台位于斜坡带
出露基岩为泥岩,产状较缓,裂隙发育一般,岩体完整性较好
左右线 2#~6#墩地系梁所处地段地表均为粉土,1#、7#、8#墩地系梁均为强风化泥岩
2、施工组织安排2
1 施工计划安排根据本项目总体计划工期及控制节点工期规定,充足考虑施工现场的自然条件、人员设备组织安排等因素,系梁施工计划 2025 年 4 月 10 日开始,到2025 年 6 月 10 日完毕

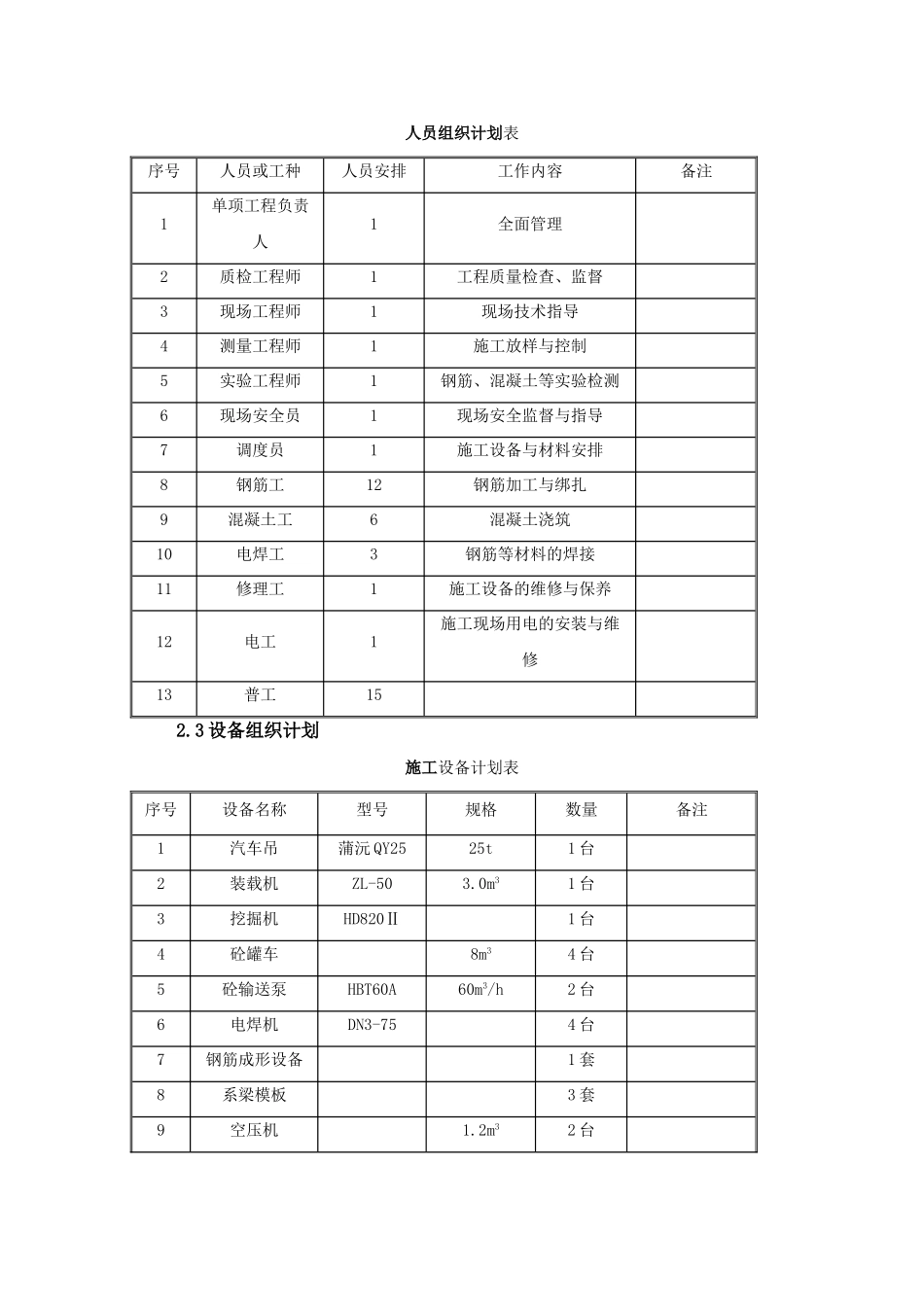

2 人员组织计划人员组织计划表序号人员或工种人员安排工作内容备注1单项工程负责人1全面管理2质检工程师1工程质量检查、监督3现场工程师1现场技术指导4测量工程师1施工放样与控制5实验工程师1钢筋、混凝土等实验检测6现场安全员1现场安全监督与指导7调度员1施工设备与材料安排8钢筋工12钢筋加工与绑扎9混凝土工6混凝土浇筑10电焊工3钢筋等材料的焊接11修理工1施工设备的维修与保养12电工1施工现场用电的安装与维修13普工152

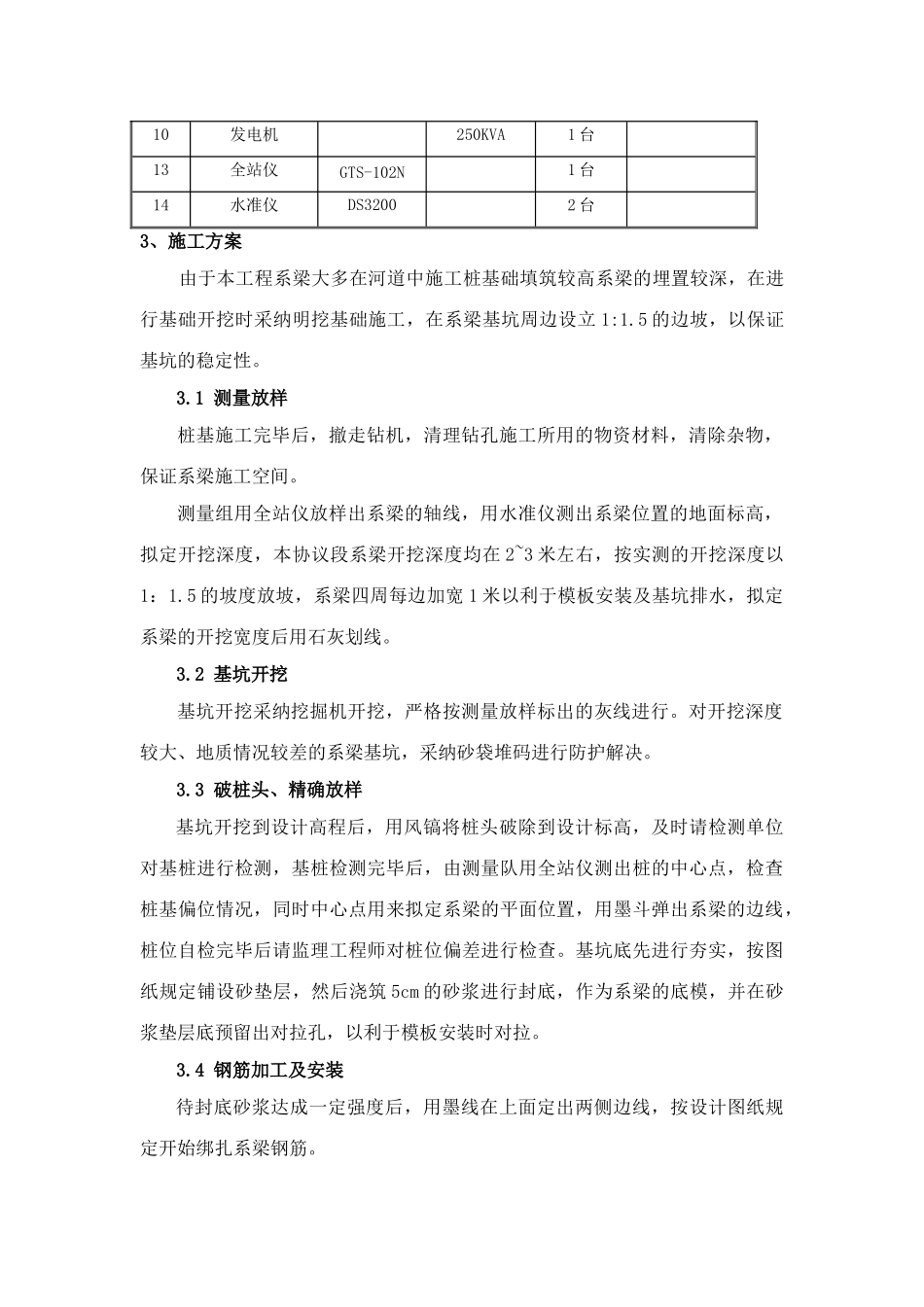

3 设备组织计划施工
