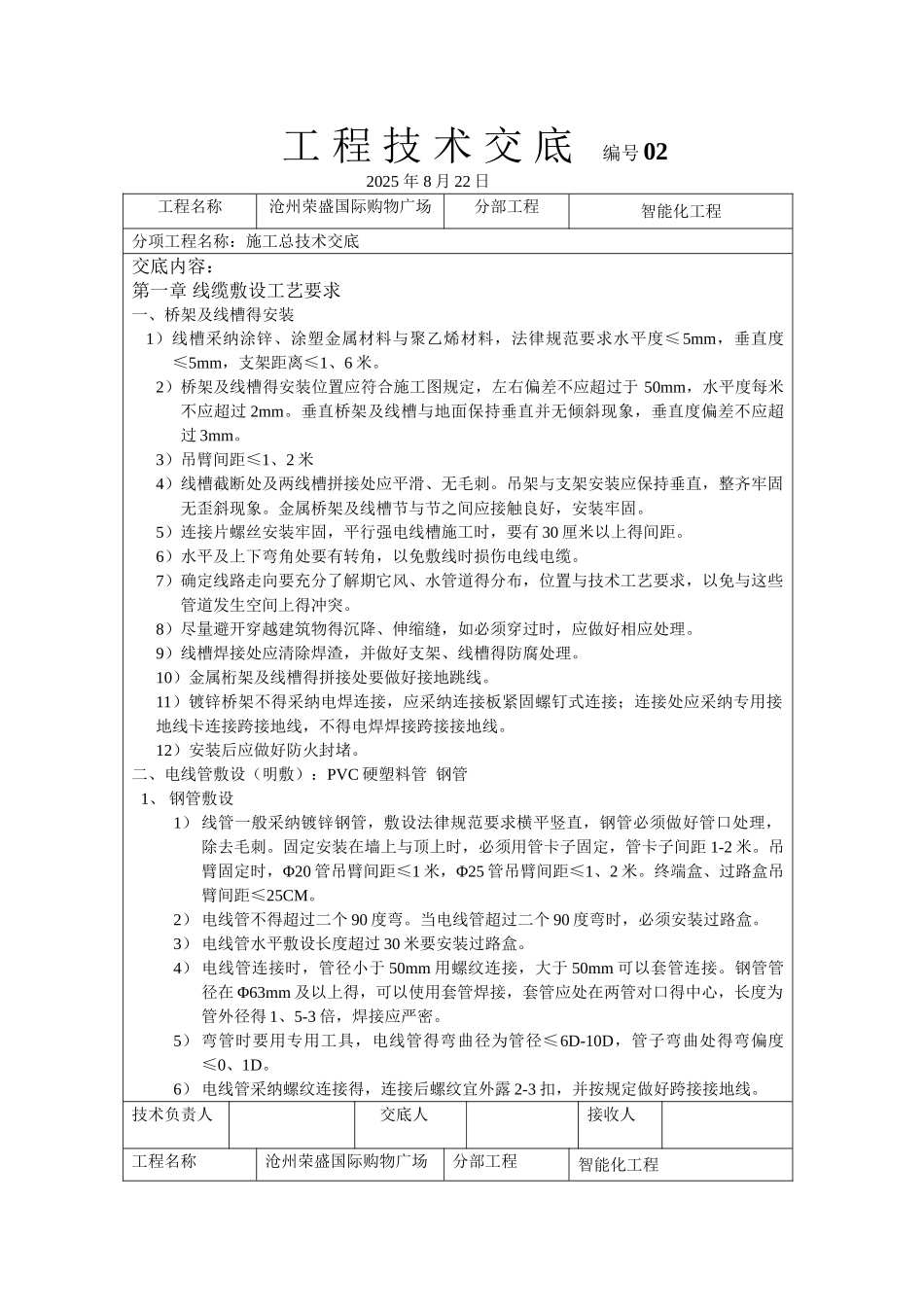

工 程 技 术 交 底 编号02 2025 年 8 月 22 日工程名称沧州荣盛国际购物广场分部工程智能化工程分项工程名称:施工总技术交底交底内容:第一章 线缆敷设工艺要求一、桥架及线槽得安装 1)线槽采纳涂锌、涂塑金属材料与聚乙烯材料,法律规范要求水平度≤5mm,垂直度≤5mm,支架距离≤1、6 米
2)桥架及线槽得安装位置应符合施工图规定,左右偏差不应超过于 50mm,水平度每米不应超过 2mm
垂直桥架及线槽与地面保持垂直并无倾斜现象,垂直度偏差不应超过 3mm
3)吊臂间距≤1、2 米4)线槽截断处及两线槽拼接处应平滑、无毛刺
吊架与支架安装应保持垂直,整齐牢固无歪斜现象
金属桥架及线槽节与节之间应接触良好,安装牢固
5)连接片螺丝安装牢固,平行强电线槽施工时,要有 30 厘米以上得间距
6)水平及上下弯角处要有转角,以免敷线时损伤电线电缆
7)确定线路走向要充分了解期它风、水管道得分布,位置与技术工艺要求,以免与这些管道发生空间上得冲突
8)尽量避开穿越建筑物得沉降、伸缩缝,如必须穿过时,应做好相应处理
9)线槽焊接处应清除焊渣,并做好支架、线槽得防腐处理
10)金属桁架及线槽得拼接处要做好接地跳线
11)镀锌桥架不得采纳电焊连接,应采纳连接板紧固螺钉式连接;连接处应采纳专用接地线卡连接跨接地线,不得电焊焊接跨接接地线
12)安装后应做好防火封堵
二、电线管敷设(明敷):PVC 硬塑料管 钢管1、 钢管敷设1) 线管一般采纳镀锌钢管,敷设法律规范要求横平竖直,钢管必须做好管口处理,除去毛刺
固定安装在墙上与顶上时,必须用管卡子固定,管卡子间距 1-2 米
吊臂固定时,Φ20 管吊臂间距≤1 米,Φ25 管吊臂间距≤1、2 米
终端盒、过路盒吊臂间距≤25CM
2) 电线管不得超过二个 90 度弯
当电线管超过二个 90 度弯时,必须安装过路盒
3) 电线管水平敷设
