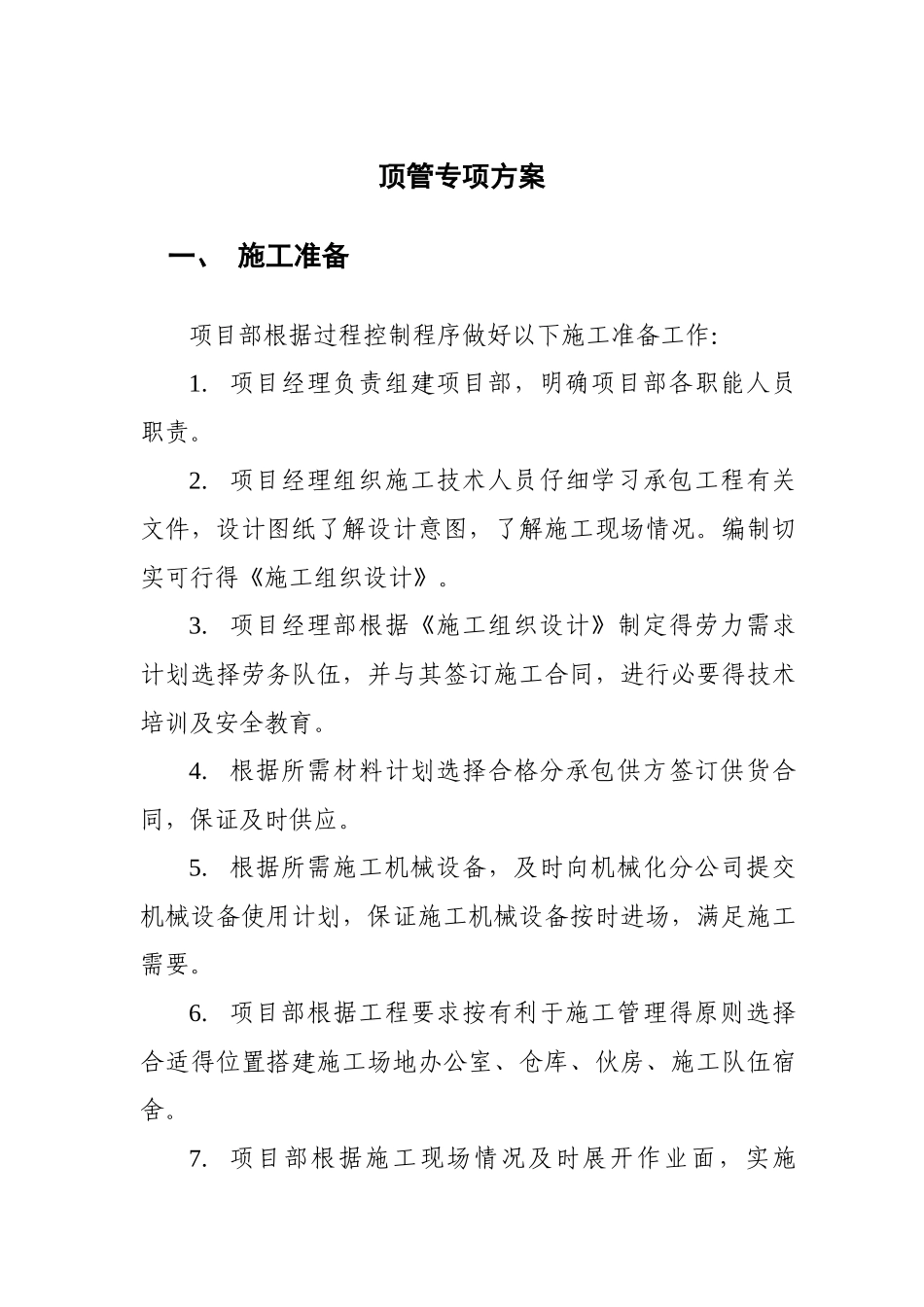

顶管专项方案一、 施工准备项目部根据过程控制程序做好以下施工准备工作:1
项目经理负责组建项目部,明确项目部各职能人员职责
项目经理组织施工技术人员仔细学习承包工程有关文件,设计图纸了解设计意图,了解施工现场情况
编制切实可行得《施工组织设计》
项目经理部根据《施工组织设计》制定得劳力需求计划选择劳务队伍,并与其签订施工合同,进行必要得技术培训及安全教育
根据所需材料计划选择合格分承包供方签订供货合同,保证及时供应
根据所需施工机械设备,及时向机械化分公司提交机械设备使用计划,保证施工机械设备按时进场,满足施工需要
项目部根据工程要求按有利于施工管理得原则选择合适得位置搭建施工场地办公室、仓库、伙房、施工队伍宿舍

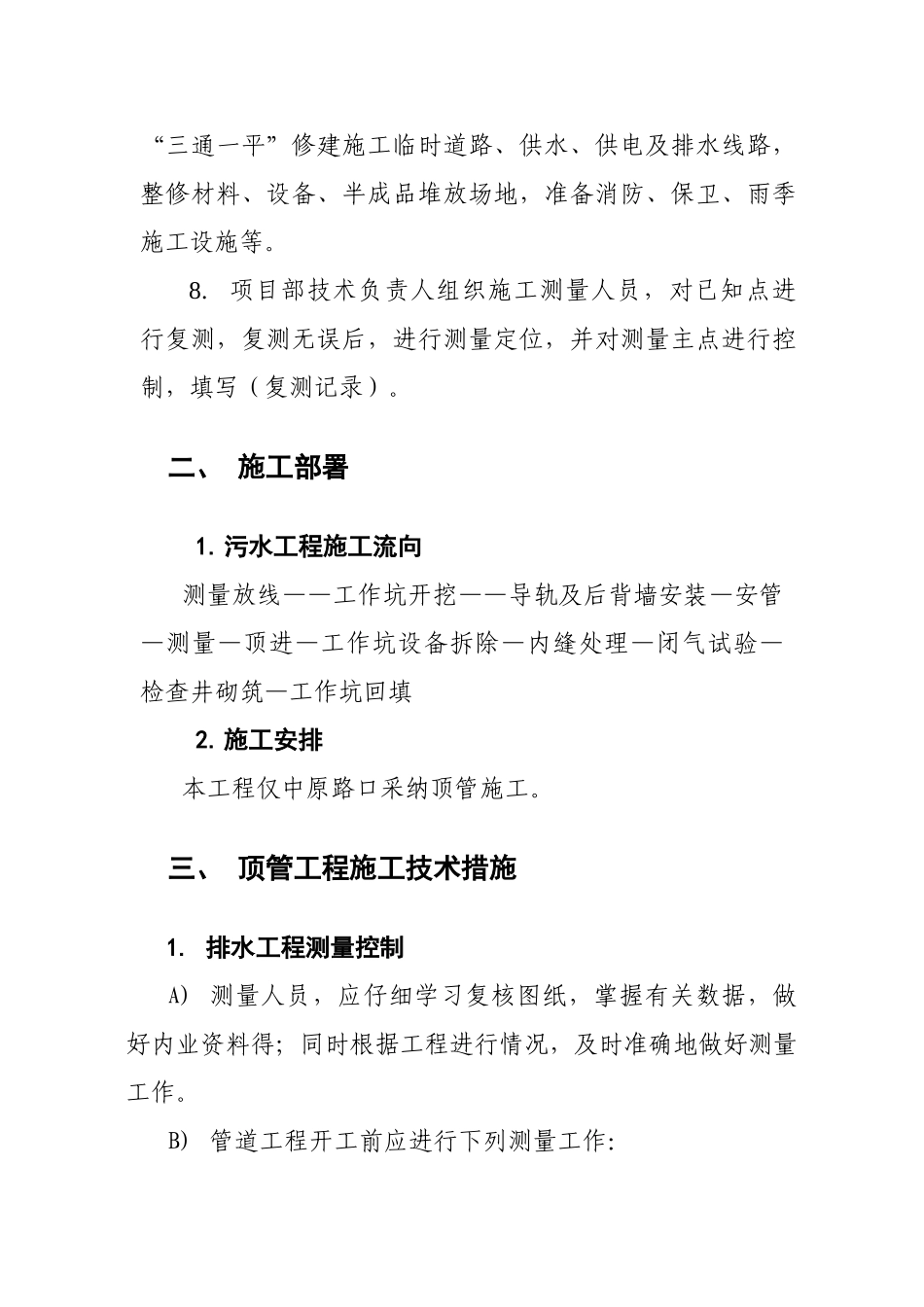

项目部根据施工现场情况及时展开作业面,实施“三通一平”修建施工临时道路、供水、供电及排水线路,整修材料、设备、半成品堆放场地,准备消防、保卫、雨季施工设施等
项目部技术负责人组织施工测量人员,对已知点进行复测,复测无误后,进行测量定位,并对测量主点进行控制,填写(复测记录)
二、 施工部署1
污水工程施工流向测量放线——工作坑开挖——导轨及后背墙安装—安管—测量—顶进—工作坑设备拆除—内缝处理—闭气试验—检查井砌筑—工作坑回填2
施工安排本工程仅中原路口采纳顶管施工
三、 顶管工程施工技术措施1
排水工程测量控制A) 测量人员,应仔细学习复核图纸,掌握有关数据,做好内业资料得;同时根据工程进行情况,及时准确地做好测量工作
B) 管道工程开工前应进行下列测量工作:1) 测定管道中线、附属构筑物位置,并标出与管线冲突得地上、地下构筑物;2) 核对永久水准点,建立临时水准点;3) 核对接入原有管道或河道接头处得高程;4) 施放挖槽边线、堆土堆料界线及临时用地范围;5) 测量管线地面高程(机械挖槽)或加密高程桩

C) 测定管道中线时,就在起点
