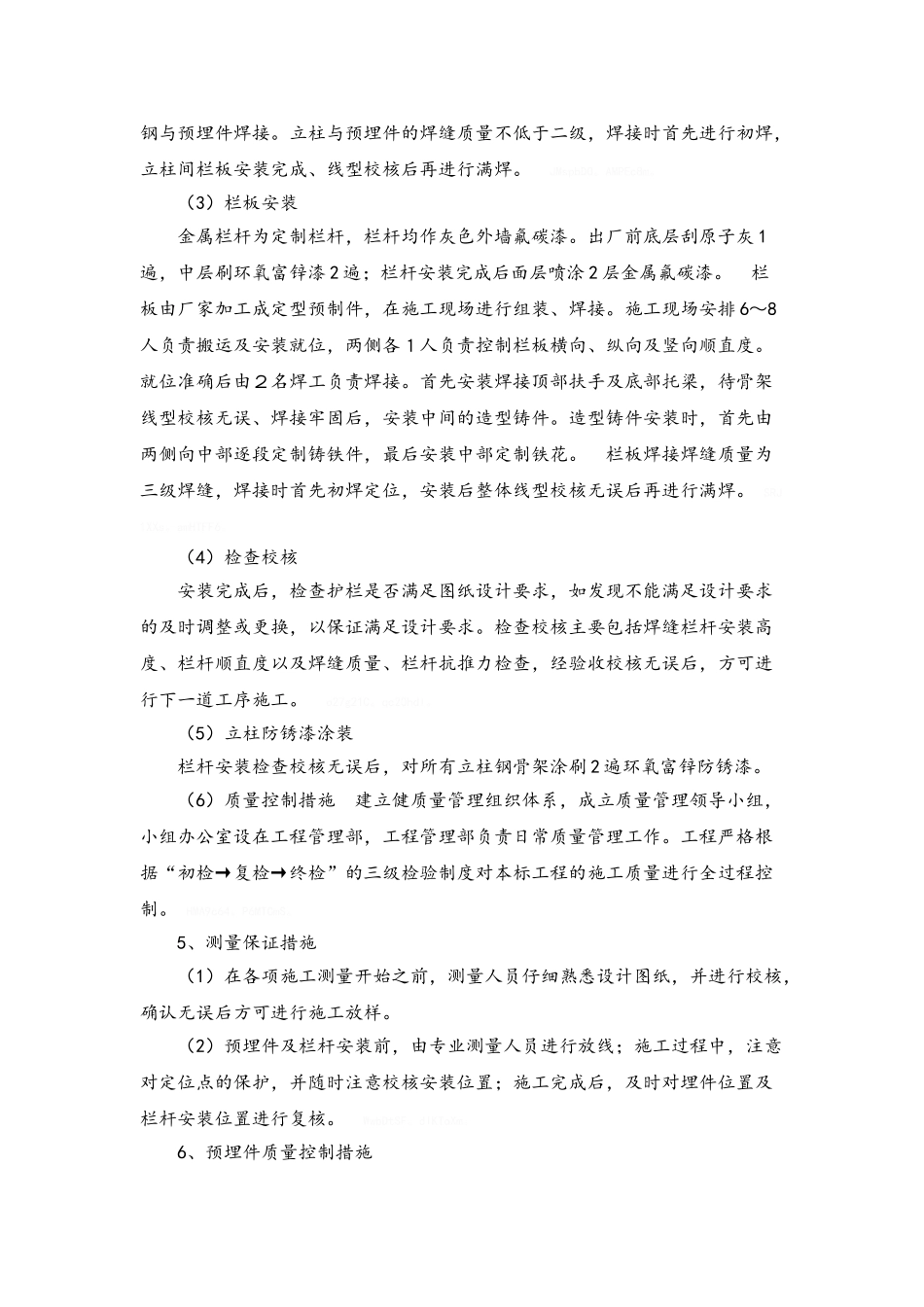

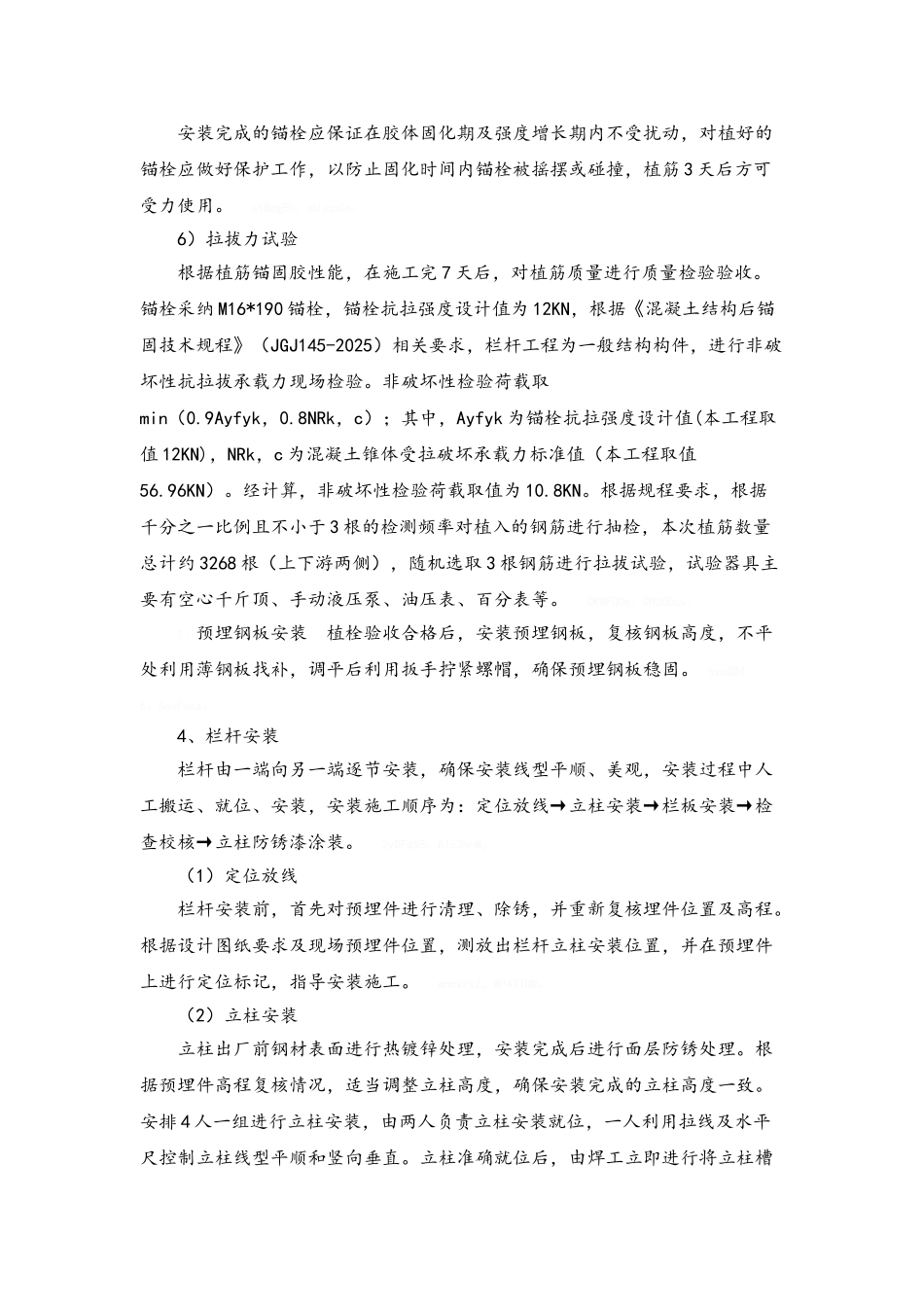

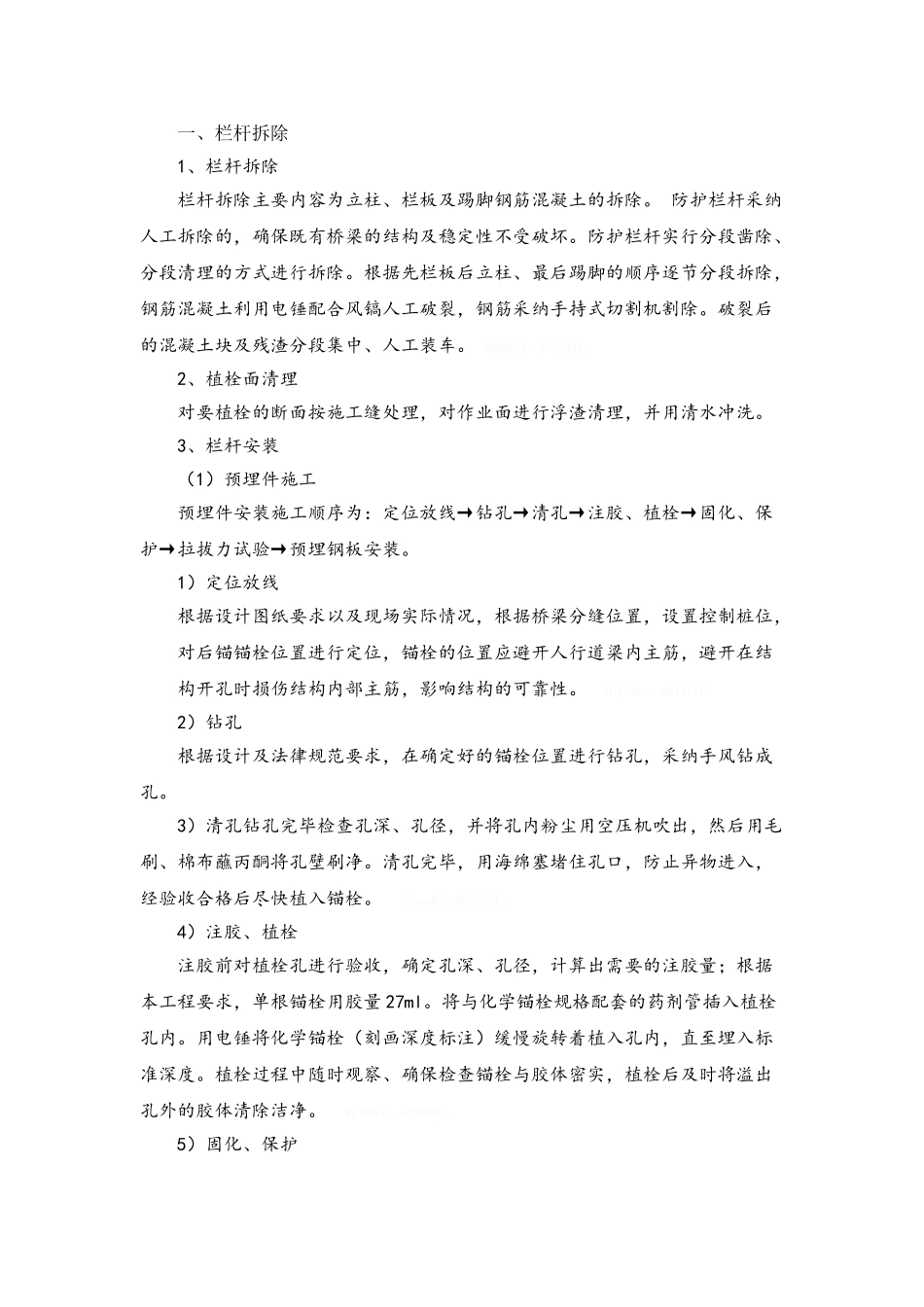

一、栏杆拆除 1、栏杆拆除 栏杆拆除主要内容为立柱、栏板及踢脚钢筋混凝土的拆除
防护栏杆采纳人工拆除的,确保既有桥梁的结构及稳定性不受破坏
防护栏杆实行分段凿除、分段清理的方式进行拆除
根据先栏板后立柱、最后踢脚的顺序逐节分段拆除,钢筋混凝土利用电锤配合风镐人工破裂,钢筋采纳手持式切割机割除
破裂后的混凝土块及残渣分段集中、人工装车
BOWO5fE
h3JzAat
2、植栓面清理 对要植栓的断面按施工缝处理,对作业面进行浮渣清理,并用清水冲洗
3、栏杆安装 (1)预埋件施工 预埋件安装施工顺序为:定位放线→钻孔→清孔→注胶、植栓→固化、保护→拉拔力试验→预埋钢板安装
1)定位放线 根据设计图纸要求以及现场实际情况,根据桥梁分缝位置,设置控制桩位,对后锚锚栓位置进行定位,锚栓的位置应避开人行道梁内主筋,避开在结构开孔时损伤结构内部主筋,影响结构的可靠性
UIx0Tbc
e8T5IvT
2)钻孔 根据设计及法律规范要求,在确定好的锚栓位置进行钻孔,采纳手风钻成孔
3)清孔钻孔完毕检查孔深、孔径,并将孔内粉尘用空压机吹出,然后用毛刷、棉布蘸丙酮将孔壁刷净
清孔完毕,用海绵塞堵住孔口,防止异物进入,经验收合格后尽快植入锚栓
J4yrcMf
U5THtz1
4)注胶、植栓 注胶前对植栓孔进行验收,确定孔深、孔径,计算出需要的注胶量;根据本工程要求,单根锚栓用胶量 27ml
将与化学锚栓规格配套的药剂管插入植栓孔内
用电锤将化学锚栓(刻画深度标注)缓慢旋转着植入孔内,直至埋入标准深度
植栓过程中随时观察、确保检查锚栓与胶体密实,植栓后及时将溢出孔外的胶体清除洁净
NyIG8EA
njK8MUh
5)固化、保护 安装完成的锚栓应保证在胶体固化期及强度增长期内不受扰动,对植好的锚栓应做好保护工作,以防止固化时间内锚栓被摇摆或碰撞,植筋 3 天后方可受力使用
xY8mgEh
