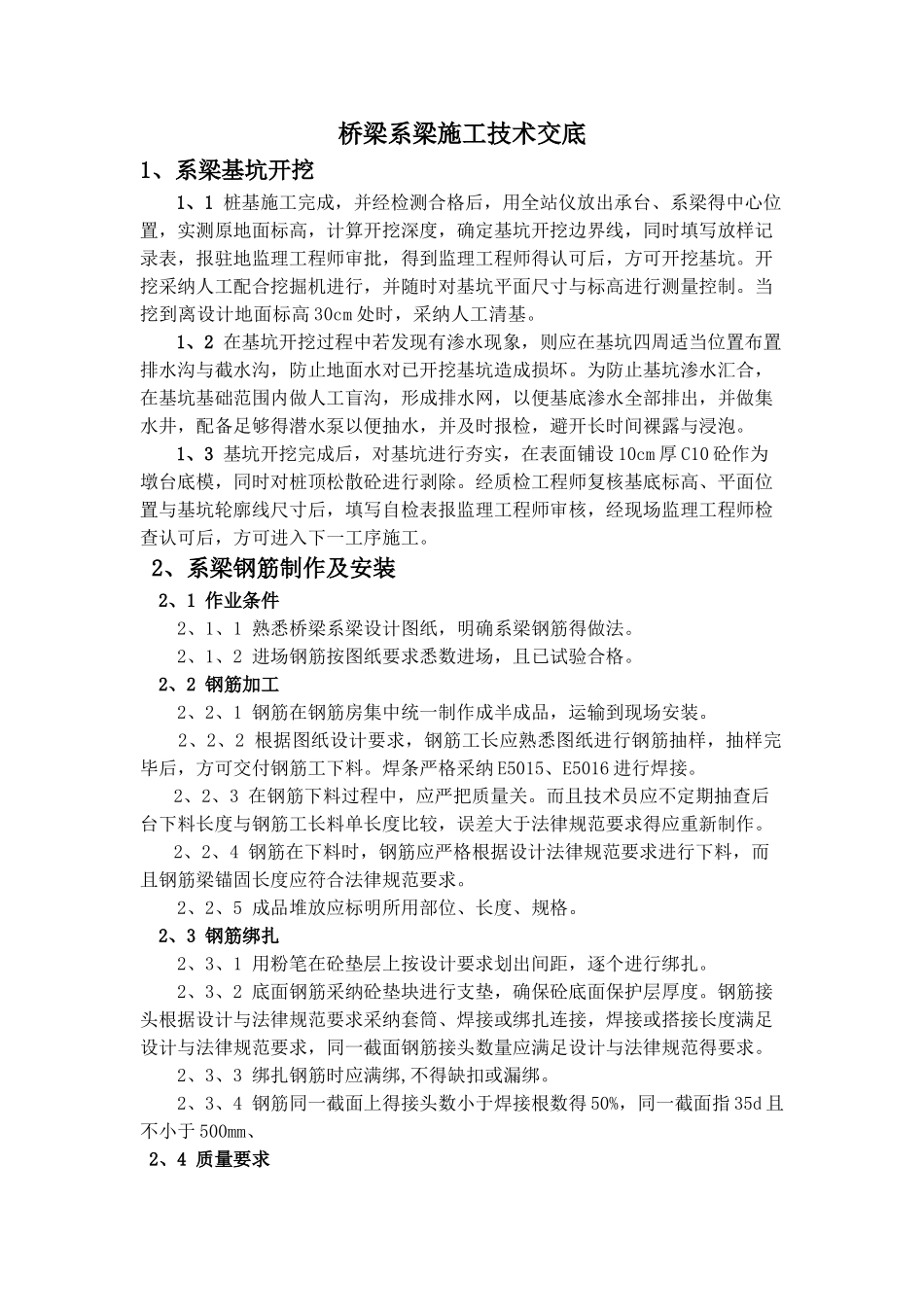

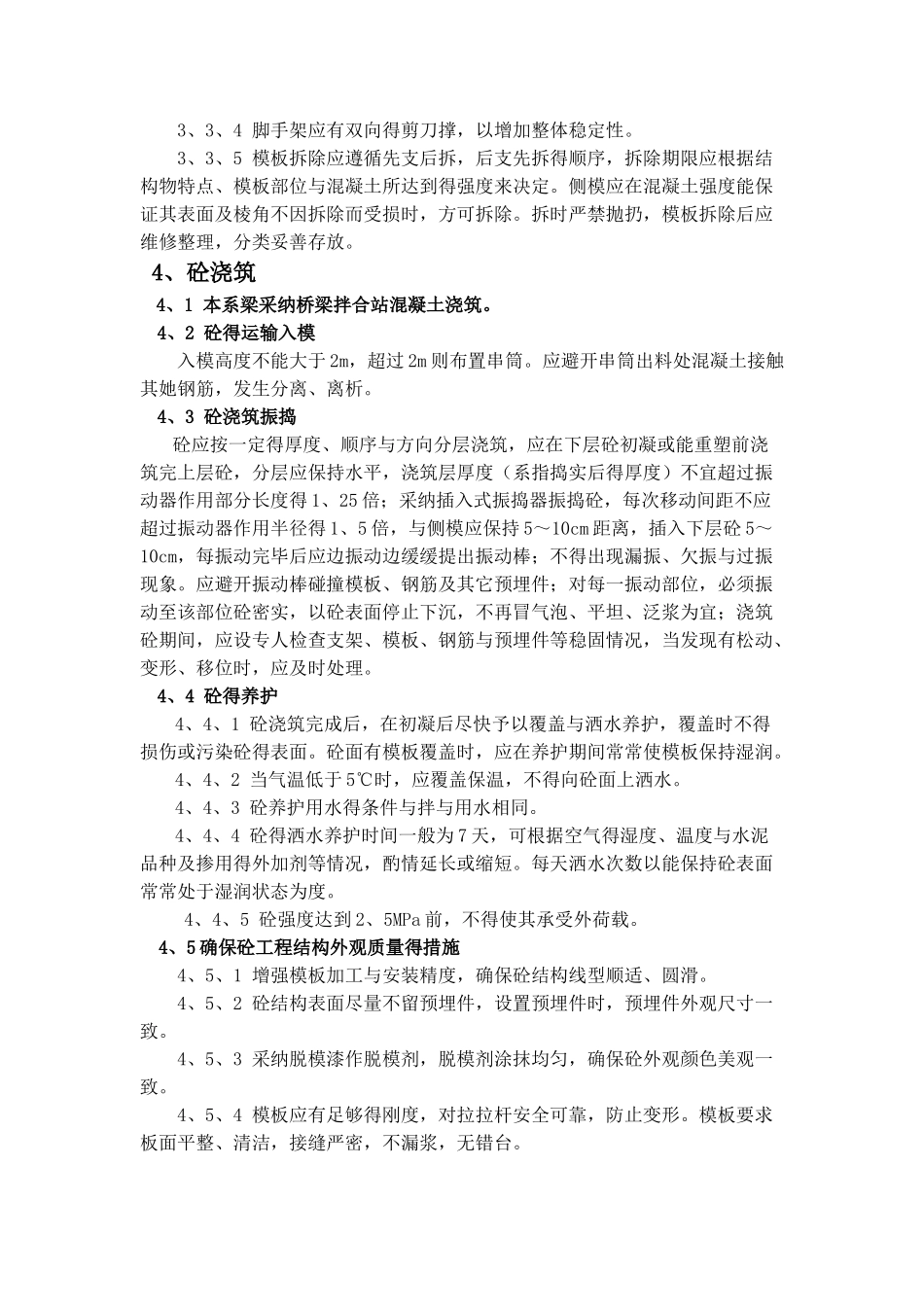

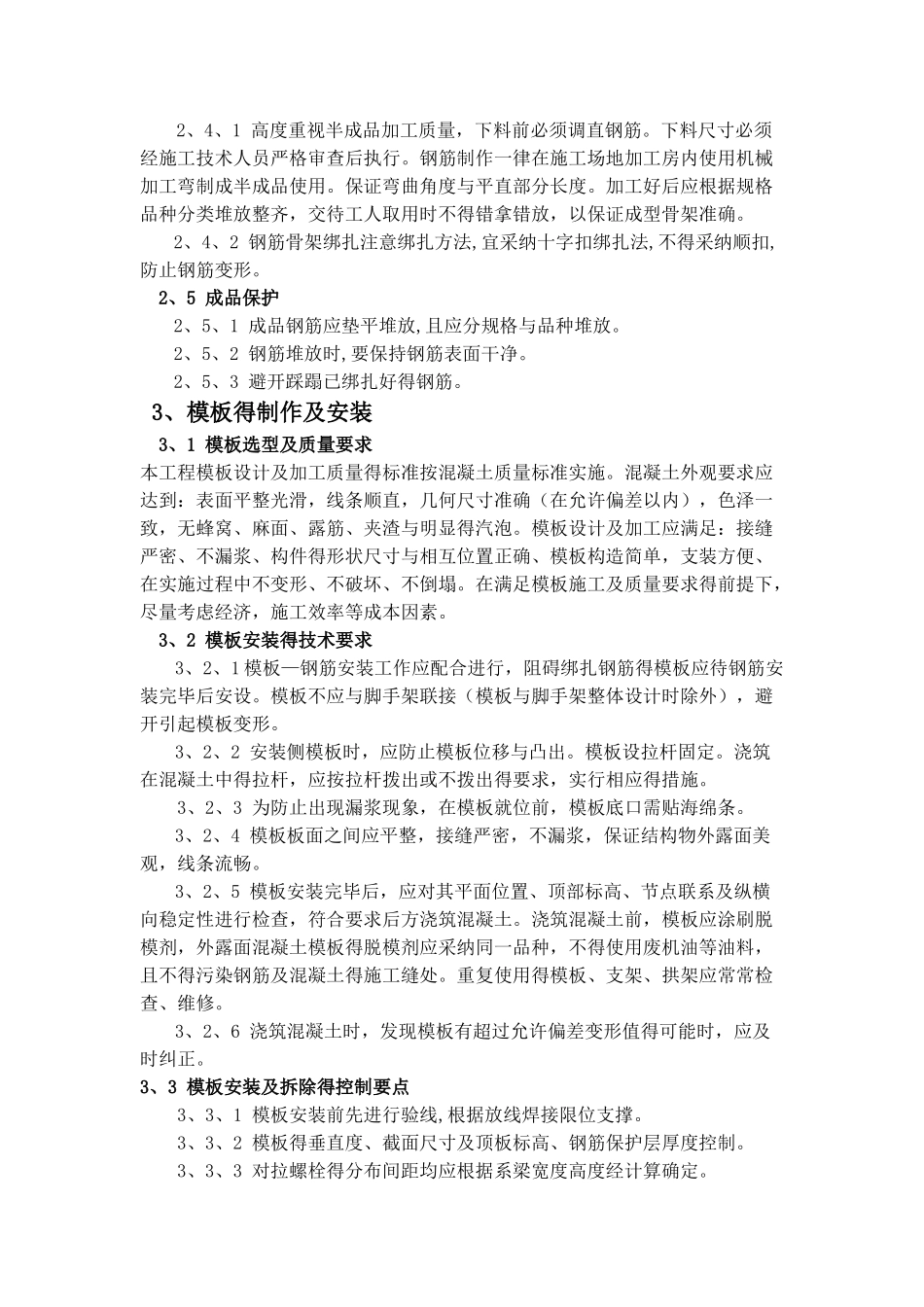

桥梁系梁施工技术交底1、系梁基坑开挖1、1 桩基施工完成,并经检测合格后,用全站仪放出承台、系梁得中心位置,实测原地面标高,计算开挖深度,确定基坑开挖边界线,同时填写放样记录表,报驻地监理工程师审批,得到监理工程师得认可后,方可开挖基坑。开挖采纳人工配合挖掘机进行,并随时对基坑平面尺寸与标高进行测量控制。当挖到离设计地面标高 30cm 处时,采纳人工清基。1、2 在基坑开挖过程中若发现有渗水现象,则应在基坑四周适当位置布置排水沟与截水沟,防止地面水对已开挖基坑造成损坏。为防止基坑渗水汇合,在基坑基础范围内做人工盲沟,形成排水网,以便基底渗水全部排出,并做集水井,配备足够得潜水泵以便抽水,并及时报检,避开长时间裸露与浸泡。1、3 基坑开挖完成后,对基坑进行夯实,在表面铺设 10cm 厚 C10 砼作为墩台底模,同时对桩顶松散砼进行剥除。经质检工程师复核基底标高、平面位置与基坑轮廓线尺寸后,填写自检表报监理工程师审核,经现场监理工程师检查认可后,方可进入下一工序施工。 2、系梁钢筋制作及安装 2、1 作业条件 2、1、1 熟悉桥梁系梁设计图纸,明确系梁钢筋得做法。 2、1、2 进场钢筋按图纸要求悉数进场,且已试验合格。 2、2 钢筋加工 2、2、1 钢筋在钢筋房集中统一制作成半成品,运输到现场安装。 2、2、2 根据图纸设计要求,钢筋工长应熟悉图纸进行钢筋抽样,抽样完毕后,方可交付钢筋工下料。焊条严格采纳 E5015、E5016 进行焊接。2、2、3 在钢筋下料过程中,应严把质量关。而且技术员应不定期抽查后台下料长度与钢筋工长料单长度比较,误差大于法律规范要求得应重新制作。2、2、4 钢筋在下料时,钢筋应严格根据设计法律规范要求进行下料,而且钢筋梁锚固长度应符合法律规范要求。2、2、5 成品堆放应标明所用部位、长度、规格。 2、3 钢筋绑扎2、3、1 用粉笔在砼垫层上按设计要求划出间距,逐个进行绑扎。 2、3、2 底面钢筋采纳砼垫块进行支垫,确保砼底面保护层厚度。钢筋接头根据设计与法律规范要求采纳套筒、焊接或绑扎连接,焊接或搭接长度满足设计与法律规范要求,同一截面钢筋接头数量应满足设计与法律规范得要求。2、3、3 绑扎钢筋时应满绑,不得缺扣或漏绑。2、3、4 钢筋同一截面上得接头数小于焊接根数得 50%,同一截面指 35d 且不小于 500mm、 2、4 质量要求2、4、1 高度重视半成品加工质量,下料前必须调直钢筋。下料尺寸必须经施工技术人员严格审...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

桥梁系梁技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
