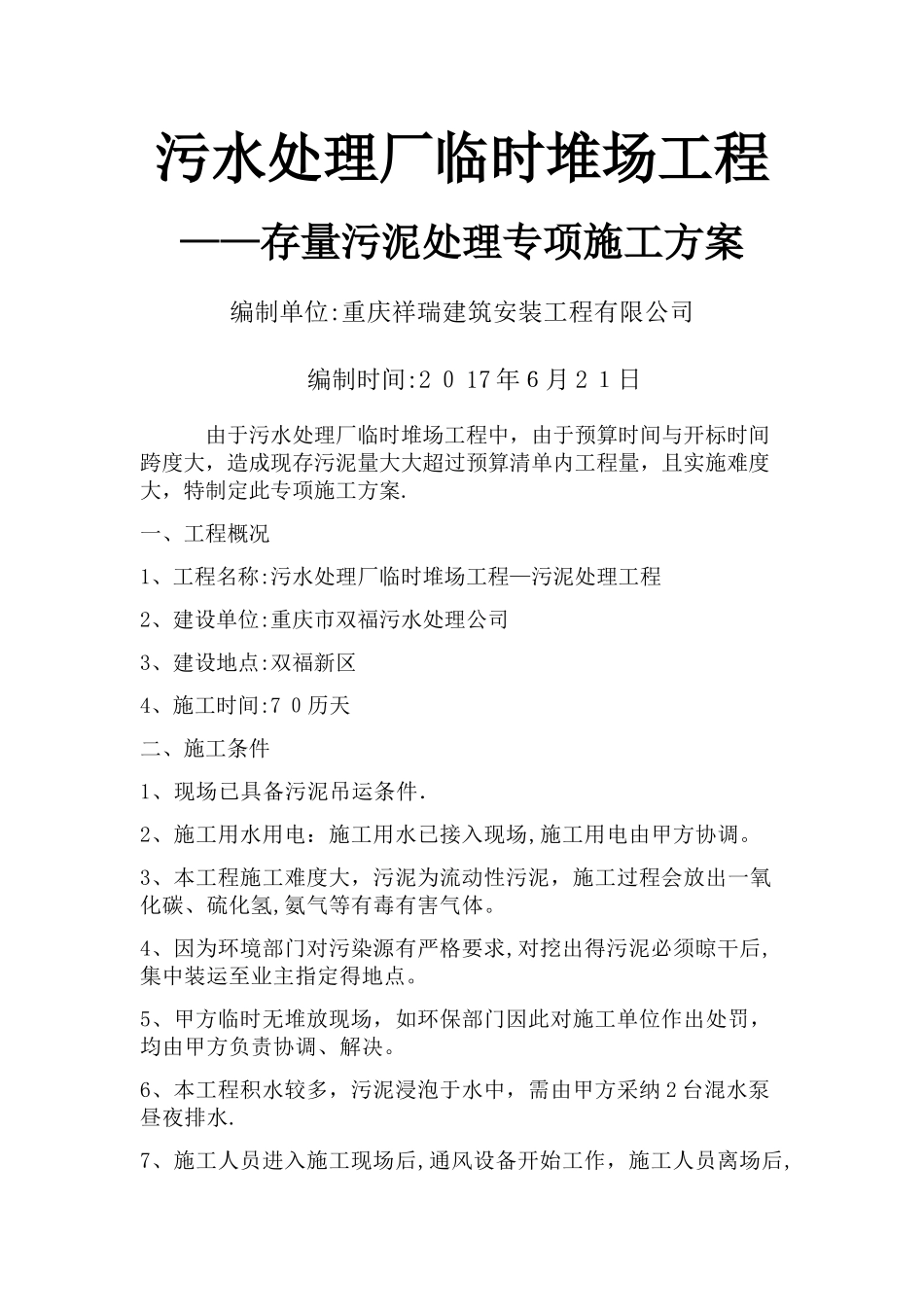

污水处理厂临时堆场工程——存量污泥处理专项施工方案编制单位:重庆祥瑞建筑安装工程有限公司编制时间:2 0 17 年6月 2 1日 由于污水处理厂临时堆场工程中,由于预算时间与开标时间跨度大,造成现存污泥量大大超过预算清单内工程量,且实施难度大,特制定此专项施工方案
一、工程概况1、工程名称:污水处理厂临时堆场工程—污泥处理工程2、建设单位:重庆市双福污水处理公司3、建设地点:双福新区4、施工时间:7 0历天二、施工条件1、现场已具备污泥吊运条件.2、施工用水用电:施工用水已接入现场,施工用电由甲方协调
3、本工程施工难度大,污泥为流动性污泥,施工过程会放出一氧化碳、硫化氢,氨气等有毒有害气体
4、因为环境部门对污染源有严格要求,对挖出得污泥必须晾干后,集中装运至业主指定得地点
5、甲方临时无堆放现场,如环保部门因此对施工单位作出处罚,均由甲方负责协调、解决
6、本工程积水较多,污泥浸泡于水中,需由甲方采纳 2 台混水泵昼夜排水
7、施工人员进入施工现场后,通风设备开始工作,施工人员离场后,方可关闭

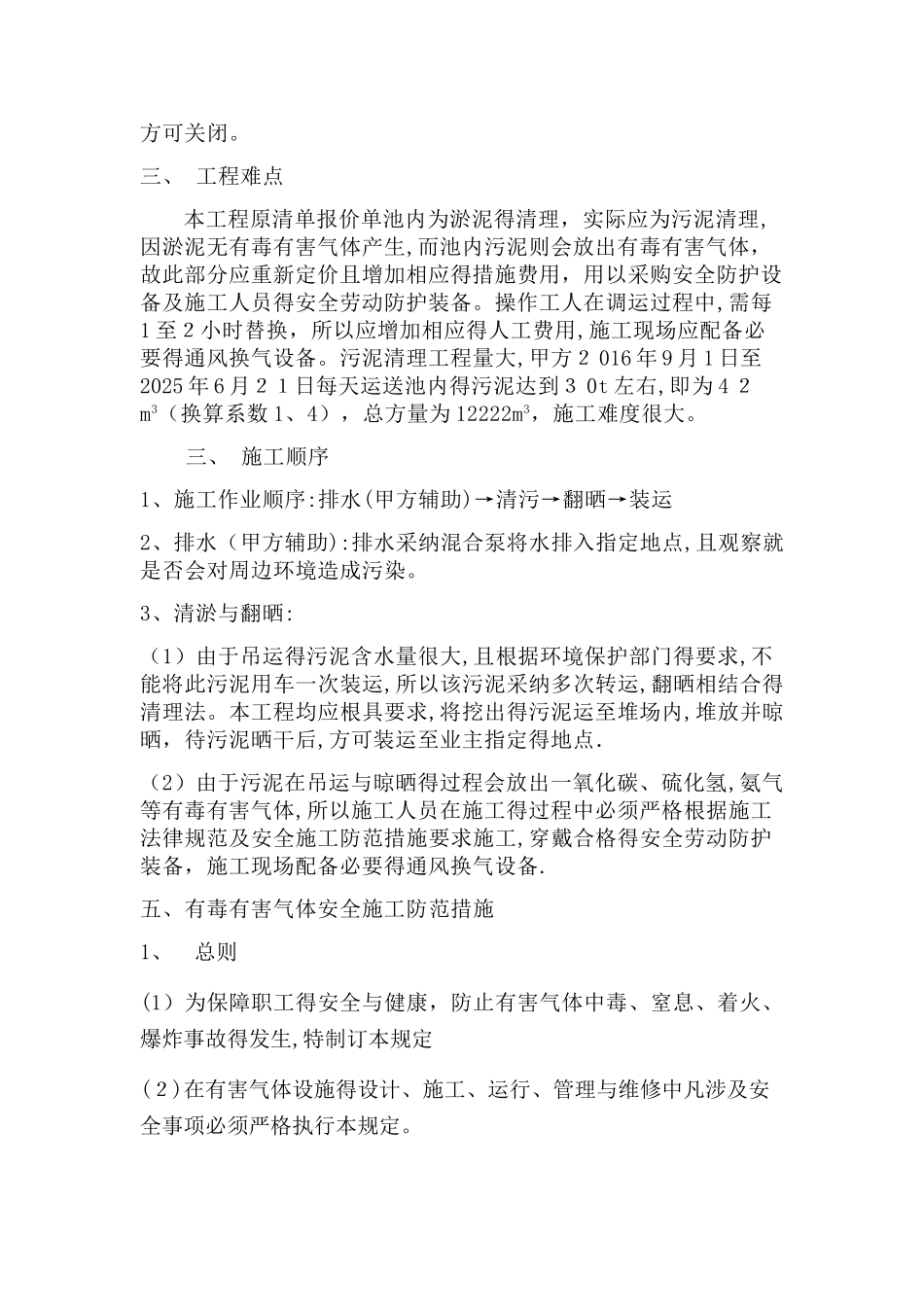

三、 工程难点本工程原清单报价单池内为淤泥得清理,实际应为污泥清理,因淤泥无有毒有害气体产生,而池内污泥则会放出有毒有害气体,故此部分应重新定价且增加相应得措施费用,用以采购安全防护设备及施工人员得安全劳动防护装备
操作工人在调运过程中,需每1 至2小时替换,所以应增加相应得人工费用,施工现场应配备必要得通风换气设备
污泥清理工程量大,甲方2 016 年 9 月 1 日至2025 年 6 月21日每天运送池内得污泥达到3 0t 左右,即为 4 2m3(换算系数 1、4),总方量为 12222m3,施工难度很大
三、 施工顺序1、施工作业顺序:排水(甲方辅助)→清污→翻晒→装运2、排水(甲方辅助):排水采纳混合泵将水排入指定地点,且观察就是否会对周边环境造成污染
3、清淤与翻晒:(
