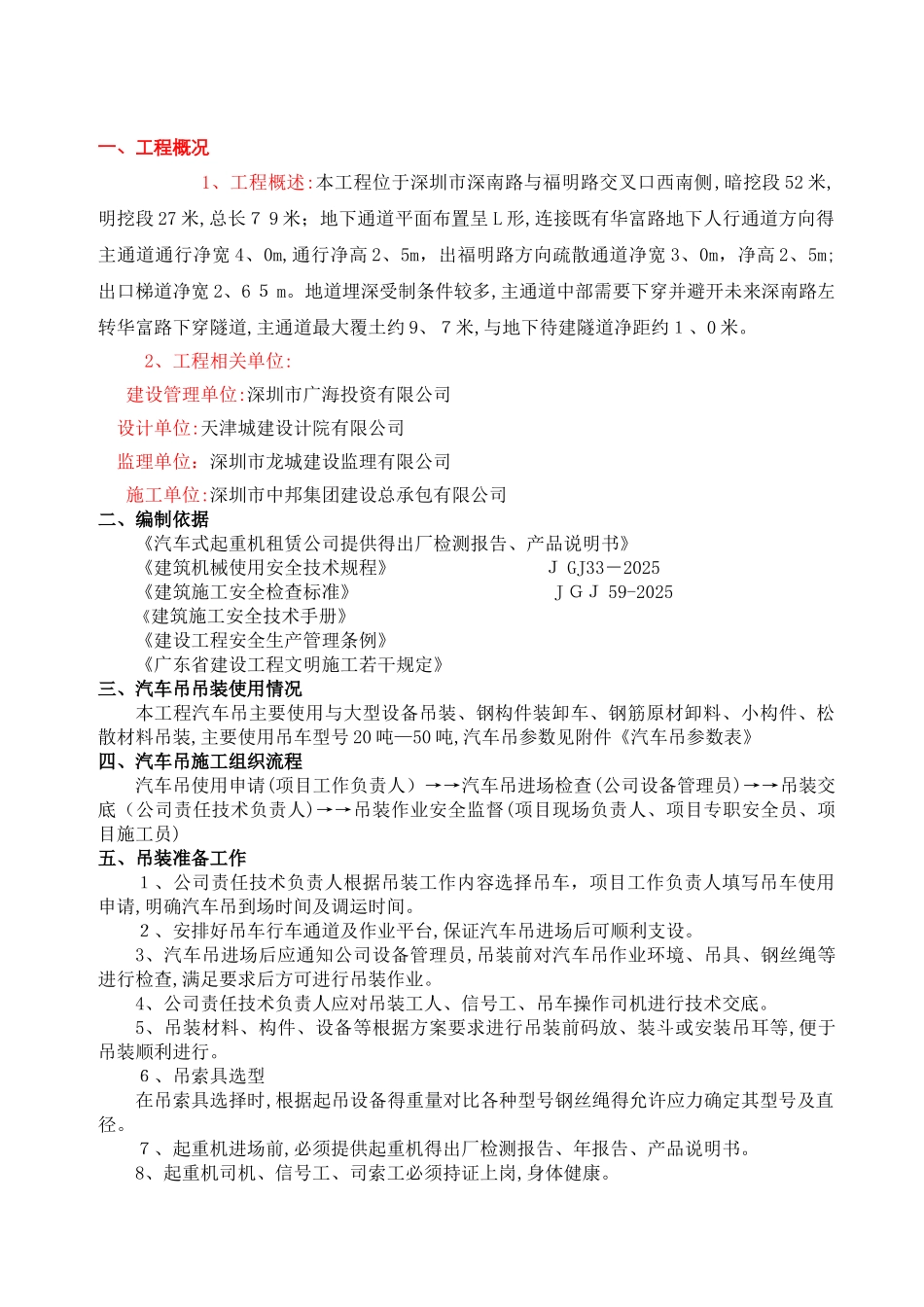

汉国城市中心地下人行通道工程汽车吊吊装方案 编制: 审核: 审批: 一、工程概况 1、工程概述:本工程位于深圳市深南路与福明路交叉口西南侧,暗挖段 52 米,明挖段 27 米,总长7 9 米;地下通道平面布置呈 L 形,连接既有华富路地下人行通道方向得主通道通行净宽 4、0m,通行净高 2、5m,出福明路方向疏散通道净宽 3、0m,净高 2、5m;出口梯道净宽 2、6 5 m
地道埋深受制条件较多,主通道中部需要下穿并避开未来深南路左转华富路下穿隧道,主通道最大覆土约 9、7米,与地下待建隧道净距约1、0 米
2、工程相关单位: 建设管理单位:深圳市广海投资有限公司 设计单位:天津城建设计院有限公司 监理单位:深圳市龙城建设监理有限公司 施工单位:深圳市中邦集团建设总承包有限公司二、编制依据《汽车式起重机租赁公司提供得出厂检测报告、产品说明书》《建筑机械使用安全技术规程》 J GJ33-2025《建筑施工安全检查标准》 J GJ 59-2025 《建筑施工安全技术手册》《建设工程安全生产管理条例》《广东省建设工程文明施工若干规定》 三、汽车吊吊装使用情况本工程汽车吊主要使用与大型设备吊装、钢构件装卸车、钢筋原材卸料、小构件、松散材料吊装,主要使用吊车型号 20 吨—50 吨,汽车吊参数见附件《汽车吊参数表》四、汽车吊施工组织流程汽车吊使用申请(项目工作负责人)→→汽车吊进场检查(公司设备管理员)→→吊装交底(公司责任技术负责人)→→吊装作业安全监督(项目现场负责人、项目专职安全员、项目施工员)五、吊装准备工作1、公司责任技术负责人根据吊装工作内容选择吊车,项目工作负责人填写吊车使用申请,明确汽车吊到场时间及调运时间
2、安排好吊车行车通道及作业平台,保证汽车吊进场后可顺利支设
3、汽车吊进场后应通知公司设备管理员,吊装前对汽车吊作业环境、吊具、钢丝绳等进行检查,满足要求后
