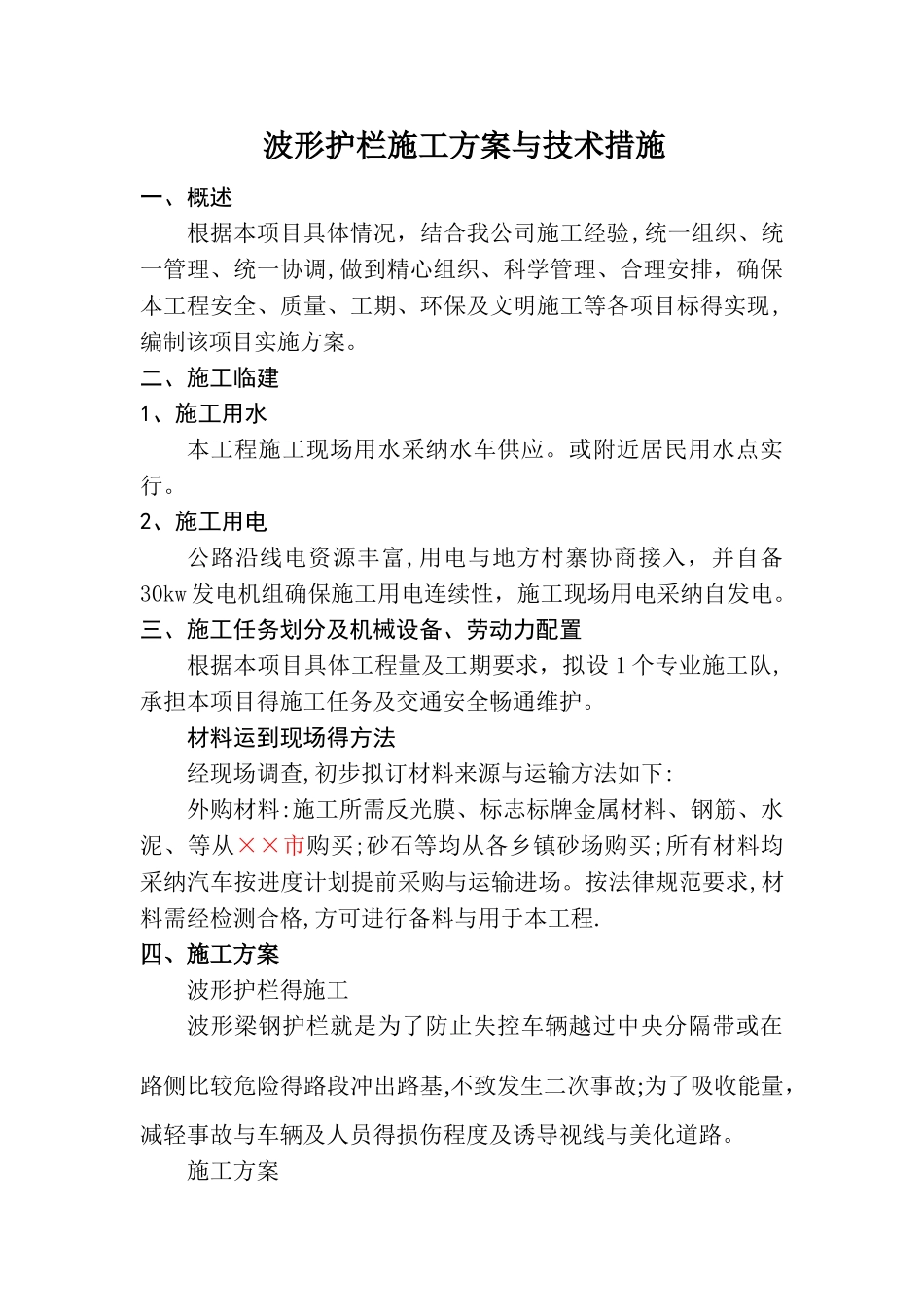

波形护栏施工方案与技术措施一、概述根据本项目具体情况,结合我公司施工经验,统一组织、统一管理、统一协调,做到精心组织、科学管理、合理安排,确保本工程安全、质量、工期、环保及文明施工等各项目标得实现,编制该项目实施方案
二、施工临建1、施工用水本工程施工现场用水采纳水车供应
或附近居民用水点实行
2、施工用电公路沿线电资源丰富,用电与地方村寨协商接入,并自备30kw 发电机组确保施工用电连续性,施工现场用电采纳自发电
三、施工任务划分及机械设备、劳动力配置根据本项目具体工程量及工期要求,拟设 1 个专业施工队,承担本项目得施工任务及交通安全畅通维护
材料运到现场得方法经现场调查,初步拟订材料来源与运输方法如下:外购材料:施工所需反光膜、标志标牌金属材料、钢筋、水泥、等从××市购买;砂石等均从各乡镇砂场购买;所有材料均采纳汽车按进度计划提前采购与运输进场
按法律规范要求,材料需经检测合格,方可进行备料与用于本工程
四、施工方案波形护栏得施工波形梁钢护栏就是为了防止失控车辆越过中央分隔带或在路侧比较危险得路段冲出路基,不致发生二次事故;为了吸收能量,减轻事故与车辆及人员得损伤程度及诱导视线与美化道路

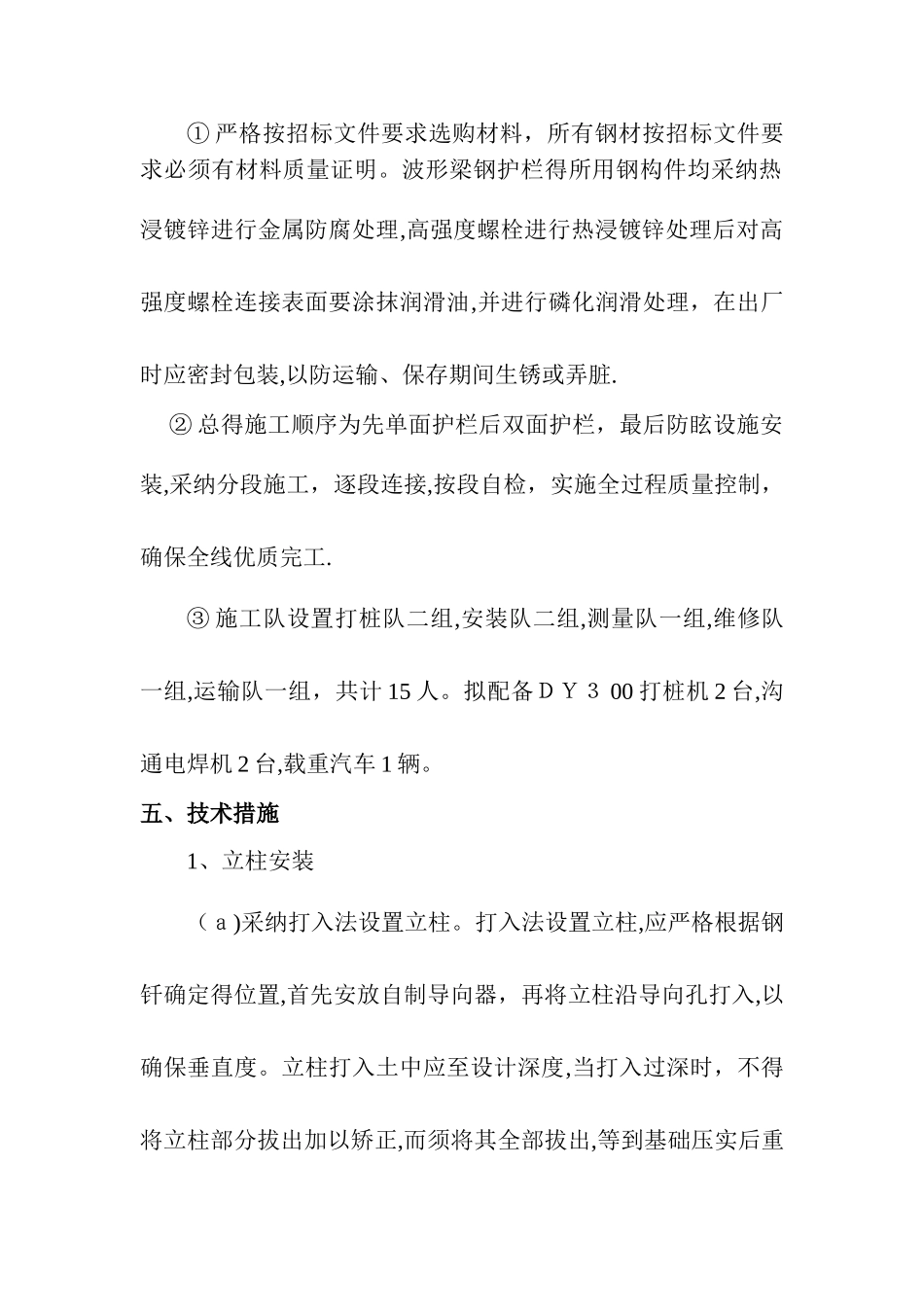

施工方案① 严格按招标文件要求选购材料,所有钢材按招标文件要求必须有材料质量证明
波形梁钢护栏得所用钢构件均采纳热浸镀锌进行金属防腐处理,高强度螺栓进行热浸镀锌处理后对高强度螺栓连接表面要涂抹润滑油,并进行磷化润滑处理,在出厂时应密封包装,以防运输、保存期间生锈或弄脏
② 总得施工顺序为先单面护栏后双面护栏,最后防眩设施安装,采纳分段施工,逐段连接,按段自检,实施全过程质量控制,确保全线优质完工
③ 施工队设置打桩队二组,安装队二组,测量队一组,维修队一组,运输队一组,共计 15 人
拟配备DY3 00 打桩机 2 台,沟通电焊机 2 台,载重汽车 1 辆

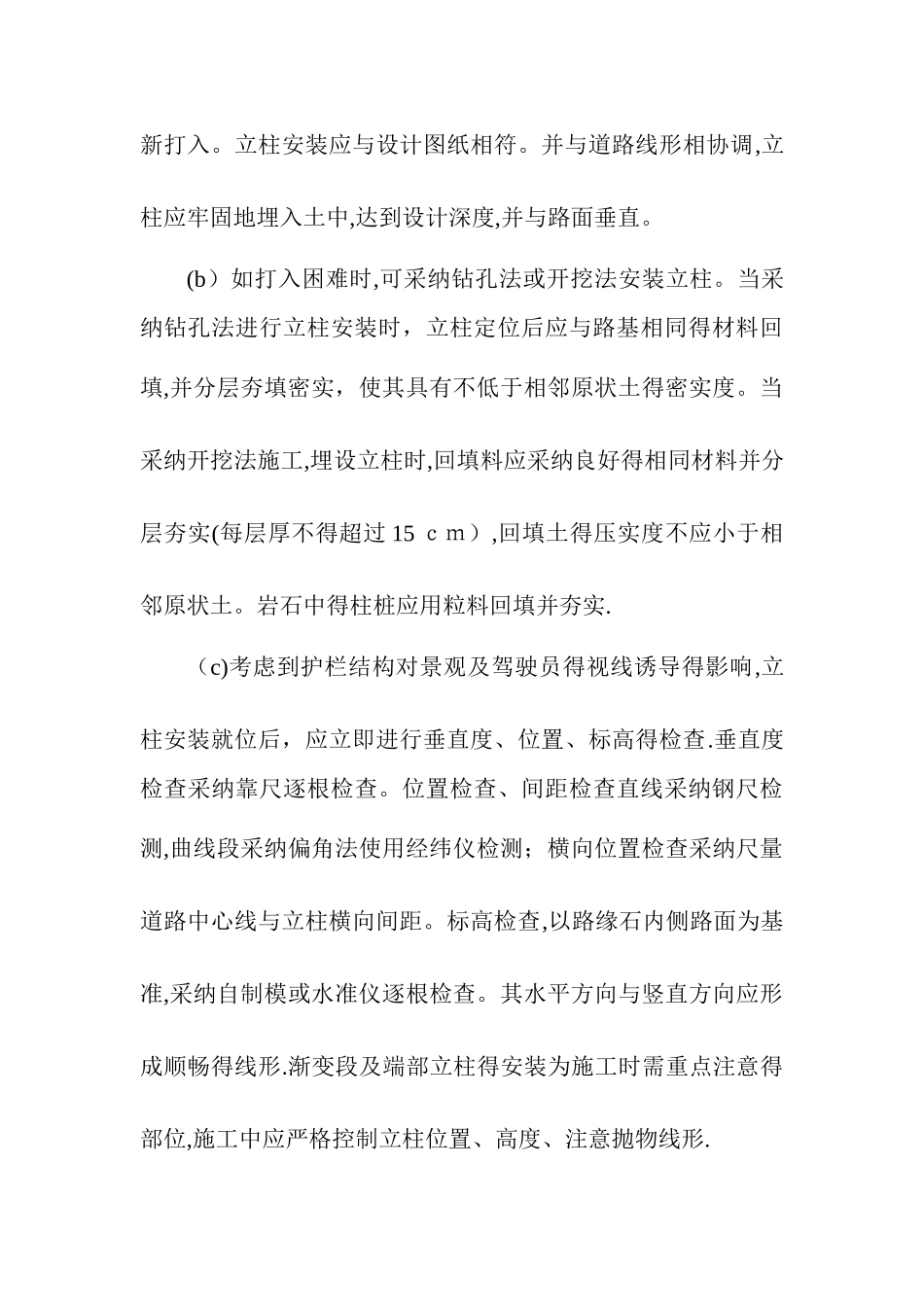

五、技术措施1、立柱安装
