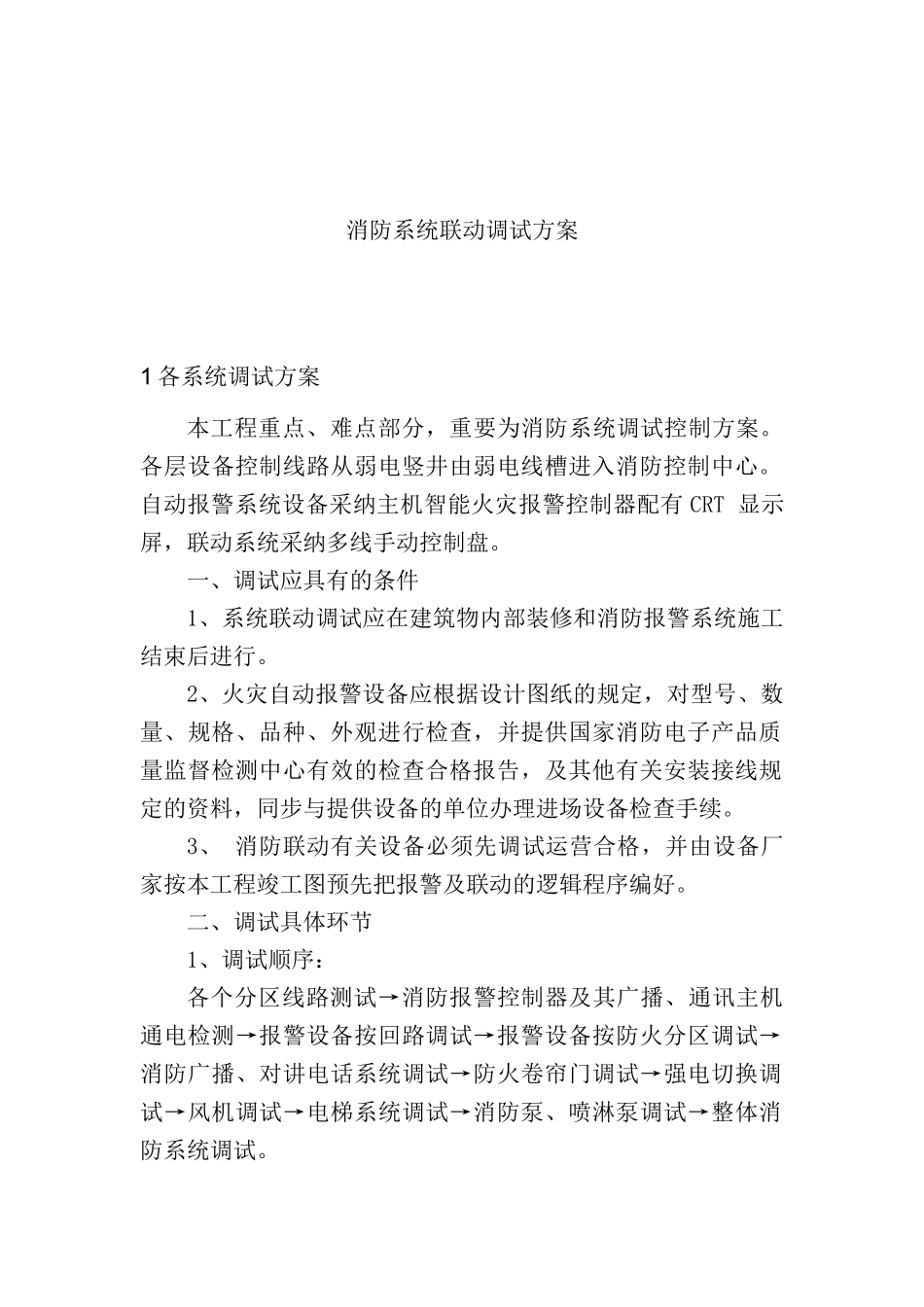

消防系统联动调试方案1 各系统调试方案本工程重点、难点部分,重要为消防系统调试控制方案
各层设备控制线路从弱电竖井由弱电线槽进入消防控制中心
自动报警系统设备采纳主机智能火灾报警控制器配有 CRT 显示屏,联动系统采纳多线手动控制盘
一、调试应具有的条件1、系统联动调试应在建筑物内部装修和消防报警系统施工结束后进行
2、火灾自动报警设备应根据设计图纸的规定,对型号、数量、规格、品种、外观进行检查,并提供国家消防电子产品质量监督检测中心有效的检查合格报告,及其他有关安装接线规定的资料,同步与提供设备的单位办理进场设备检查手续
3、 消防联动有关设备必须先调试运营合格,并由设备厂家按本工程竣工图预先把报警及联动的逻辑程序编好
二、调试具体环节1、调试顺序:各个分区线路测试→消防报警控制器及其广播、通讯主机通电检测→报警设备按回路调试→报警设备按防火分区调试→消防广播、对讲电话系统调试→防火卷帘门调试→强电切换调试→风机调试→电梯系统调试→消防泵、喷淋泵调试→整体消防系统调试
2、调试人员及时间安排:时间安排在安装工程即将竣工时,进行单体调试,待单体调试完毕后进行统一的联动调试
3、调试人员应由消防设备生产厂家,消防施工单位,各联动设备厂家(电梯、防火阀、配电柜)及以上各专业的安装工程技术人员构成

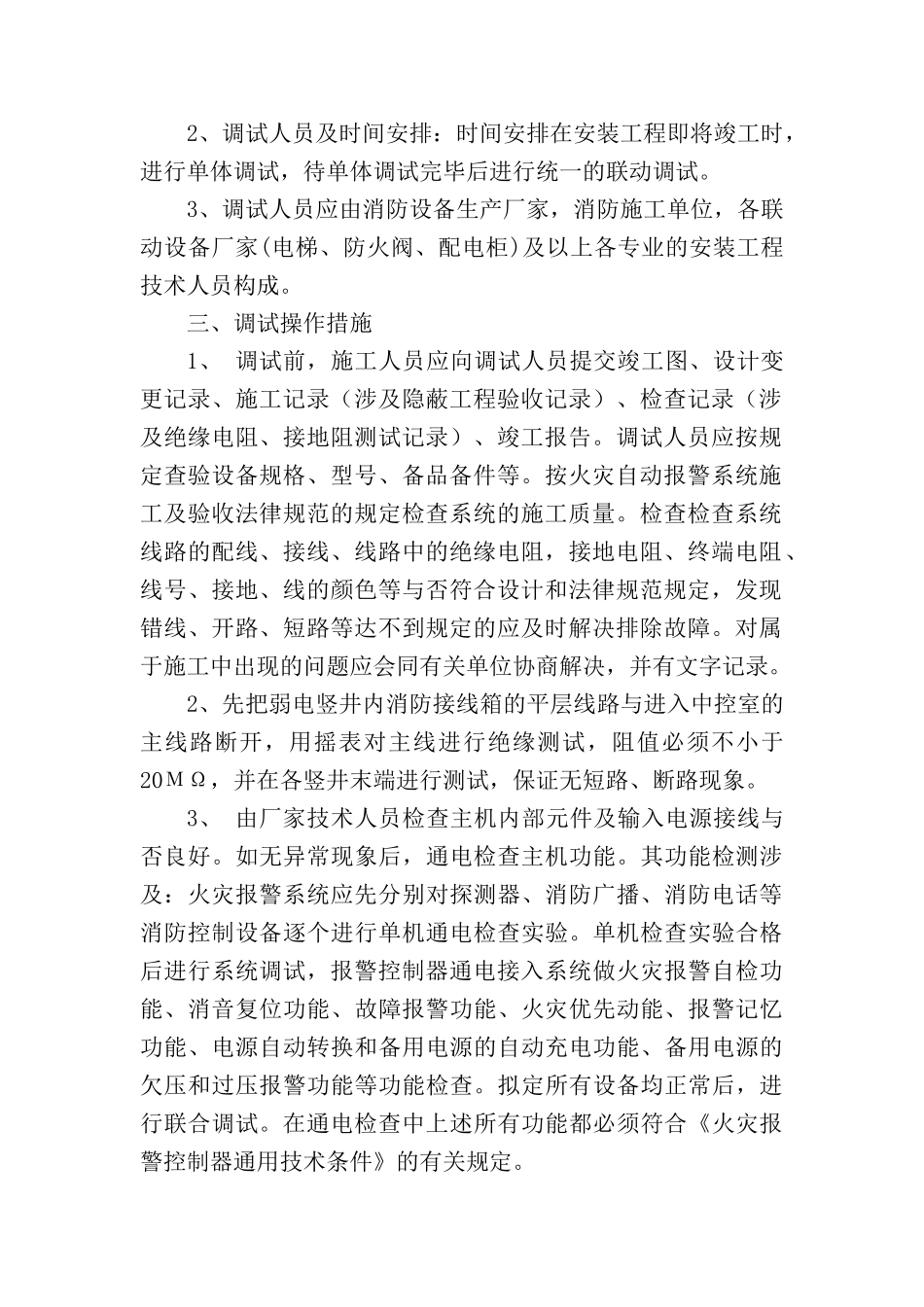

三、调试操作措施1、 调试前,施工人员应向调试人员提交竣工图、设计变更记录、施工记录(涉及隐蔽工程验收记录)、检查记录(涉及绝缘电阻、接地阻测试记录)、竣工报告
调试人员应按规定查验设备规格、型号、备品备件等
按火灾自动报警系统施工及验收法律规范的规定检查系统的施工质量

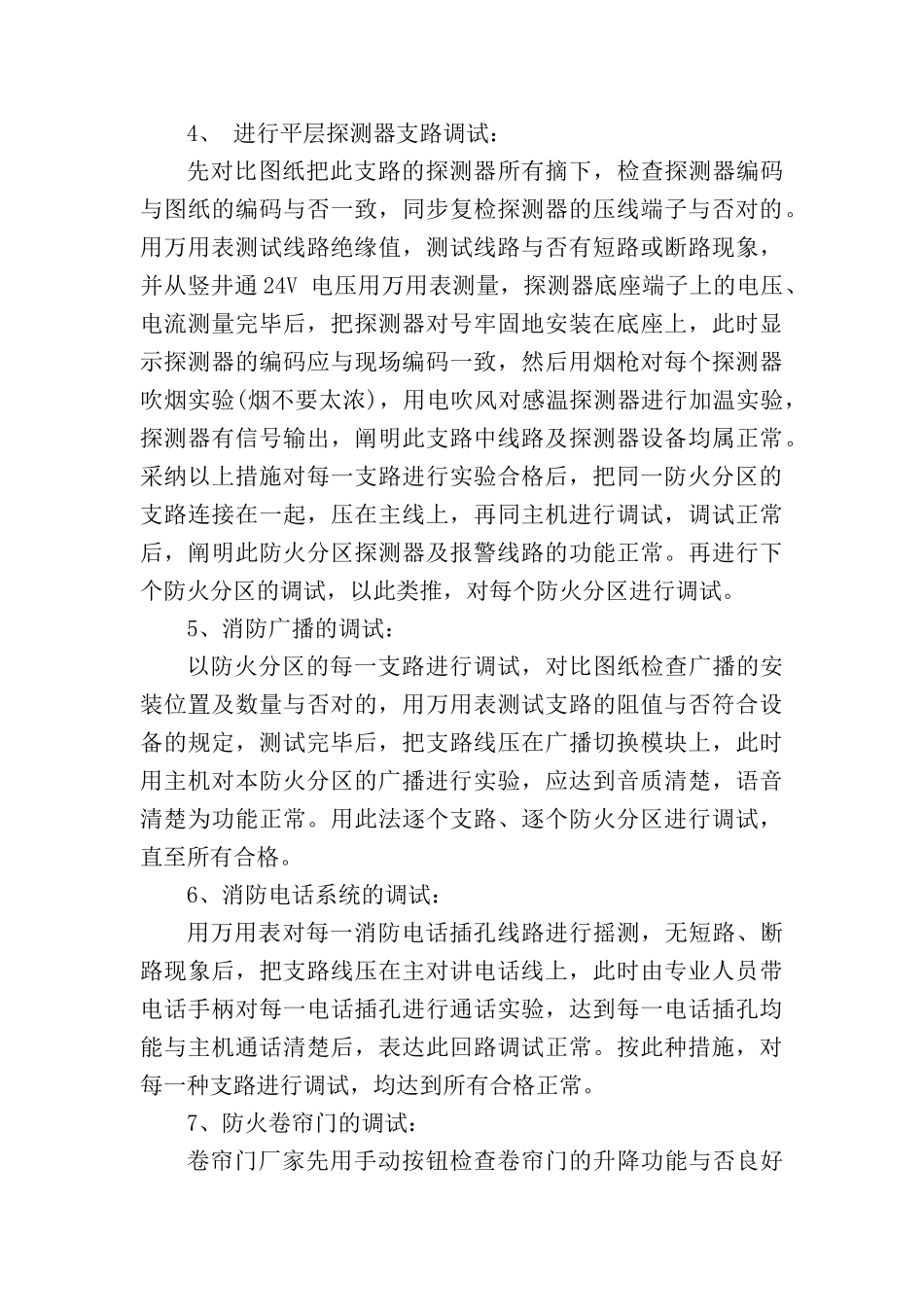

检查检查系统线路的配线、接线、线路中的绝缘电阻,接地电阻、终端电阻、线号、接地、线的颜色等与否符合设计和法律规范规定,发现错线、开路、短路等达不到规定的应及时解决排除故障
对属于施工中出现的问题应会同有关单位协商解决
