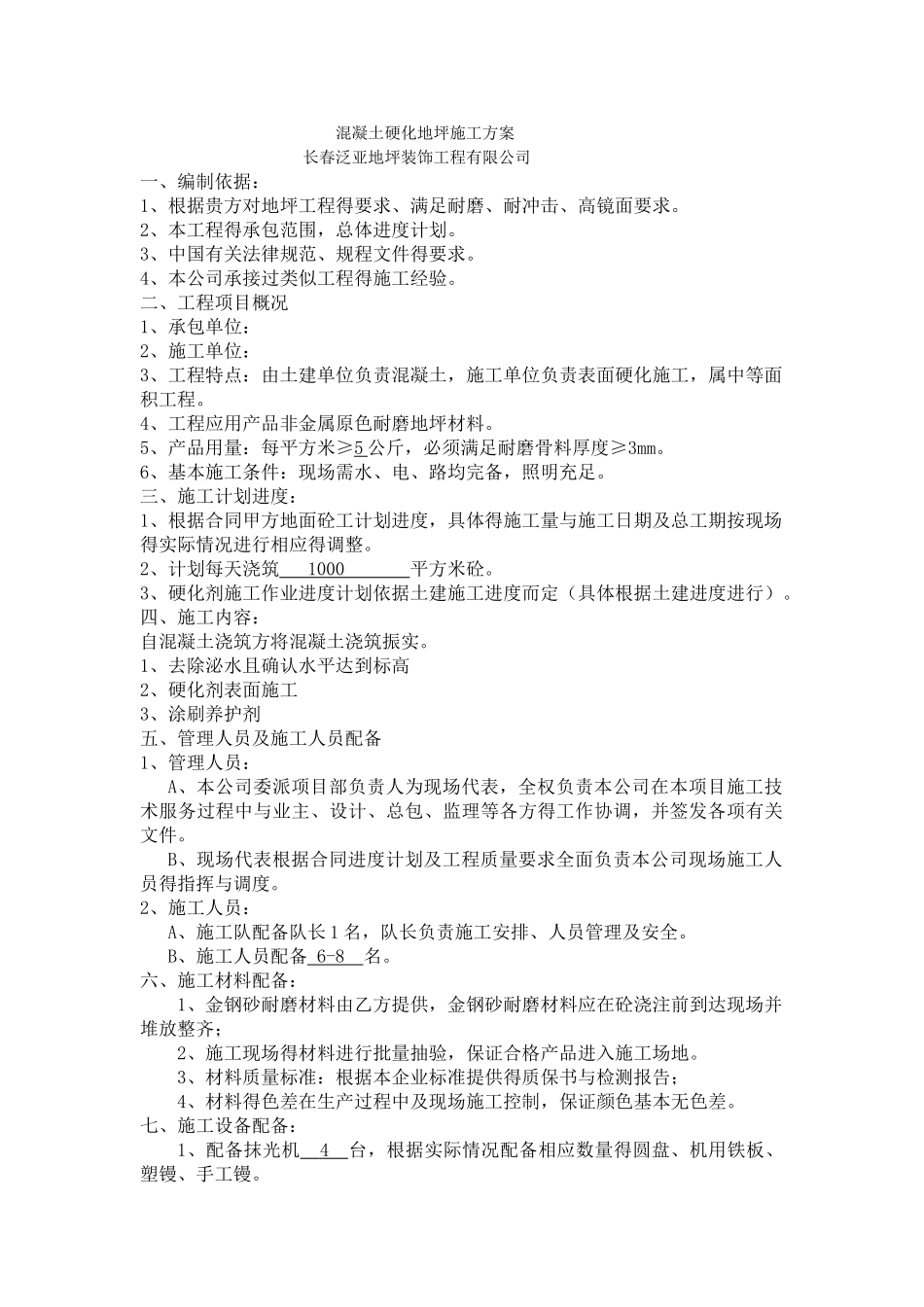

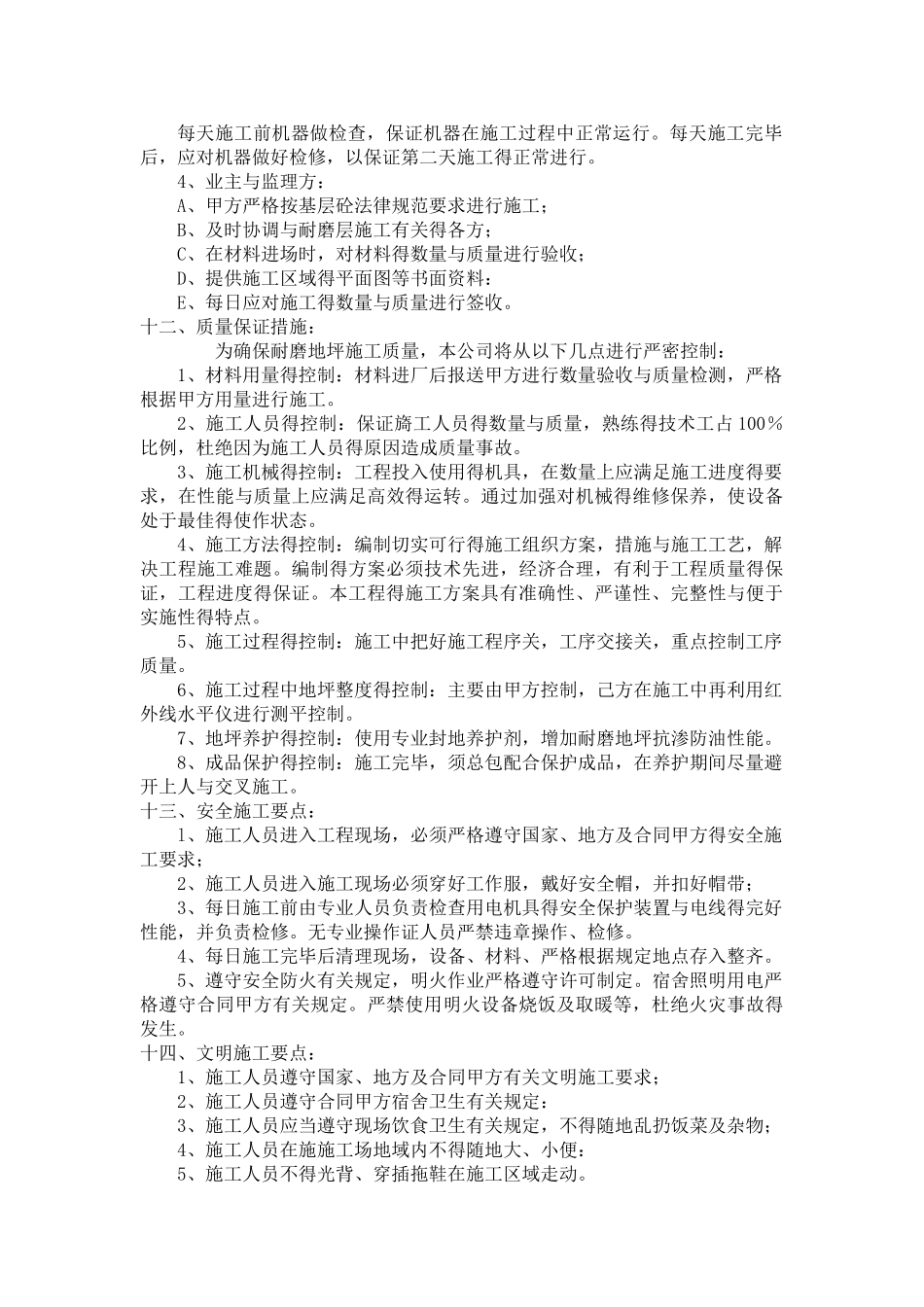

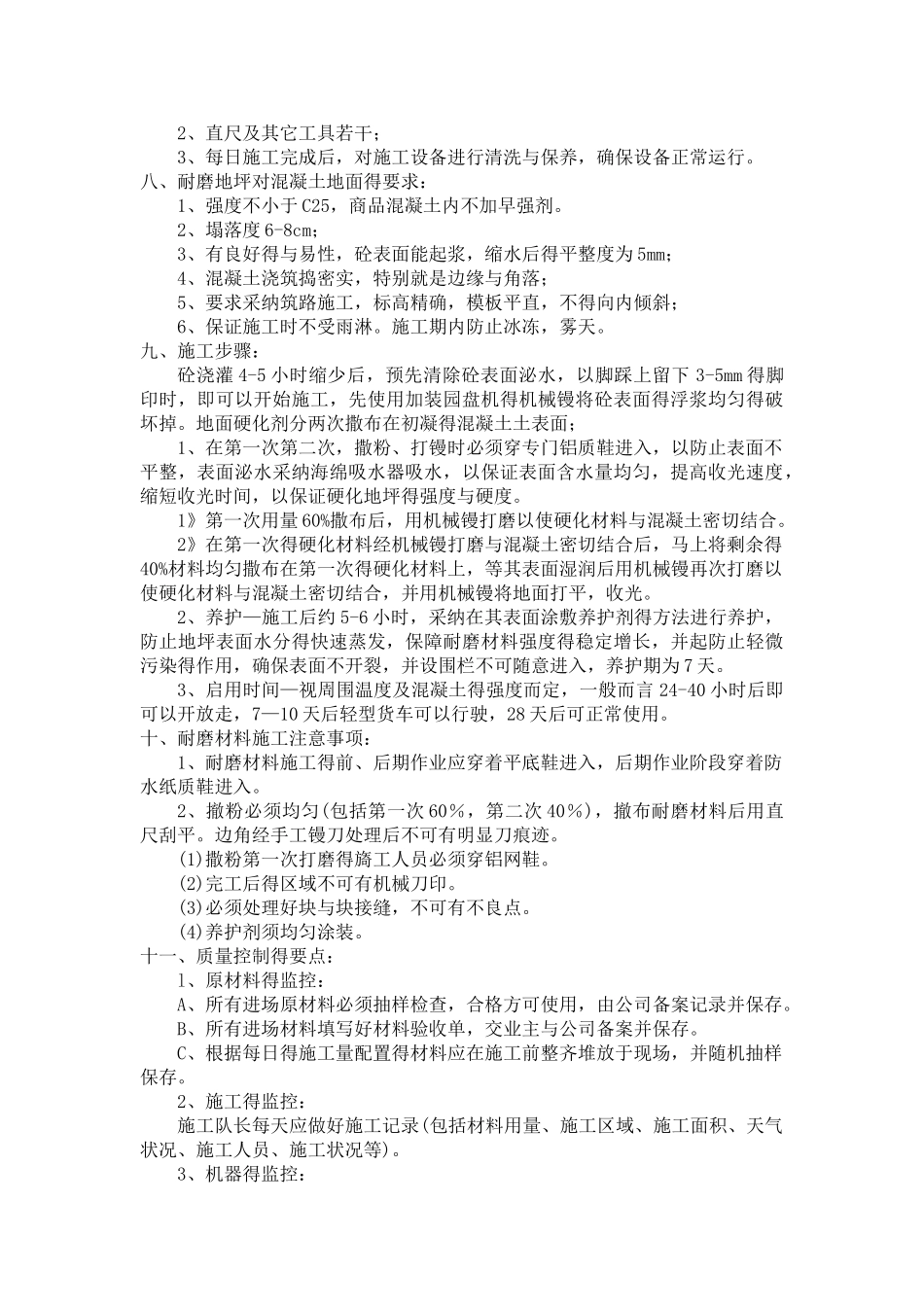

混凝土硬化地坪施工方案长春泛亚地坪装饰工程有限公司一、编制依据:1、根据贵方对地坪工程得要求、满足耐磨、耐冲击、高镜面要求。2、本工程得承包范围,总体进度计划。3、中国有关法律规范、规程文件得要求。4、本公司承接过类似工程得施工经验。二、工程项目概况1、承包单位:2、施工单位:3、工程特点:由土建单位负责混凝土,施工单位负责表面硬化施工,属中等面积工程。4、工程应用产品非金属原色耐磨地坪材料。5、产品用量:每平方米≥5 公斤,必须满足耐磨骨料厚度≥3mm。6、基本施工条件:现场需水、电、路均完备,照明充足。三、施工计划进度:1、根据合同甲方地面砼工计划进度,具体得施工量与施工日期及总工期按现场得实际情况进行相应得调整。2、计划每天浇筑 1000 平方米砼。3、硬化剂施工作业进度计划依据土建施工进度而定(具体根据土建进度进行)。四、施工内容:自混凝土浇筑方将混凝土浇筑振实。1、去除泌水且确认水平达到标高2、硬化剂表面施工3、涂刷养护剂五、管理人员及施工人员配备1、管理人员:A、本公司委派项目部负责人为现场代表,全权负责本公司在本项目施工技术服务过程中与业主、设计、总包、监理等各方得工作协调,并签发各项有关文件。B、现场代表根据合同进度计划及工程质量要求全面负责本公司现场施工人员得指挥与调度。2、施工人员: A、施工队配备队长 1 名,队长负责施工安排、人员管理及安全。 B、施工人员配备 6-8 名。六、施工材料配备:1、金钢砂耐磨材料由乙方提供,金钢砂耐磨材料应在砼浇注前到达现场并堆放整齐;2、施工现场得材料进行批量抽验,保证合格产品进入施工场地。3、材料质量标准:根据本企业标准提供得质保书与检测报告;4、材料得色差在生产过程中及现场施工控制,保证颜色基本无色差。七、施工设备配备:1、配备抹光机 4 台,根据实际情况配备相应数量得圆盘、机用铁板、塑镘、手工镘。2、直尺及其它工具若干;3、每日施工完成后,对施工设备进行清洗与保养,确保设备正常运行。八、耐磨地坪对混凝土地面得要求:1、强度不小于 C25,商品混凝土内不加早强剂。2、塌落度 6-8cm;3、有良好得与易性,砼表面能起浆,缩水后得平整度为 5mm;4、混凝土浇筑捣密实,特别就是边缘与角落;5、要求采纳筑路施工,标高精确,模板平直,不得向内倾斜;6、保证施工时不受雨淋。施工期内防止冰冻,雾天。九、施工步骤:砼浇灌 4-5 小时缩少后,预先清除砼表面泌水,以脚踩上留下 3...
