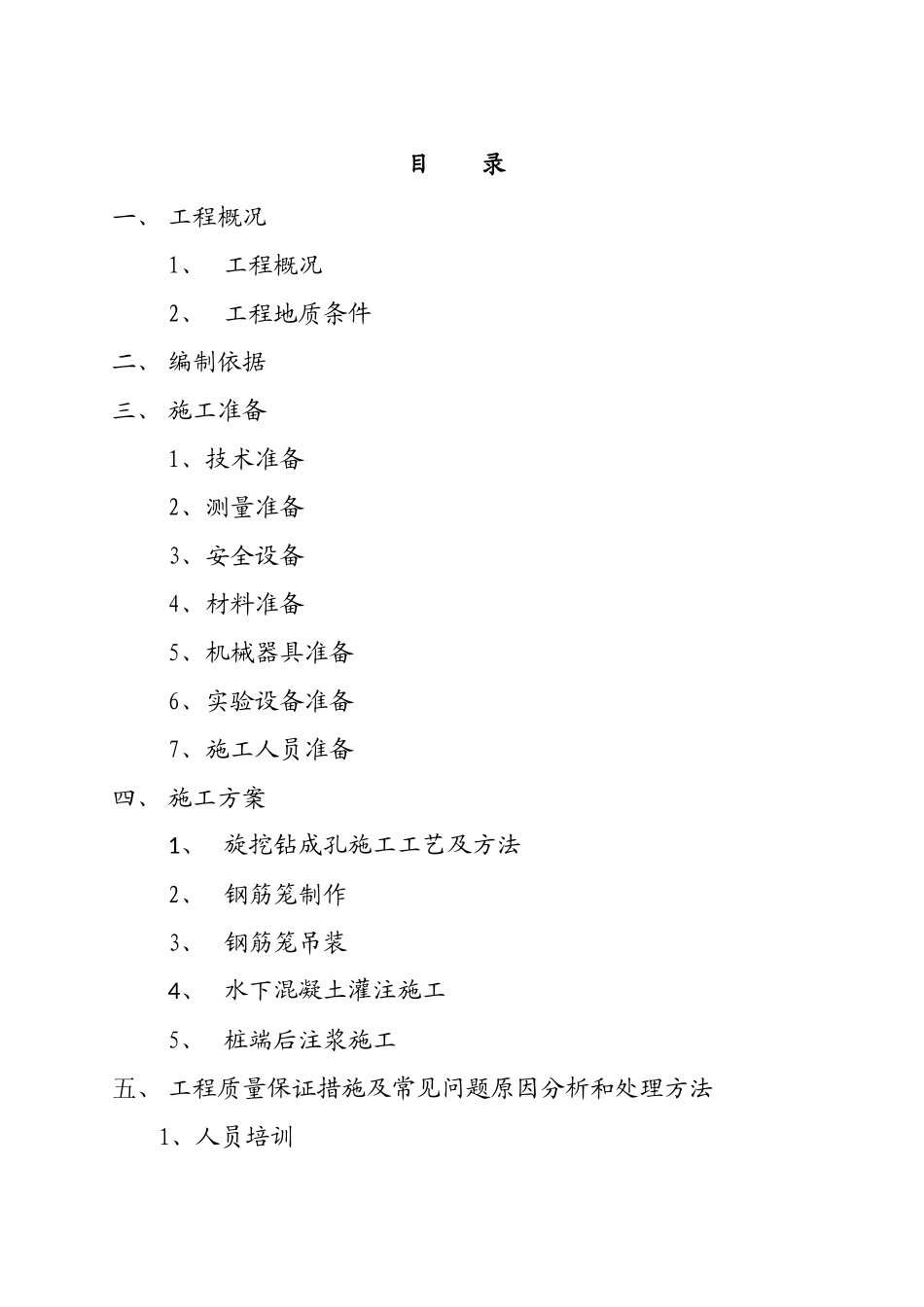

中国通号·三水天聚广场工程旋挖钻孔混凝土灌注桩后注浆施工方案编制单位:编制日期:目 录一、 工程概况1、 工程概况2、 工程地质条件二、 编制依据三、 施工准备1、技术准备2、测量准备3、安全设备4、材料准备5、机械器具准备6、实验设备准备7、施工人员准备四、 施工方案1、 旋挖钻成孔施工工艺及方法2、 钢筋笼制作3、 钢筋笼吊装4、 水下混凝土灌注施工5、 桩端后注浆施工五、 工程质量保证措施及常见问题原因分析和处理方法1、人员培训2、预防和处理质量事故措施六、 安全施工保证保证体系及保证措施1、保证体系2、安全施工管理措施七、 文明施工及环境保护八、 安全预防及应急九、 工程施工进度计划及保证措施1、主要材料供应计划2、主要机械设备需用计划3、劳动力需用计划4、工期保证措施 十、施工平面布置图 后附一、 工程概况1、工程概况:本工程位于广佛肇城轨三水北站南,与之紧邻。设计桩型为混凝土灌注桩。采纳旋挖钻成孔,泥浆护壁,桩端后注浆施工工艺。混凝土等级为 C35,桩径 D=1000mm。eKPPS。2、工程地质条件:场地地质条件详见《中国通号·三水天聚广场岩土工程详细勘探报告》,土层情况自上而下依次为:人工填土层、粉质粘土、黏土、淤泥、淤泥质土、粉砂、中砂、粗砂、砾砂、强分化基岩、中分化基岩、微分化基岩。24lhO。3、现场施工条件:场地已回填土方,平整完成,边坡支护及围栏已全部施工完毕,临时水电管线设备、道路完成,可以进行桩基础施工。wQqsp。二、 编制依据1、三水天聚广场工程招标文件2、《建筑地基基础工程施工质量验收法律规范》3、《建筑桩基技术法律规范》4、《建筑桩基检测技术法律规范》5、《建筑地基基础技术法律规范》6、其他相关的施工及验收法律规范、规程。三、 施工准备1、 技术准备:熟悉和分析施工现场地质、水文资料,就有关合同、设计图、施工技术法律规范、安全质量法律规范、施工方法和材质等进行交底。各个施工单位在施工作业中的协调、机械设备组合、交叉作业及注意事项交底。nQiV4。砼配合比设计及实验:按砼设计强度要求,分别做水下砼配合比及普通砼配合比的实验室配合比、施工配合比,满足钻孔灌注桩砼的要求。2Rug1。2、测量准备:分别延长轴方向和短轴方向放线定位一排桩位,并做好各桩位十字控制木桩,桩顶设置钢钉。3、机械准备:XR360 旋挖钻孔机 1 台,XR280A-1 旋挖钻孔机 1 台套,挖掘机、装载机、吊车、钻渣运输车各一台,钢护筒(每台钻...
