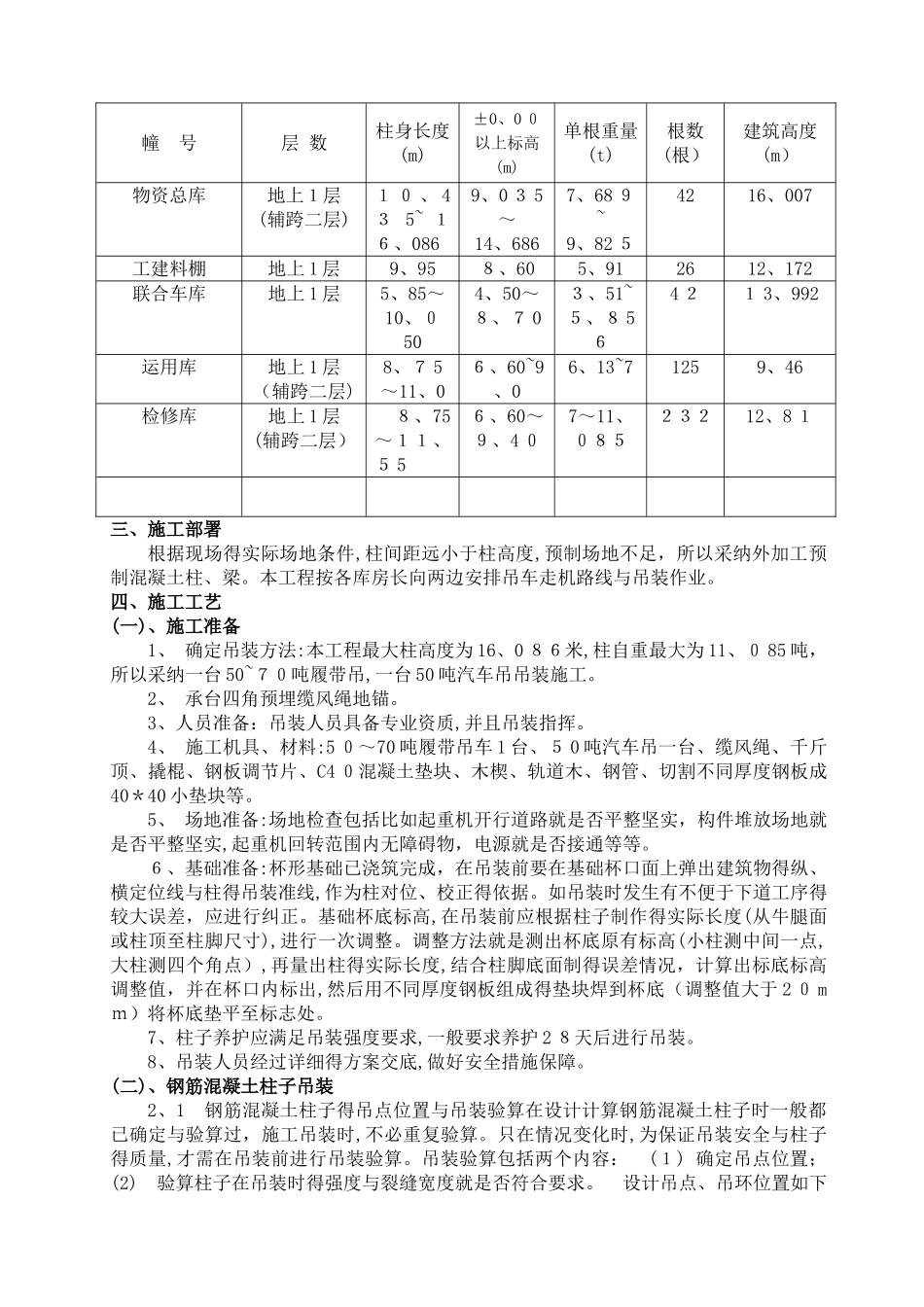

乌鲁木齐轨道交通一号线 1 8 A 标段百园路车辆基地预制混凝土柱吊装施工方案 编制人: 审核人: 审批人:中铁武汉电气化局集团有限公司一、编制依据:1、移动式起重机吊装作业安全管理法律规范:Q/S Y1 24 8-20 092、起重机械安全规程GB/T606 7-19853、建筑施工高处作业安全技术法律规范J GJ 8 0-9 14、工作前安全分析管理法律规范 GZ24/ZA A/O5、本工程图纸与实际情况,本方案旨在指导乌鲁木齐轨道交通一号线1 8A 百园路车辆基地车间钢筋混凝土预制排架柱得吊装任务。二、工程概况本工程位于乌鲁木齐新市区北京路东侧,城北主干道北侧,明珠路南侧,百园路穿插中间,排架结构。所有柱子均为钢筋混凝土预制柱,各单体名称、数据见下表:幢 号层 数柱身长度(m)±0、0 0以上标高(m)单根重量(t)根数(根)建筑高度(m)物资总库地上1层(辅跨二层)1 0 、 43 5~ 16、0869、0 3 5~14、6867、68 9~9、82 54216、007工建料棚地上 1 层9、958、605、912612、172联合车库地上 1 层5、85~10、0504、50~8、7 03、51~5、8 564 21 3、992运用库地上 1 层(辅跨二层)8、7 5~11、06、60~9、06、13~71259、46检修库地上 1 层(辅跨二层) 8、75~11、5 56、60~9、4 07~11、08523212、8 1三、施工部署根据现场得实际场地条件,柱间距远小于柱高度,预制场地不足,所以采纳外加工预制混凝土柱、梁。本工程按各库房长向两边安排吊车走机路线与吊装作业。四、施工工艺(一)、施工准备1、 确定吊装方法:本工程最大柱高度为 16、0 86米,柱自重最大为 11、0 85 吨,所以采纳一台 50~70吨履带吊,一台 50 吨汽车吊吊装施工。2、 承台四角预埋缆风绳地锚。3、人员准备:吊装人员具备专业资质,并且吊装指挥。4、 施工机具、材料:5 0~70 吨履带吊车 1 台、5 0 吨汽车吊一台、缆风绳、千斤顶、撬棍、钢板调节片、C4 0混凝土垫块、木楔、轨道木、钢管、切割不同厚度钢板成40*40 小垫块等。5、 场地准备:场地检查包括比如起重机开行道路就是否平整坚实,构件堆放场地就是否平整坚实,起重机回转范围内无障碍物,电源就是否接通等等。6、基础准备:杯形基础已浇筑完成,在吊装前要在基础杯口面上弹出建筑物得纵、横定位线与柱得吊装准线,作为柱对位、校正得依据。如吊装时发生有不便于下道工序得较大误差,应进行纠正。基础杯底标高,在吊装前应根据柱子制作...
