技术交底项目施工交底表表格编号0202项目名称哈牡电气化改造工程施工位置哈牡线 K345+389、2交底部位K345+389、2 框构桥滑板及润滑层 工程概况框构桥位于滨绥线 K345+389、2 处,本框构桥为 1 孔,结构跨度 12m,主体长 15、06m,宽 13、6m,净高 7、2m
施工单位哈牡电气化改建第四工区交底内容工期安排345+389、2 滑板及润滑层
制表人交底人接底人时间时间时间 技 术 交 底 一、工程概况 框构桥位于滨绥线 K345+389、2 处,本框构桥为 1 孔,结构跨度 12m,主体长 15、06m,宽 13、6m,净高 7、2m

二、主要工作量;构造、尺寸、限界要求 滑 板 钢 筋 共 计 3 、 6t, 其 中 HRB400 ø16 重 量2、348t,HRB400 ø12 重 1、167t,HPB300 ø8 重 0、176t 混凝土净保护层厚度为 45mm,滑板混凝土采纳 C20 混凝土浇筑,共计61、23m3
三、技术要求与质量标准1、修筑滑板:滑板采纳 C20 砼灌筑,厚 20cm
滑板修筑前在其下部地基上夯填 10cm 厚得碎石层
为增加抗滑力, 滑板下每 2、8 米设地锚梁一道,与滑板一同浇灌,地锚梁宽 30cm,高 20cm,地锚梁直接用 C20 挖槽浇注,不需支撑
滑板砼要求振捣密实,表面平整度在 2 米长度范围内凹凸差不超过 3mm
施工时采纳方格网控制高程法:用直径 16mm 钢筋头埋入基坑内,分成 2×2m 方格网,在灌注砼时按点找平,以控制滑板面高程,待砼初凝后,顶面用厚度不大于 2cm 得 M10 水泥砂浆抹平压实,其平整度力求最佳,再在其上喷涂 2cm 厚得石蜡,要求表面光洁平滑
在预制框构之前,再铺一层油毡纸纸
以防止框构底板与滑板粘连,减少气动阻力

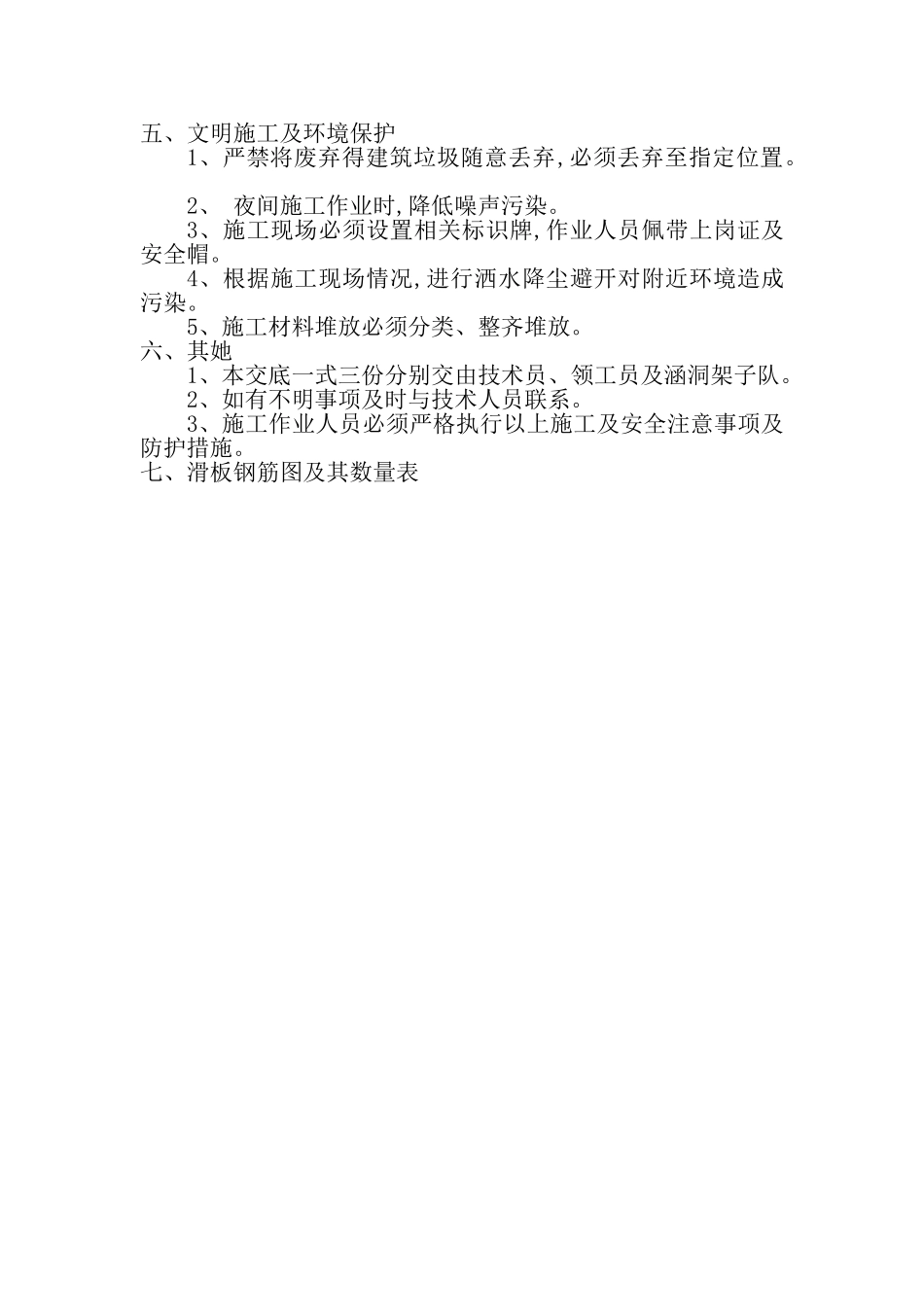

2、设置润滑隔离层:润滑隔离层由润滑层与油毡纸组成,其
